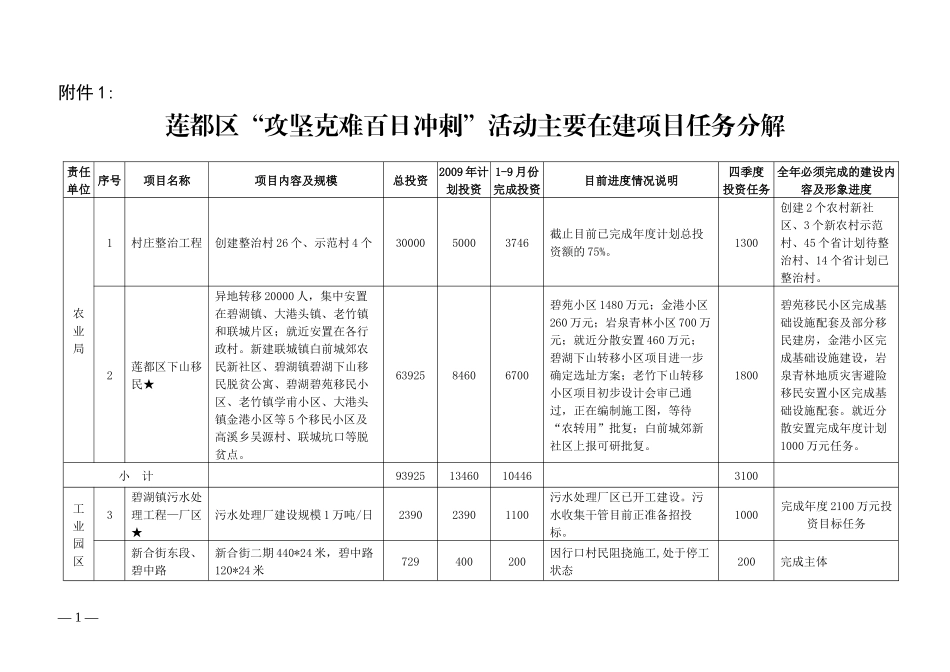

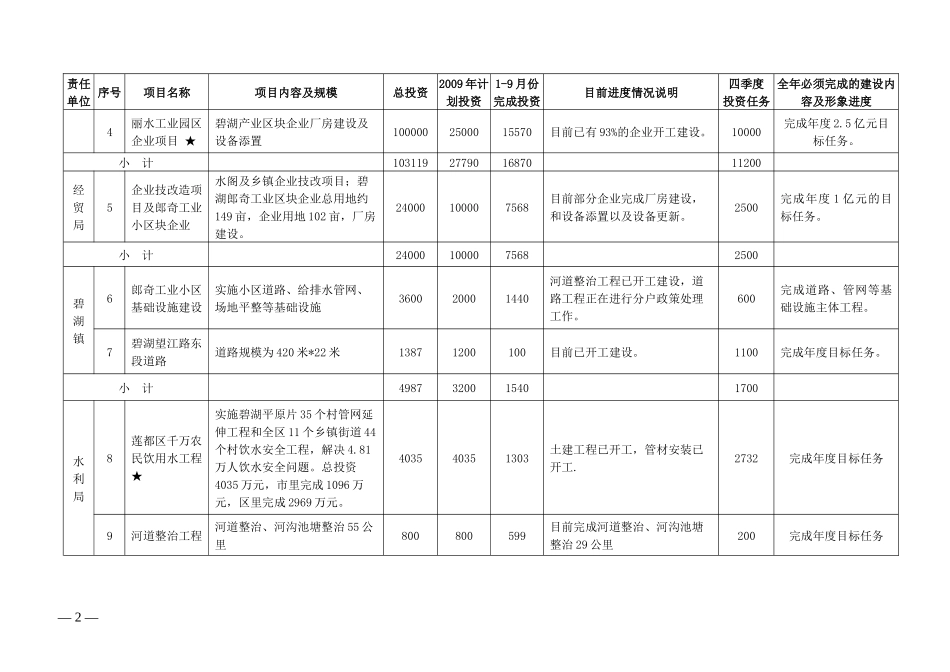

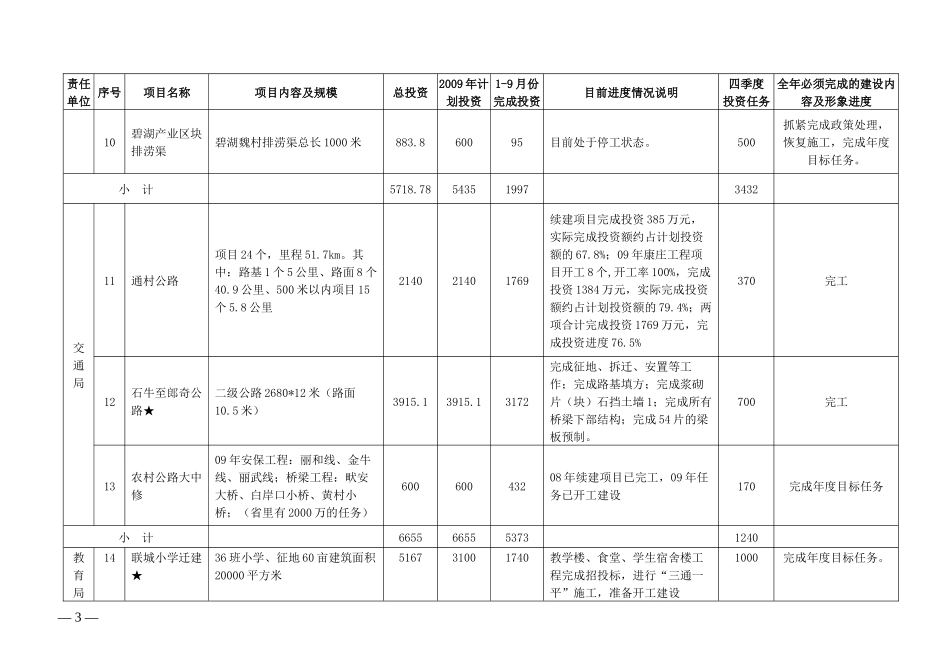

附件1:莲都区“攻坚克难百日冲刺”活动主要在建项目任务分解责任单位序号项目名称项目内容及规模总投资2009年计划投资1-9月份完成投资目前进度情况说明四季度投资任务全年必须完成的建设内容及形象进度农业局1村庄整治工程创建整治村26个、示范村4个3000050003746截止目前已完成年度计划总投资额的75%。1300创建2个农村新社区、3个新农村示范村、45个省计划待整治村、14个省计划已整治村。2莲都区下山移民★异地转移20000人,集中安置在碧湖镇、大港头镇、老竹镇和联城片区;就近安置在各行政村。新建联城镇白前城郊农民新社区、碧湖镇碧湖下山移民脱贫公寓、碧湖碧苑移民小区、老竹镇学甫小区、大港头镇金港小区等5个移民小区及高溪乡吴源村、联城坑口等脱贫点。6392584606700碧苑小区1480万元;金港小区260万元;岩泉青林小区700万元;就近分散安置460万元;碧湖下山转移小区项目进一步确定选址方案;老竹下山转移小区项目初步设计会审已通过,正在编制施工图,等待“农转用”批复;白前城郊新社区上报可研批复。1800碧苑移民小区完成基础设施配套及部分移民建房,金港小区完成基础设施建设,岩泉青林地质灾害避险移民安置小区完成基础设施配套。就近分散安置完成年度计划1000万元任务。小计9392513460104463100工业园区3碧湖镇污水处理工程—厂区★污水处理厂建设规模1万吨/日239023901100污水处理厂区已开工建设。污水收集干管目前正准备招投标。1000完成年度2100万元投资目标任务新合街东段、碧中路新合街二期440*24米,碧中路120*24米729400200因行口村民阻挠施工,处于停工状态200完成主体—1—责任单位序号项目名称项目内容及规模总投资2009年计划投资1-9月份完成投资目前进度情况说明四季度投资任务全年必须完成的建设内容及形象进度4丽水工业园区企业项目★碧湖产业区块企业厂房建设及设备添置1000002500015570目前已有93%的企业开工建设。10000完成年度2.5亿元目标任务。小计103119277901687011200经贸局5企业技改造项目及郎奇工业小区块企业水阁及乡镇企业技改项目;碧湖郎奇工业区块企业总用地约149亩,企业用地102亩,厂房建设。24000100007568目前部分企业完成厂房建设,和设备添置以及设备更新。2500完成年度1亿元的目标任务。小计240001000075682500碧湖镇6郎奇工业小区基础设施建设实施小区道路、给排水管网、场地平整等基础设施360020001440河道整治工程已开工建设,道路工程正在进行分户政策处理工作。600完成道路、管网等基础设施主体工程。7碧湖望江路东段道路道路规模为420米*22米13871200100目前已开工建设。1100完成年度目标任务。小计4987320015401700水利局8莲都区千万农民饮用水工程★实施碧湖平原片35个村管网延伸工程和全区11个乡镇街道44个村饮水安全工程,解决4.81万人饮水安全问题。总投资4035万元,市里完成1096万元,区里完成2969万元。403540351303土建工程已开工,管材安装已开工.2732完成年度目标任务9河道整治工程河道整治、河沟池塘整治55公里800800599目前完成河道整治、河沟池塘整治29公里200完成年度目标任务—2—责任单位序号项目名称项目内容及规模总投资2009年计划投资1-9月份完成投资目前进度情况说明四季度投资任务全年必须完成的建设内容及形象进度10碧湖产业区块排涝渠碧湖魏村排涝渠总长1000米883.860095目前处于停工状态。500抓紧完成政策处理,恢复施工,完成年度目标任务。小计5718.78543519973432交通局11通村公路项目24个,里程51.7km。其中:路基1个5公里、路面8个40.9公里、500米以内项目15个5.8公里214021401769续建项目完成投资385万元,实际完成投资额约占计划投资额的67.8%;09年康庄工程项目开工8个,开工率100%,完成投资1384万元,实际完成投资额约占计划投资额的79.4%;两项合计完成投资1769万元,完成投资进度76.5%370完工12石牛至郎奇公路★二级公路2680*12米(路面10.5米)3915.13915.13172完成征地、拆迁、安置等工作;完成路基填方;完成浆砌片(块)石挡土墙1;完成所有桥梁下部结构;完成54片的梁板预制。700完工13农村公路大中修09年安保工程:丽和线、金牛线、丽武线;桥梁工程:畎安大桥、白岸口小桥、...
