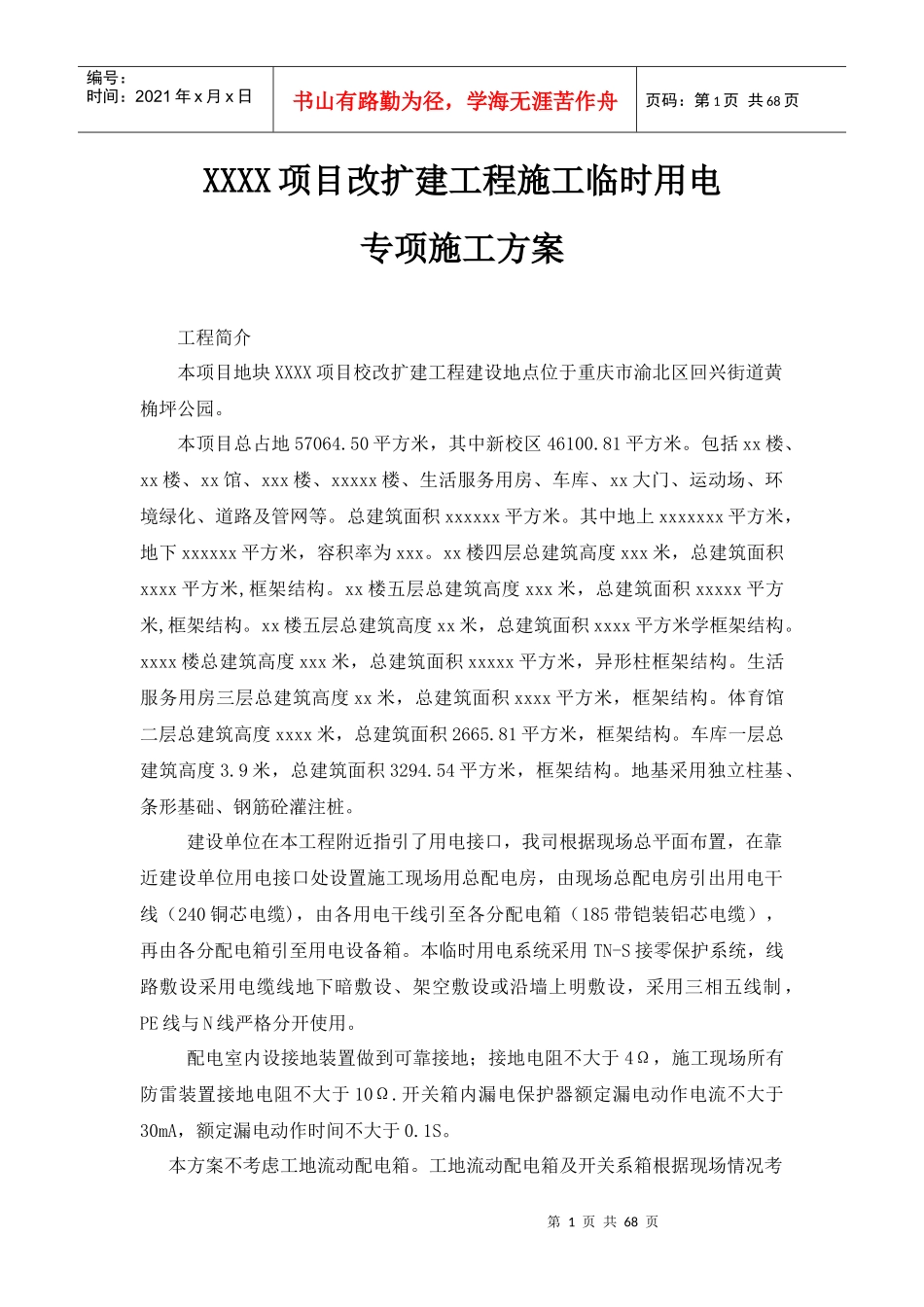

第1页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共68页XXXX项目改扩建工程施工临时用电专项施工方案工程简介本项目地块XXXX项目校改扩建工程建设地点位于重庆市渝北区回兴街道黄桷坪公园
本顶目总占地57064
50平方米,其中新校区46100
包括xx楼、xx楼、xx馆、xxx楼、xxxxx楼、生活服务用房、车库、xx大门、运动场、环境绿化、道路及管网等
总建筑面积xxxxxx平方米
其中地上xxxxxxx平方米,地下xxxxxx平方米,容积率为xxx
xx楼四层总建筑高度xxx米,总建筑面积xxxx平方米,框架结构
xx楼五层总建筑高度xxx米,总建筑面积xxxxx平方米,框架结构
xx楼五层总建筑高度xx米,总建筑面积xxxx平方米学框架结构
xxxx楼总建筑高度xxx米,总建筑面积xxxxx平方米,异形柱框架结构
生活服务用房三层总建筑高度xx米,总建筑面积xxxx平方米,框架结构
体育馆二层总建筑高度xxxx米,总建筑面积2665
81平方米,框架结构
车库一层总建筑高度3
9米,总建筑面积3294
54平方米,框架结构
地基采用独立柱基、条形基础、钢筋砼灌注桩
建设单位在本工程附近指引了用电接口,我司根据现场总平面布置,在靠近建设单位用电接口处设置施工现场用总配电房,由现场总配电房引出用电干线(240铜芯电缆),由各用电干线引至各分配电箱(185带铠装铝芯电缆),再由各分配电箱引至用电设备箱
本临时用电系统采用TN-S接零保护系统,线路敷设采用电缆线地下暗敷设、架空敷设或沿墙上明敷设,采用三相五线制,PE线与N线严格分开使用
配电室内设接地装置做到可靠接地;接地电阻不大于4Ω,施工现场所有防雷装置接地电阻不大于10Ω
开关箱内漏电保护器额定漏电动作电流不大于30mA,额定漏电动作时间不大于0
本方案不考虑工
