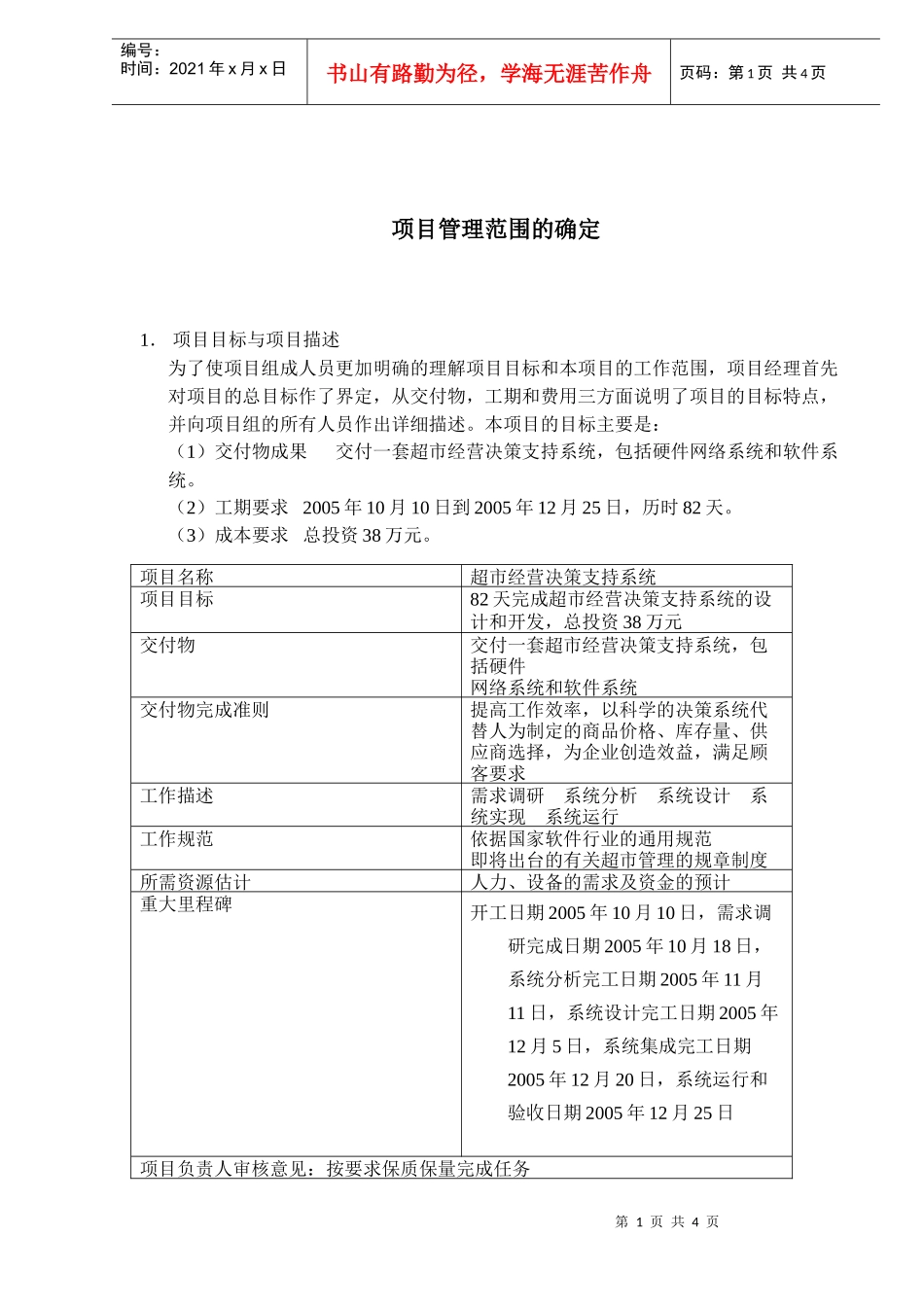

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页项目管理范围的确定1.项目目标与项目描述为了使项目组成人员更加明确的理解项目目标和本项目的工作范围,项目经理首先对项目的总目标作了界定,从交付物,工期和费用三方面说明了项目的目标特点,并向项目组的所有人员作出详细描述
本项目的目标主要是:(1)交付物成果交付一套超市经营决策支持系统,包括硬件网络系统和软件系统
(2)工期要求2005年10月10日到2005年12月25日,历时82天
(3)成本要求总投资38万元

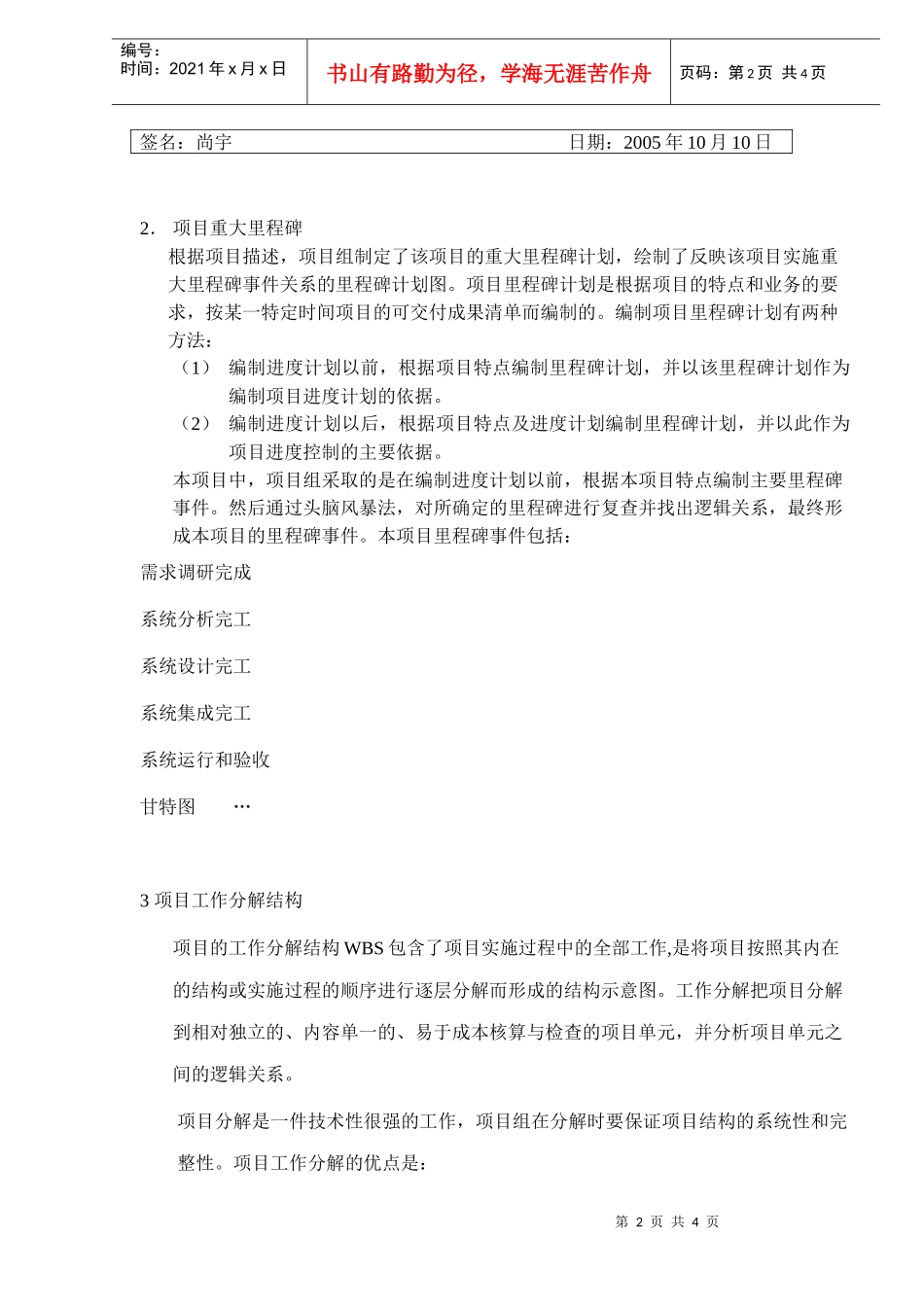

项目名称超市经营决策支持系统项目目标82天完成超市经营决策支持系统的设计和开发,总投资38万元交付物交付一套超市经营决策支持系统,包括硬件网络系统和软件系统交付物完成准则提高工作效率,以科学的决策系统代替人为制定的商品价格、库存量、供应商选择,为企业创造效益,满足顾客要求工作描述需求调研系统分析系统设计系统实现系统运行工作规范依据国家软件行业的通用规范即将出台的有关超市管理的规章制度所需资源估计人力、设备的需求及资金的预计重大里程碑开工日期2005年10月10日,需求调研完成日期2005年10月18日,系统分析完工日期2005年11月11日,系统设计完工日期2005年12月5日,系统集成完工日期2005年12月20日,系统运行和验收日期2005年12月25日项目负责人审核意见:按要求保质保量完成任务第2页共4页第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共4页2.项目重大里程碑根据项目描述,项目组制定了该项目的重大里程碑计划,绘制了反映该项目实施重大里程碑事件关系的里程碑计划图
项目里程碑计划是根据项目的特点和业务的要求,按某一特定时间项目的可交付成果清单而编制的

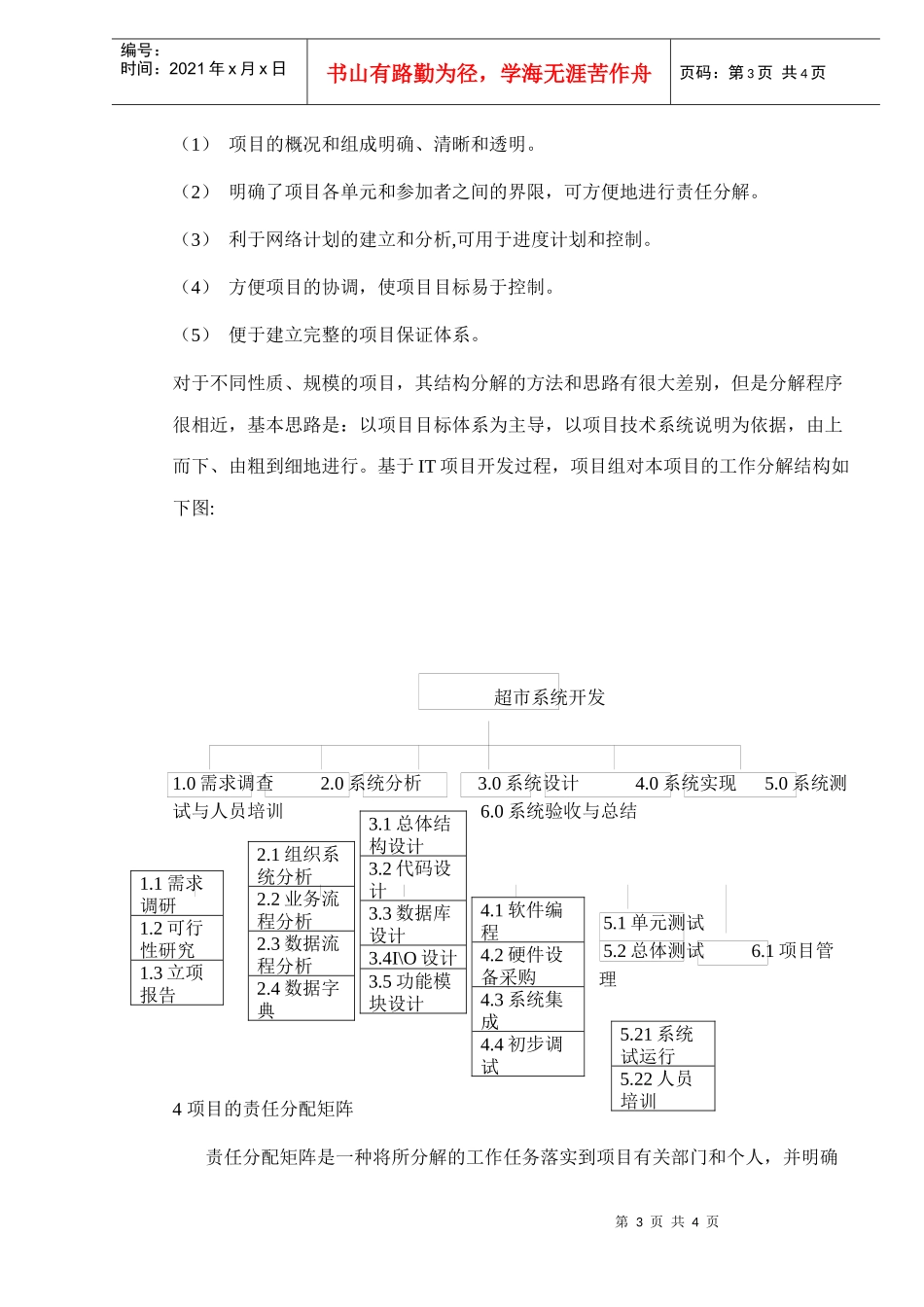

编制项目里程碑计划有两种方法:(1)编制进度计划以前,根据项目特点编制里程
