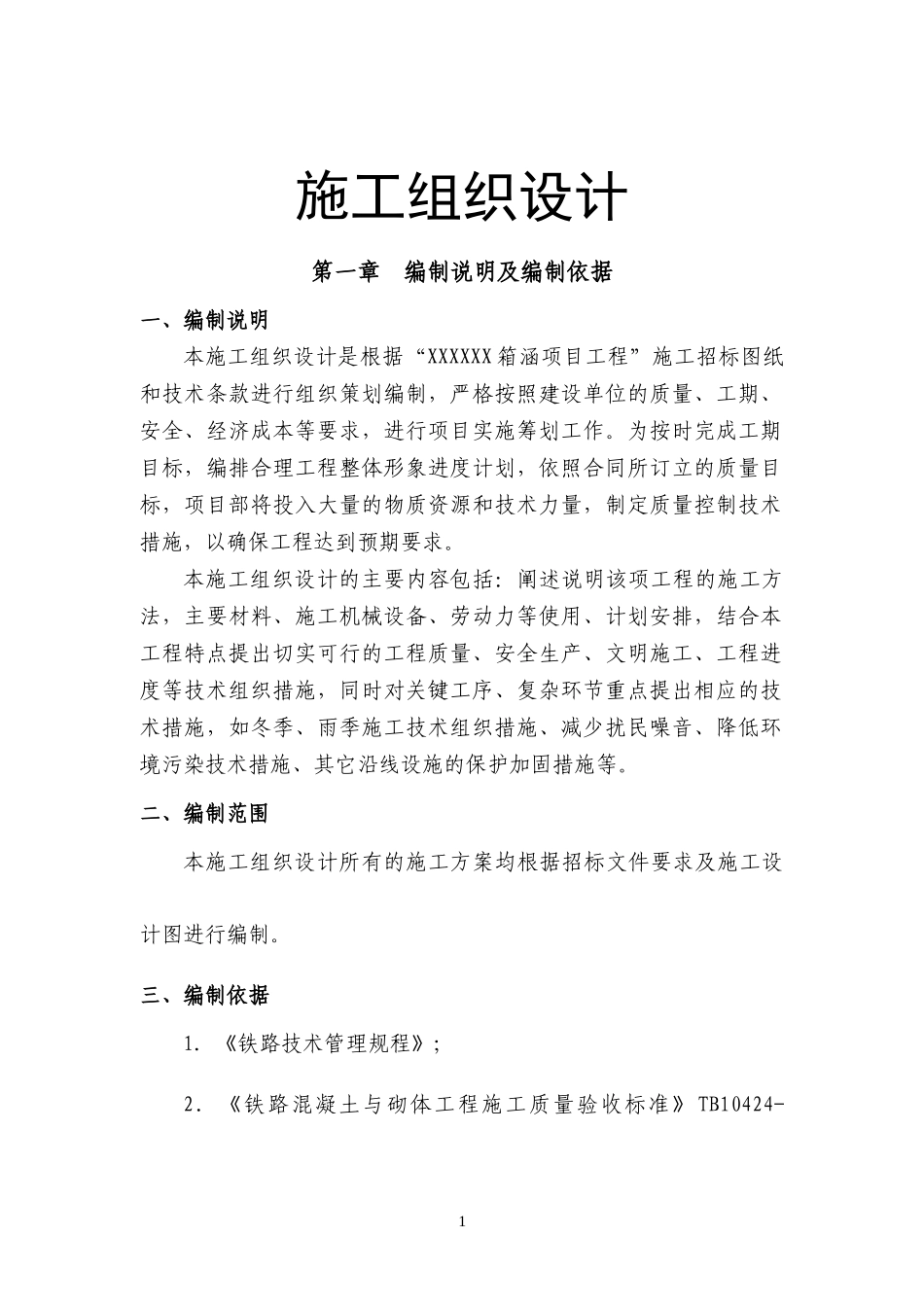

施工组织设计第一章编制说明及编制依据一、编制说明本施工组织设计是根据“XXXXXX箱涵项目工程”施工招标图纸和技术条款进行组织策划编制,严格按照建设单位的质量、工期、安全、经济成本等要求,进行项目实施筹划工作
为按时完成工期目标,编排合理工程整体形象进度计划,依照合同所订立的质量目标,项目部将投入大量的物质资源和技术力量,制定质量控制技术措施,以确保工程达到预期要求
本施工组织设计的主要内容包括:阐述说明该项工程的施工方法,主要材料、施工机械设备、劳动力等使用、计划安排,结合本工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度等技术组织措施,同时对关键工序、复杂环节重点提出相应的技术措施,如冬季、雨季施工技术组织措施、减少扰民噪音、降低环境污染技术措施、其它沿线设施的保护加固措施等
二、编制范围本施工组织设计所有的施工方案均根据招标文件要求及施工设计图进行编制
三、编制依据1.《铁路技术管理规程》;2.《铁路混凝土与砌体工程施工质量验收标准》TB10424-12003;3.《普速铁路工务安全规则》(TG/GW101-2014);4.《铁路工务技术手册》;5.西铁运[2013]9号《西安铁路局普速铁路营业线施工安全管理实施细则》;6.《铁路混凝土工程施工技术指南》;7.西铁工函[2013]850号《西安铁路局工务施工标准化管理办法》;8.《铁路工务安全规则》;9.《XXXXXX箱涵项目工程》施工图纸及现场调查资料;第二章总体施工组织布置及规划一、工程概况及工程特点既有铁路宝成线拱涵原为铁路泄洪涵洞,由于桑园铺村西侧靠近山岭,东侧邻近铁路,村民出行必须穿越宝成铁路,现在主要成为桑园铺村民穿越宝成铁路的通道
宝鸡市渭滨区高家镇桑园铺村位于宝成线公里右侧,全村现有人口1100多人,村民出行穿越宝成2铁路时主要由涵洞通行,附近没有其他的通道可供进出

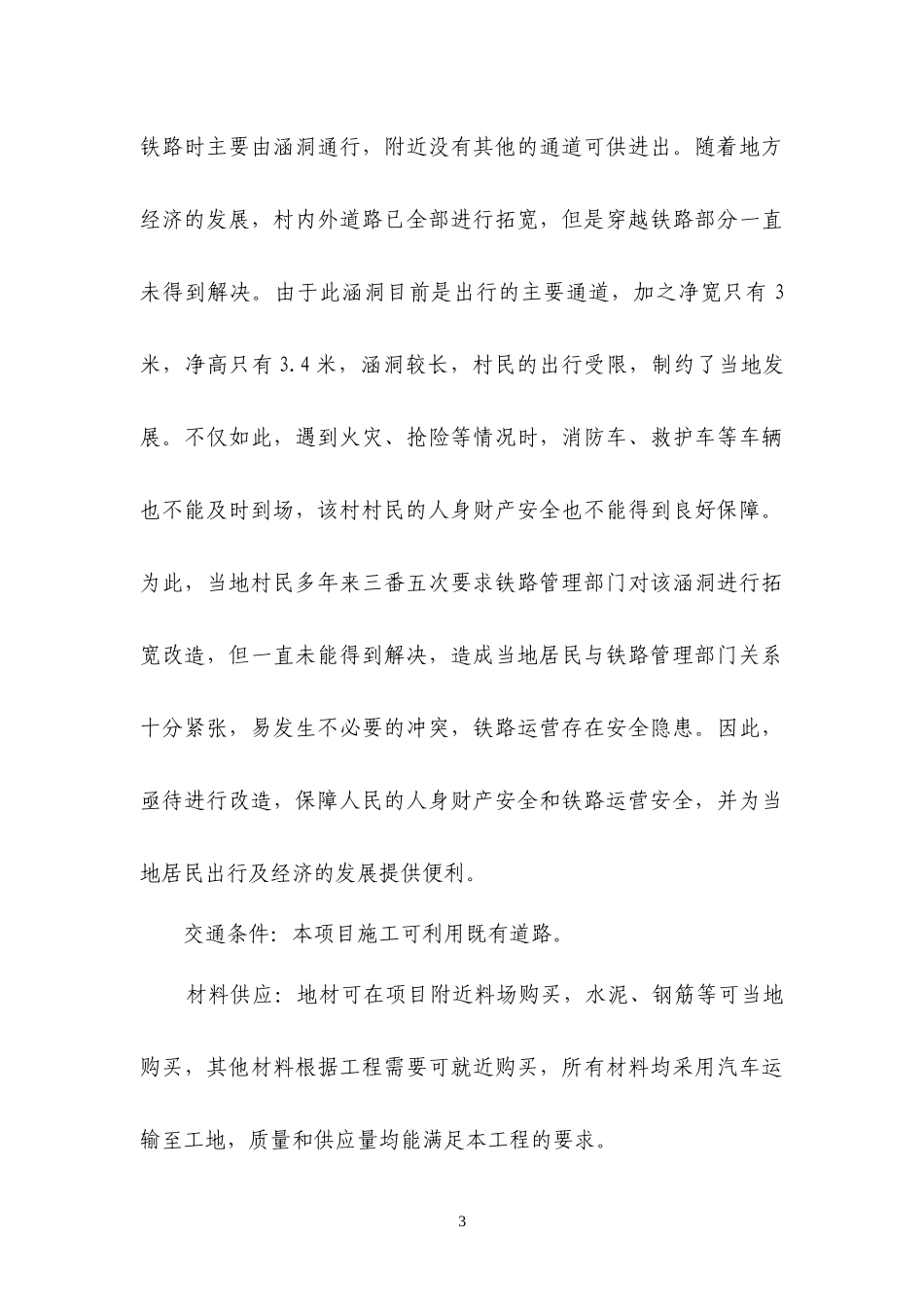

随着地方经济的发展,村内
