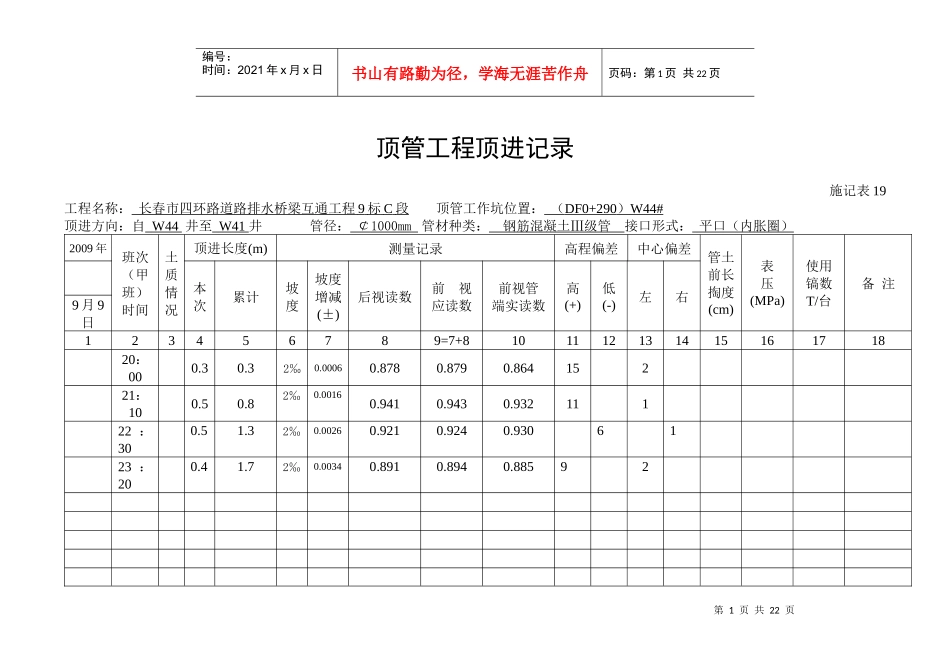

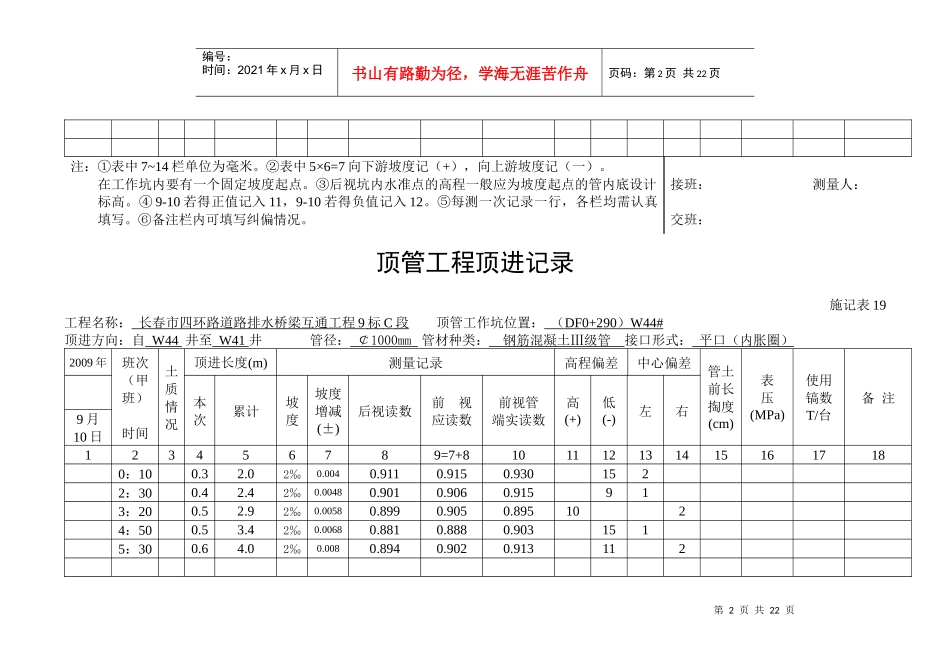

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页顶管工程顶进记录施记表19工程名称:长春市四环路道路排水桥梁互通工程9标C段顶管工作坑位置:(DF0+290)W44#顶进方向:自W44井至W41井管径:¢1000mm管材种类:钢筋混凝土Ⅲ级管接口形式:平口(内胀圈)2009年班次(甲班)时间土质情况顶进长度(m)测量记录高程偏差中心偏差管土前长掏度(cm)表压(MPa)使用镐数T/台备注本次累计坡度坡度增减(±)后视读数前视应读数前视管端实读数高(+)低(-)左右9月9日123456789=7+810111213141516171820:000
86415221:100
93211122:300
9306123:200
88592第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页注:①表中7~14栏单位为毫米
②表中5×6=7向下游坡度记(+),向上游坡度记(一)
在工作坑内要有一个固定坡度起点
③后视坑内水准点的高程一般应为坡度起点的管内底设计标高
④9-10若得正值记入11,9-10若得负值记入12
⑤每测一次记录一行,各栏均需认真填写
⑥备注栏内可填写纠偏情况
接班:测量人:交班:顶管工程顶进记录施记表19工程名称:长春市四环路道路排水桥梁互通工程9标C段顶管工作坑位置:(DF0+290)W44#顶进方向:自W44井至W41井管径:¢1000mm管材种类:钢筋混凝土Ⅲ级管接口形式:平口(内胀圈)2009年班次(甲班)时间土质情况顶进长度(m)测量记录高程偏差中心偏差管土前长掏度
