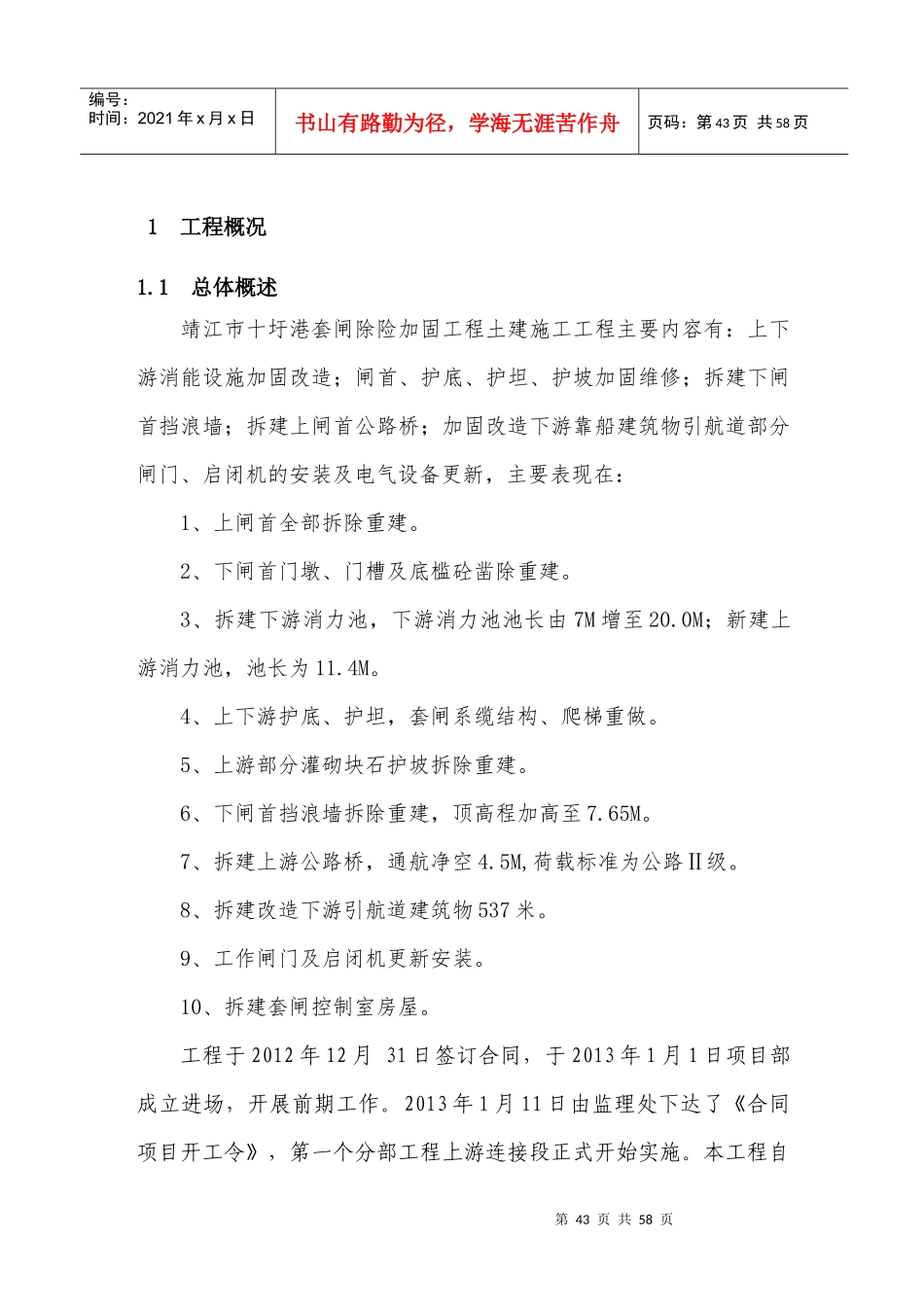

1总体概述靖江市十圩港套闸除险加固工程土建施工工程主要内容有:上下游消能设施加固改造;闸首、护底、护坦、护坡加固维修;拆建下闸首挡浪墙;拆建上闸首公路桥;加固改造下游靠船建筑物引航道部分闸门、启闭机的安装及电气设备更新,主要表现在:1、上闸首全部拆除重建
2、下闸首门墩、门槽及底槛砼凿除重建
3、拆建下游消力池,下游消力池池长由7M增至20
0M;新建上游消力池,池长为11
4、上下游护底、护坦,套闸系缆结构、爬梯重做
5、上游部分灌砌块石护坡拆除重建
6、下闸首挡浪墙拆除重建,顶高程加高至7
7、拆建上游公路桥,通航净空4
5M,荷载标准为公路Ⅱ级
8、拆建改造下游引航道建筑物537米
9、工作闸门及启闭机更新安装
10、拆建套闸控制室房屋
工程于2012年12月31日签订合同,于2013年1月1日项目部成立进场,开展前期工作
2013年1月11日由监理处下达了《合同项目开工令》,第一个分部工程上游连接段正式开始实施
本工程自第44页共58页第43页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第44页共58页开工以来,质量管理和安全管理一直处于受控状态,没有发生一起质量事故和安全事故

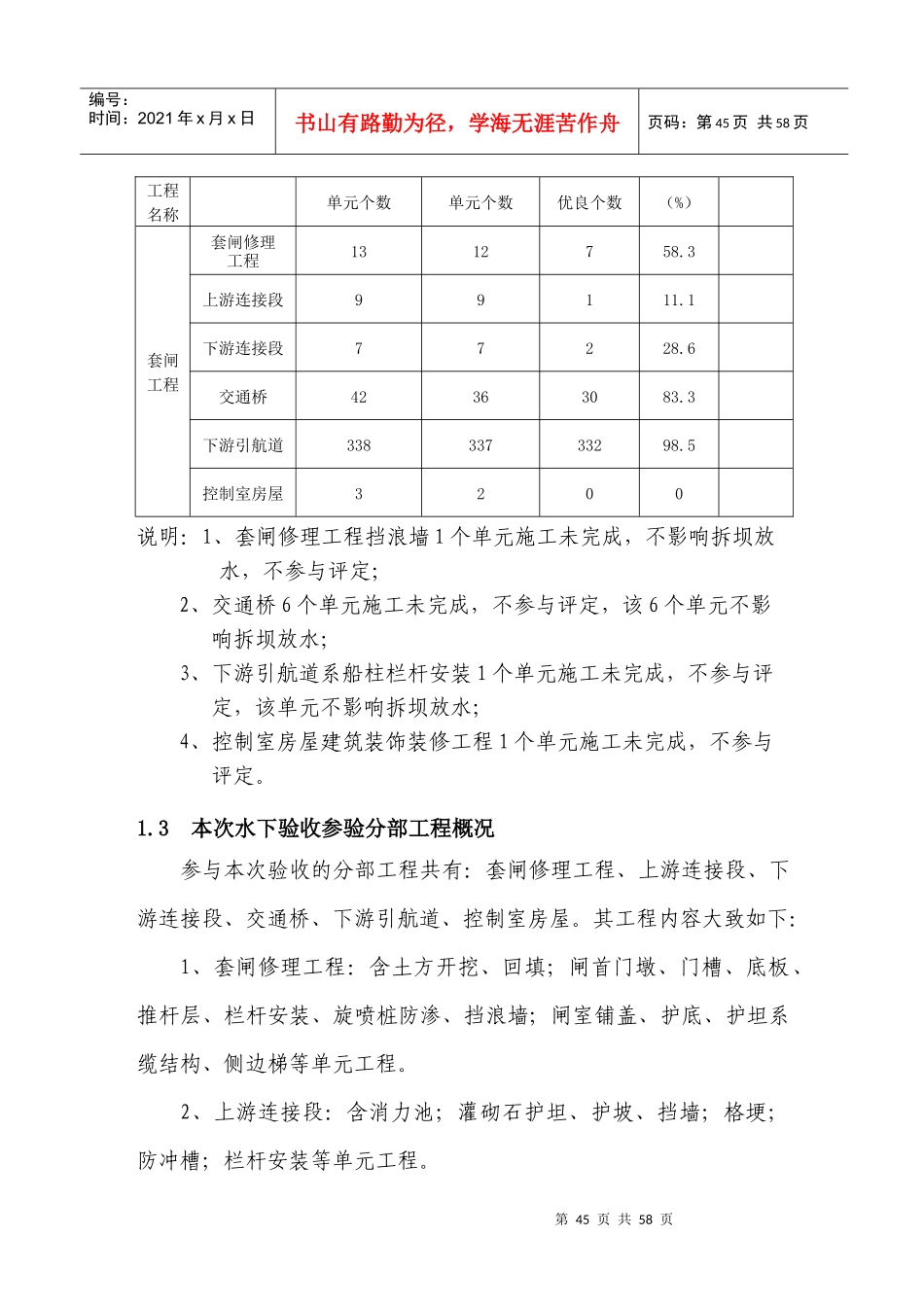

2工程项目划分及本次水下工程验收范围1
