第1页共10页编制资金使用计划进行投资偏差分析投资偏差原因分析投资偏差纠偏分析循环提出成本控制措施成本责任分析索赔编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页投资偏差分析资金使用计划编制之后,建设工程的投资目标就确定了
在工程的进展中,应当以此为依据进行投资偏差分析,即定期地进行投资计划值与实际值的比较,当实际值偏离计划值时,分析产生偏差的原因,采取适当的纠偏措施进行投资控制;同时,可根据已完工程的实际支出,对工程项目进行重新的认识,预测建设工程投资的支出趋势,提出改进和预防措施对投资进行控制
投资偏差的概念与投资偏差分析方法紧密相连
下面的段落,我们将首先对投资偏差分析方法——挣值法做简要介绍

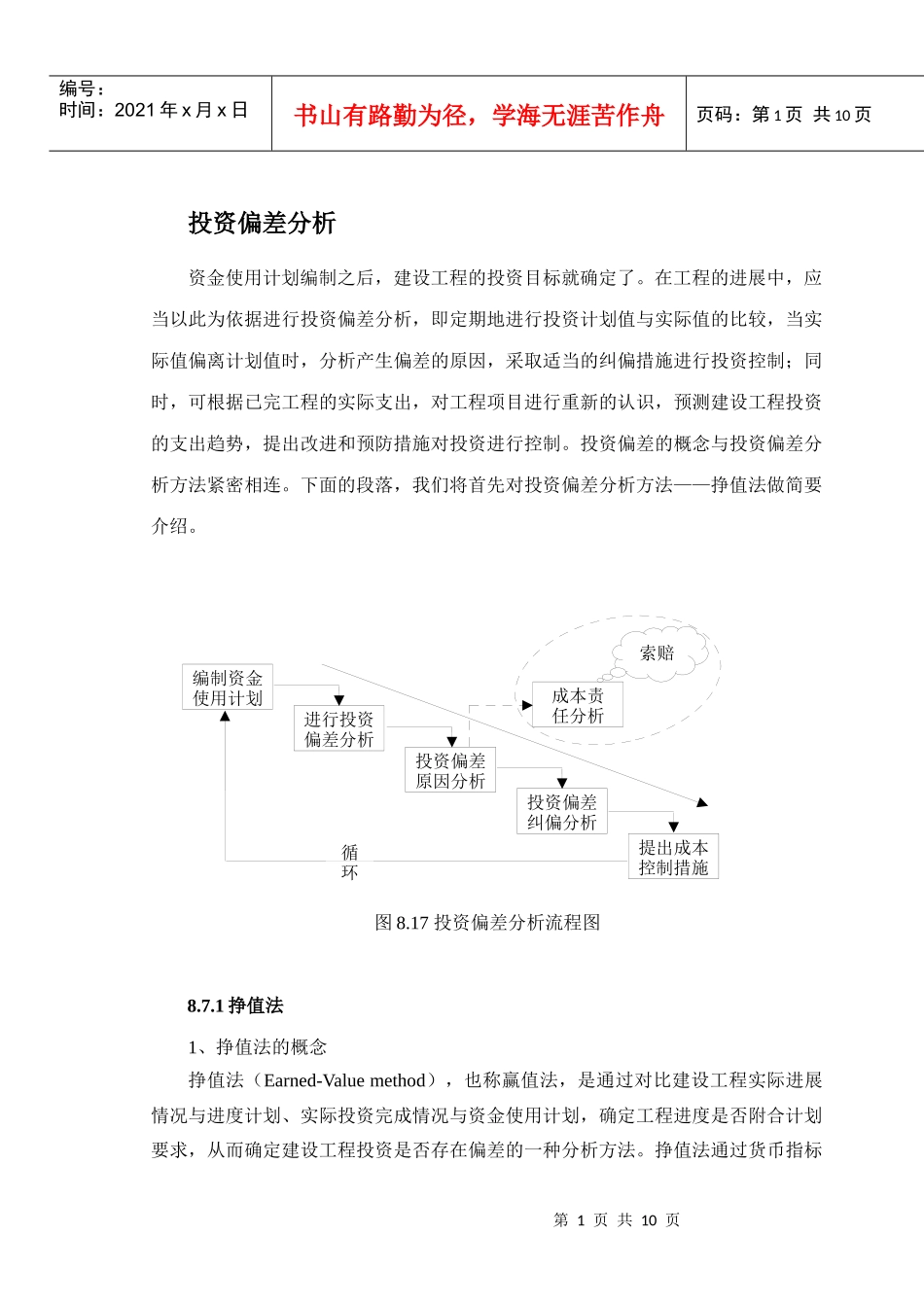

17投资偏差分析流程图8
1挣值法1、挣值法的概念挣值法(Earned-Valuemethod),也称赢值法,是通过对比建设工程实际进展情况与进度计划、实际投资完成情况与资金使用计划,确定工程进度是否附合计划要求,从而确定建设工程投资是否存在偏差的一种分析方法

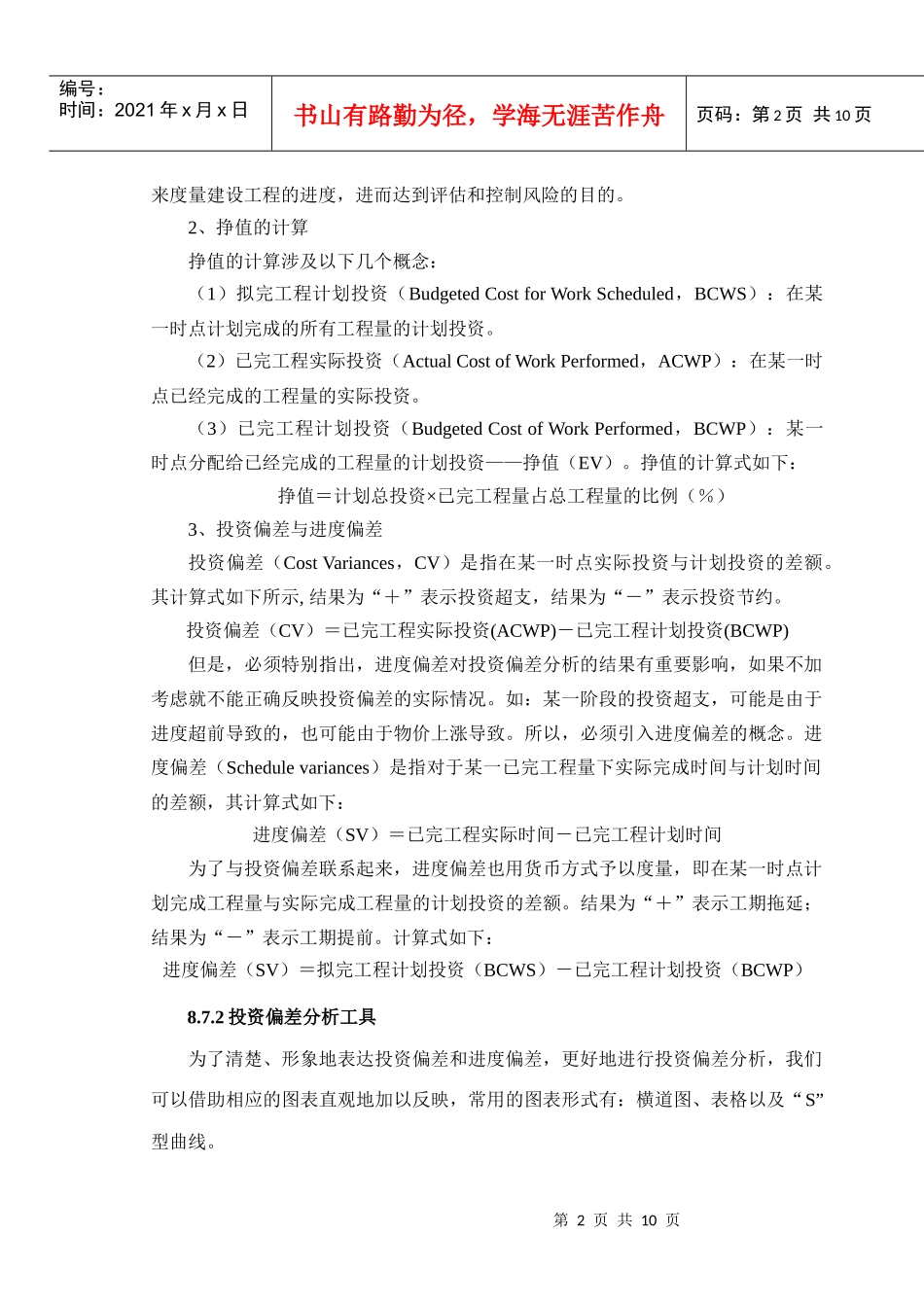

挣值法通过货币指标第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页来度量建设工程的进度,进而达到评估和控制风险的目的
2、挣值的计算挣值的计算涉及以下几个概念:(1)拟完工程计划投资(BudgetedCostforWorkScheduled,BCWS):在某一时点计划完成的所有工程量的计划投资
(2)已完工程实际投资(ActualCostofWorkPerformed,ACWP):在某一时点已经完成的工程量的实际投资
(3)已完工程计划投资(BudgetedCostofWorkPerformed,BCWP):某一时点分配给已经完成的工程量的计划投资——挣值(EV)
挣值的计算式如下:挣值=计划总投资×已完工程量占总工程量
