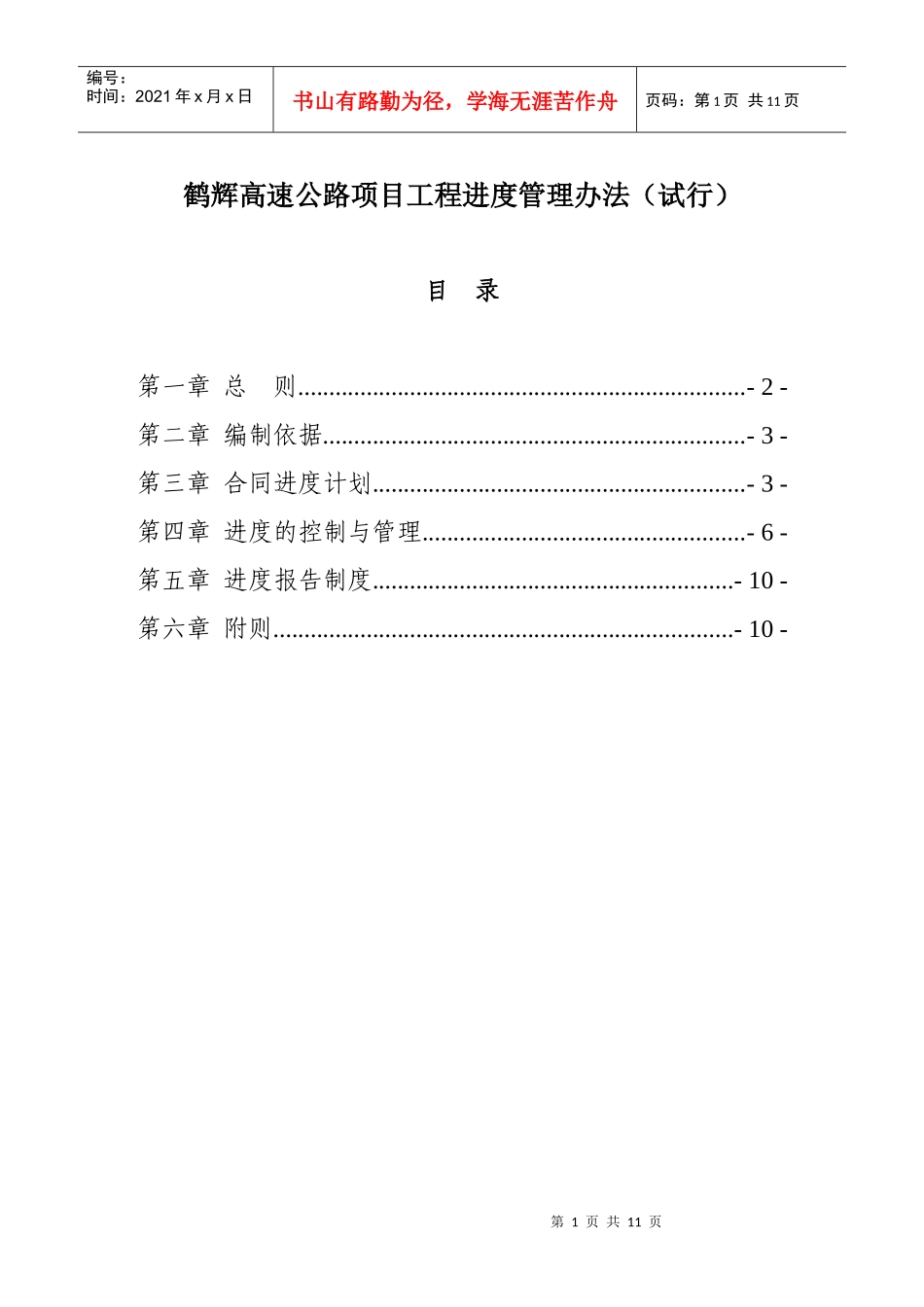

-10-第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页第一章总则第一条为使鹤辉高速公路项目建设进度得到有效控制,使工程全面、有序、均衡地进行,确保按期完成工程建设任务,尽快发挥投资效益,特制定本办法

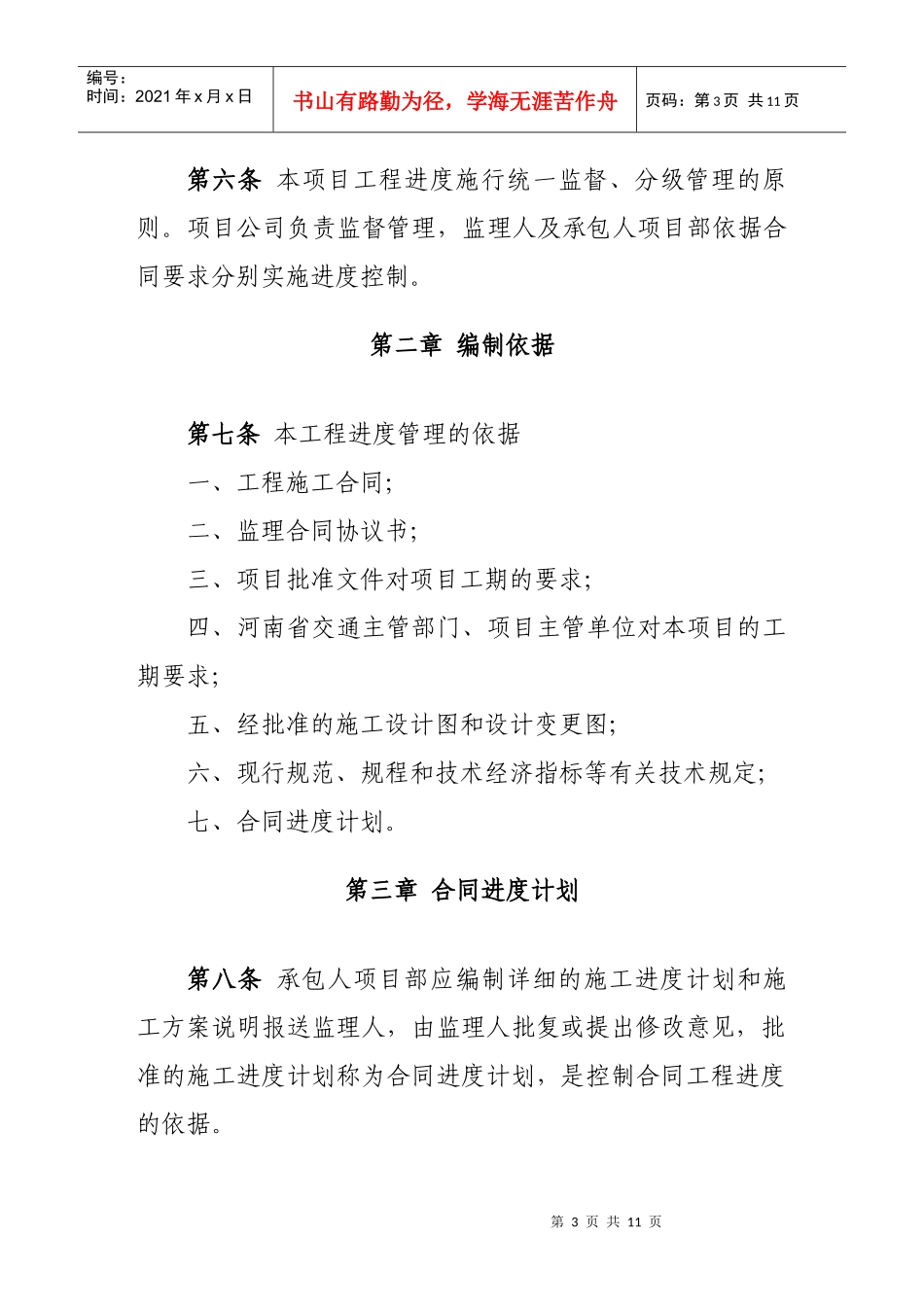

第二条本办法适用于鹤壁至辉县高速公路建设管理的全过程
第三条项目合同总工期自2011年4月1日起至2013年12月31日止,完成路基、路面、桥涵、隧道、防护、房建、机电、绿化等全部工程建设任务,并达到设计标准,工程合格率100%
承包人项目部应根据施工合同及项目总工期要求制定各自所承包工程的总体工期计划
