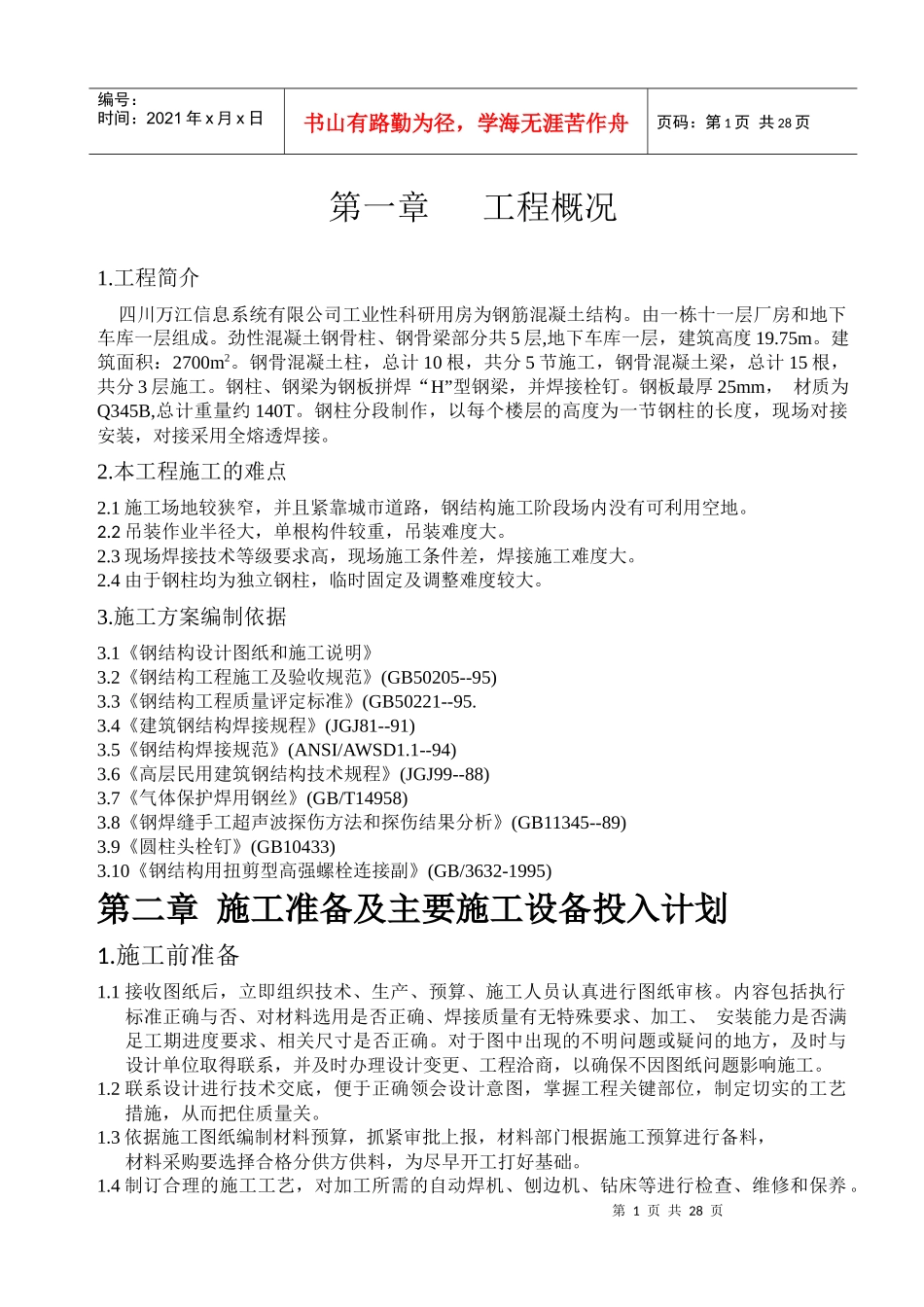

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页第一章工程概况1.工程简介四川万江信息系统有限公司工业性科研用房为钢筋混凝土结构。由一栋十一层厂房和地下车库一层组成。劲性混凝土钢骨柱、钢骨梁部分共5层,地下车库一层,建筑高度19.75m。建筑面积:2700m2。钢骨混凝土柱,总计10根,共分5节施工,钢骨混凝土梁,总计15根,共分3层施工。钢柱、钢梁为钢板拼焊“H”型钢梁,并焊接栓钉。钢板最厚25mm,材质为Q345B,总计重量约140T。钢柱分段制作,以每个楼层的高度为一节钢柱的长度,现场对接安装,对接采用全熔透焊接。2.本工程施工的难点2.1施工场地较狭窄,并且紧靠城市道路,钢结构施工阶段场内没有可利用空地。2.2吊装作业半径大,单根构件较重,吊装难度大。2.3现场焊接技术等级要求高,现场施工条件差,焊接施工难度大。2.4由于钢柱均为独立钢柱,临时固定及调整难度较大。3.施工方案编制依据3.1《钢结构设计图纸和施工说明》3.2《钢结构工程施工及验收规范》(GB50205--95)3.3《钢结构工程质量评定标准》(GB50221--95.3.4《建筑钢结构焊接规程》(JGJ81--91)3.5《钢结构焊接规范》(ANSI/AWSD1.1--94)3.6《高层民用建筑钢结构技术规程》(JGJ99--88)3.7《气体保护焊用钢丝》(GB/T14958)3.8《钢焊缝手工超声波探伤方法和探伤结果分析》(GB11345--89)3.9《圆柱头栓钉》(GB10433)3.10《钢结构用扭剪型高强螺栓连接副》(GB/3632-1995)第二章施工准备及主要施工设备投入计划1.施工前准备1.1接收图纸后,立即组织技术、生产、预算、施工人员认真进行图纸审核。内容包括执行标准正确与否、对材料选用是否正确、焊接质量有无特殊要求、加工、安装能力是否满足工期进度要求、相关尺寸是否正确。对于图中出现的不明问题或疑问的地方,及时与设计单位取得联系,并及时办理设计变更、工程洽商,以确保不因图纸问题影响施工。1.2联系设计进行技术交底,便于正确领会设计意图,掌握工程关键部位,制定切实的工艺措施,从而把住质量关。1.3依据施工图纸编制材料预算,抓紧审批上报,材料部门根据施工预算进行备料,材料采购要选择合格分供方供料,为尽早开工打好基础。1.4制订合理的施工工艺,对加工所需的自动焊机、刨边机、钻床等进行检查、维修和保养。第2页共28页第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页同时还要完善必须的各种工装胎具的加工制作。1.5在人力资源方面,生产部门应根据公司目前的生产形式积极调配人员,加强统一调度,集中优势兵力打好该工程。2.制作本工程钢结构件所用设备我公司结构厂现有加工设备及人员能极好的保证钢结构制作、加工、除锈的质量要求。拟投入的主要制作加工机械设备表序号机械或设备名称规格型号数量国别产地制造年份额定功率(KW/H)备注1数控直条机GS/Z-40002无锡华联2009年22组立机HG-1500Ⅱ2无锡华联2009年153门焊机MZG-2*10004无锡华联2009年2124矫正机JZ-301无锡华联2009年75矫正机JZ-40A1无锡华联2009年156组焊一体机JH-1201浙江精工2009年1857电渣焊机架DZX-12002无锡华联2009年2.58端面铣DX14161无锡华联2009年259平面铣PM240-201江苏2008年2510移钢机YGJ-152无锡华联2010年11小车式埋弧焊机MZ-1000L2成都焊研威达2009年/2010年9012螺柱焊机ELOTOP3002E1德国KO&CO2010年5213焊条烘干炉ZYHC-2001上海华威2009年11.914焊剂烘干机YJJ-A-5001上海华威2009年10.515焊剂筛选机HSG-A1温州汇元2009年1.2516焊丝盘绕机SPX-21温州汇元2009年317电渣焊机SESNET-W2日本新日铁2009年6018二保焊机NB-50020成都威达2009年36019气刨机YD-630SS2唐山松下2009年3620交流焊机BX1-40012上海凯仕达2009年24021台式钻床Z41161杭州西湖2009年11.1922摇臂钻Z30502沈阳中捷2009年523抛丸机HP0816-81无锡华联2009年13024冲床J23-16T1上海博海2009年1.525冲床J23-40T1上海博海2009年426普通车床CN6136A1江西第五2009年4第3页共28页第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共28页27液压剪板机QC11K-10×6001无锡金球2009年30.5528双梁桥式行...
