XX年度设备更新改造计划随着我矿技改工程的开展,在此过渡时期,随着各项配套工程不断完善,为使设备更好的服务于安全生产,同时进一步推进降耗工作和设备管理现代化工作,依靠技术进步提高矿井技术装备水平,选用新设备、新技术,提高设备综合效益,我矿将根据设备的使用情况,有计划的逐步对其更新改造,使之达到标准化建设的要求
今年,我矿将对以下设备进行更新改造
一、成立矿井机电设备更新领导小组:组长:杨朝兵副组长:熊家富成员:熊和强、杨朝忠、钟万宗、惠庆洪、黄学海机电设备更工作由矿机电科负责,日常业务工作由熊家富负责
工作职责:1、编制年度机电设备更新计划,并组织实施
2、筹集所需更新设备的资金,并建立专款帐户和专款使用情况记录;做到专款专用
3、对于国家明令淘汰禁止使用的设备必须立即更换
二、机电设备更新计划:1、按设计要求进行新安装fbcdz-4-no13a-2×30kw抽风机两台
刘志文、孙可福、邓兴洪、付相顺、王勇
完成日期:2012年5月25日2、按设计要求进行新安装125d25×9多级排水泵(功率为75kw)2台
责任人:刘志文、孙可福、邓兴洪、付相顺、王勇
完成日期:2012年5月20日3、安装kj23人员定位系统一套
刘志文、孙可福、邓兴洪、付相顺、王勇
完成日期:2012年7月10日4、按设计要求进行新建井下中央变配硐室

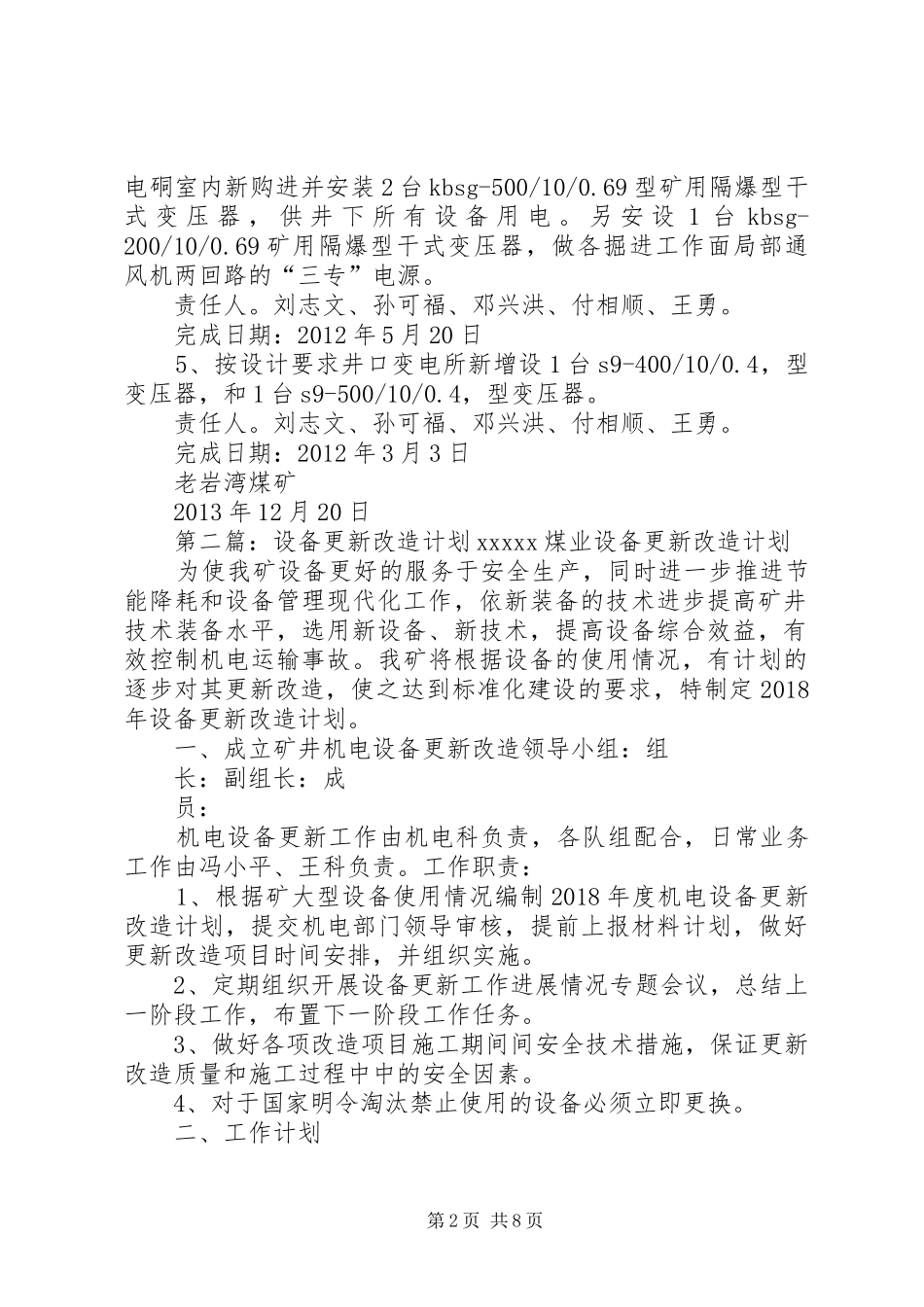

井下中央变配第1页共8页电硐室内新购进并安装2台kbsg-500/10/0
69型矿用隔爆型干式变压器,供井下所有设备用电
另安设1台kbsg-200/10/0
69矿用隔爆型干式变压器,做各掘进工作面局部通风机两回路的“三专”电源
刘志文、孙可福、邓兴洪、付相顺、王勇
完成日期:2012年5月20日5、按设计要求井口变电所新增设1台s9-400/10/0
4,型变压器,和1台s9-500/10/0
4,型变压器
