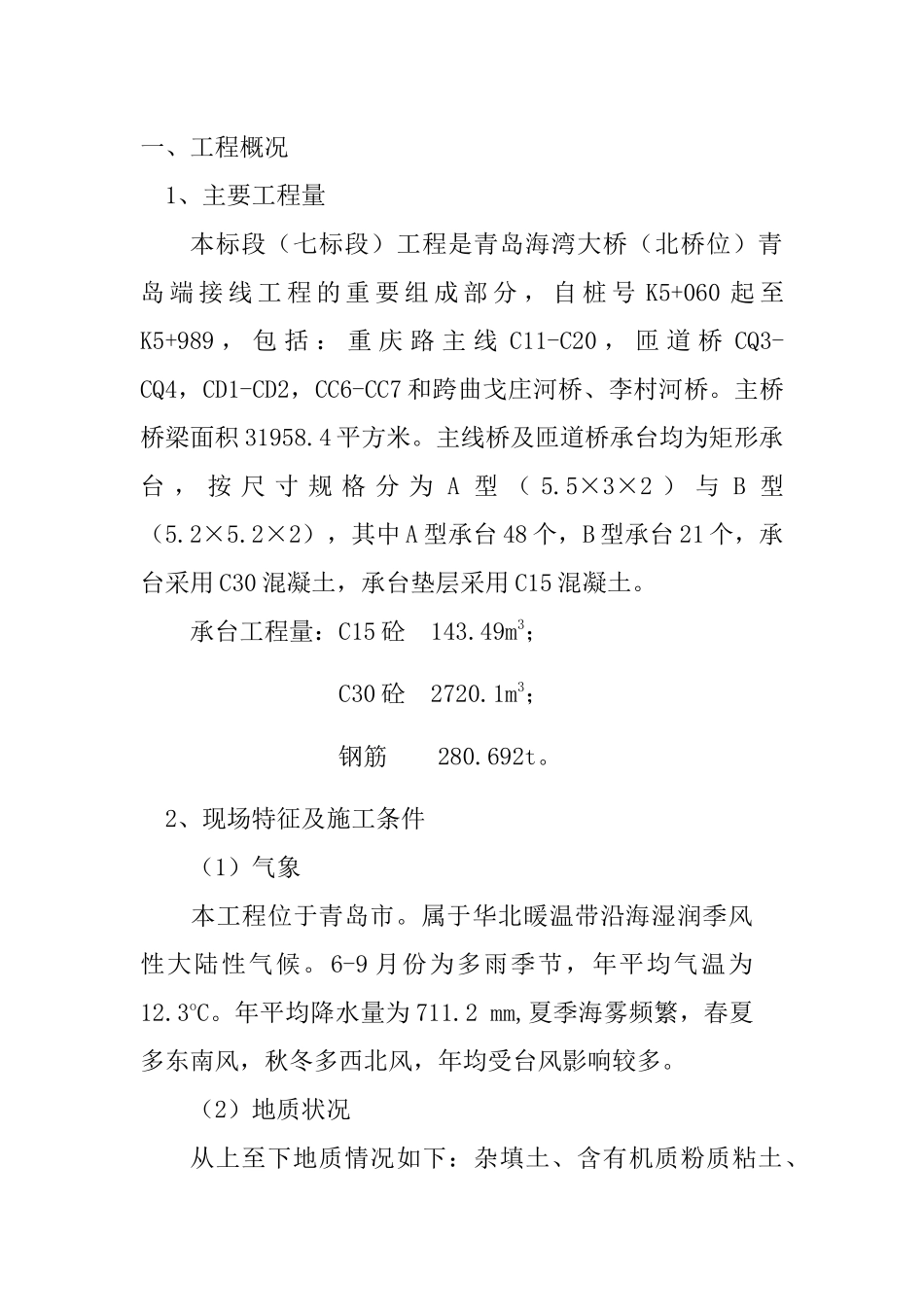

海湾大桥(北桥位)青岛端接线工程承台专项施工方案青岛城建集团有限公司海湾大桥青岛端接线工程第七合同项目经理部2010年6月20日一、工程概况1、主要工程量本标段(七标段)工程是青岛海湾大桥(北桥位)青岛端接线工程的重要组成部分,自桩号K5+060起至K5+989,包括:重庆路主线C11-C20,匝道桥CQ3-CQ4,CD1-CD2,CC6-CC7和跨曲戈庄河桥、李村河桥
主桥桥梁面积31958
主线桥及匝道桥承台均为矩形承台,按尺寸规格分为A型(5
5×3×2)与B型(5
2×2),其中A型承台48个,B型承台21个,承台采用C30混凝土,承台垫层采用C15混凝土
承台工程量:C15砼143
49m3;C30砼2720
1m3;钢筋280
2、现场特征及施工条件(1)气象本工程位于青岛市
属于华北暖温带沿海湿润季风性大陆性气候
6-9月份为多雨季节,年平均气温为12
年平均降水量为711
2mm,夏季海雾频繁,春夏多东南风,秋冬多西北风,年均受台风影响较多
(2)地质状况从上至下地质情况如下:杂填土、含有机质粉质粘土、粗砂、砾砂层、基岩

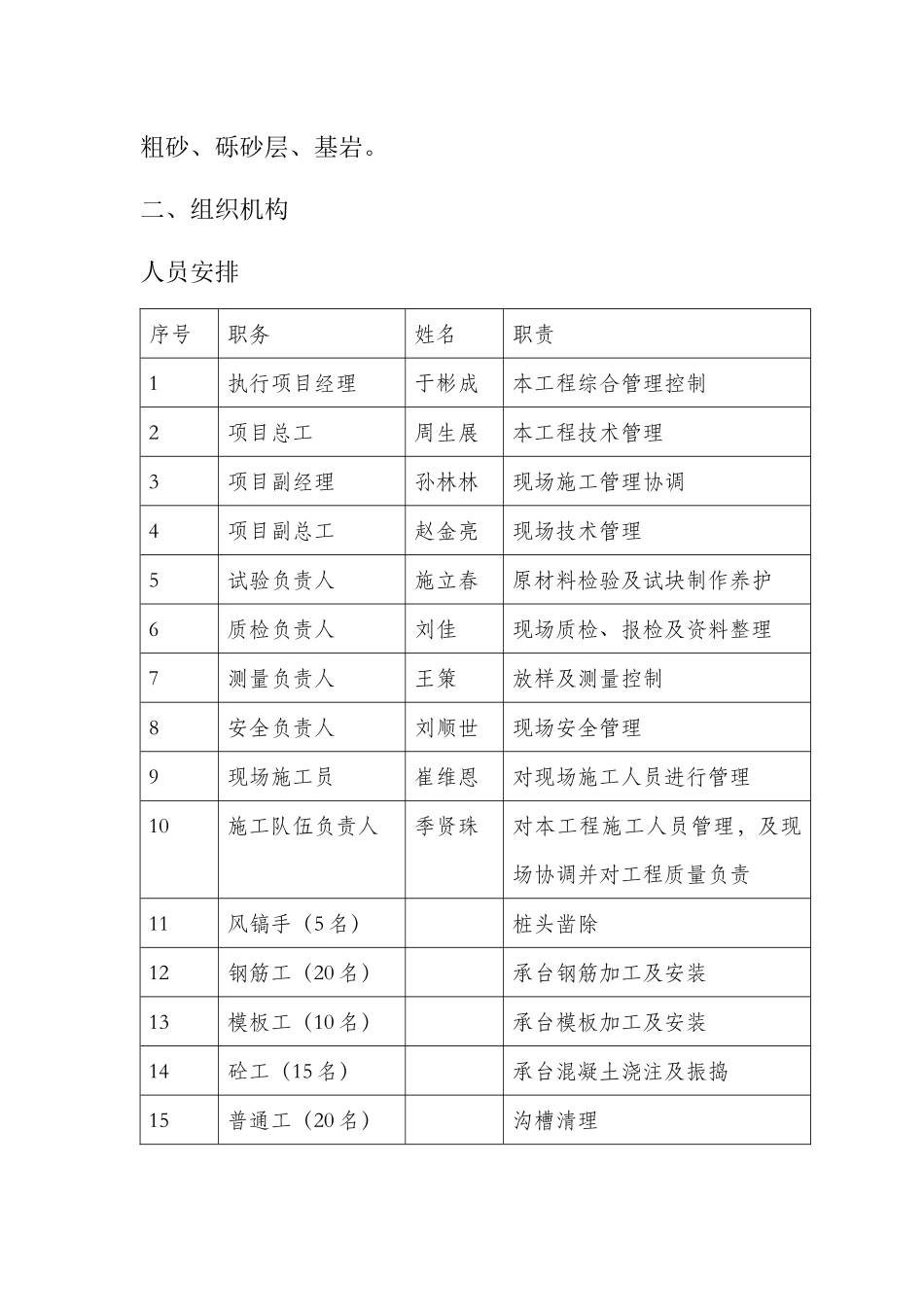

二、组织机构人员安排序号职务姓名职责1执行项目经理于彬成本工程综合管理控制2项目总工周生展本工程技术管理3项目副经理孙林林现场施工管理协调4项目副总工赵金亮现场技术管理5试验负责人施立春原材料检验及试块制作养护6质检负责人刘佳现场质检、报检及资料整理7测量负责人王策放样及测量控制8安全负责人刘顺世现场安全管理9现场施工员崔维恩对现场施工人员进行管理10施工队伍负责人季贤珠对本工程施工人员管理,及现场协调并对工程质量负责11风镐手(5名)桩头凿除12钢筋工(20名)承台钢筋加工及安装13模板工(10名)承台模板加工及安装14砼工(15名)承台混凝土浇注及振捣15普通工(20名)沟槽清理三、机械配置机械名称规
