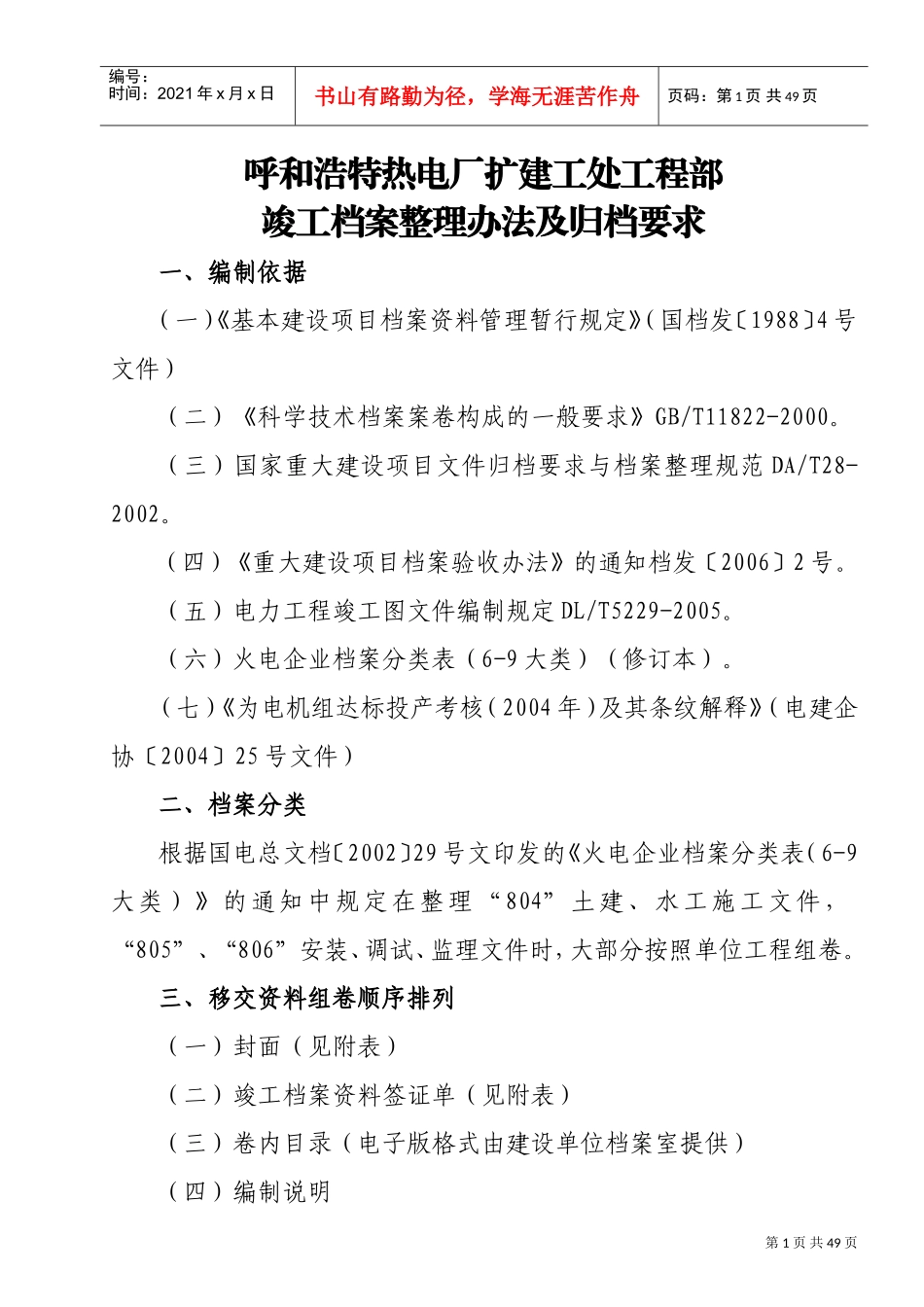

第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共49页呼和浩特热电厂扩建工处工程部竣工档案整理办法及归档要求一、编制依据(一)《基本建设项目档案资料管理暂行规定》(国档发〔1988〕4号文件)(二)《科学技术档案案卷构成的一般要求》GB/T11822-2000
(三)国家重大建设项目文件归档要求与档案整理规范DA/T28-2002
(四)《重大建设项目档案验收办法》的通知档发〔2006〕2号
(五)电力工程竣工图文件编制规定DL/T5229-2005
(六)火电企业档案分类表(6-9大类)(修订本)

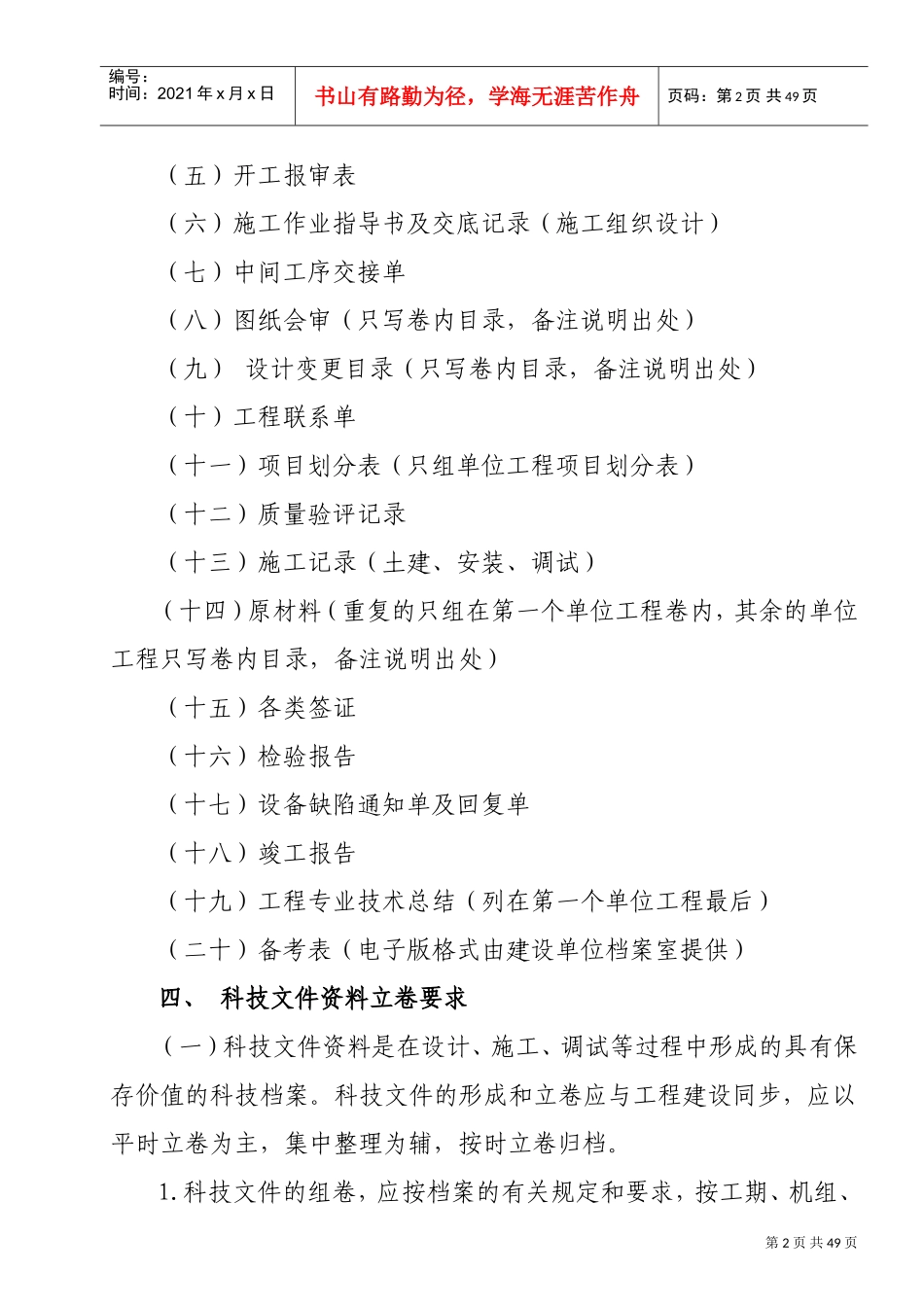

(七)《为电机组达标投产考核(2004年)及其条纹解释》(电建企协〔2004〕25号文件)二、档案分类根据国电总文档〔2002〕29号文印发的《火电企业档案分类表(6-9大类)》的通知中规定在整理“804”土建、水工施工文件,“805”、“806”安装、调试、监理文件时,大部分按照单位工程组卷

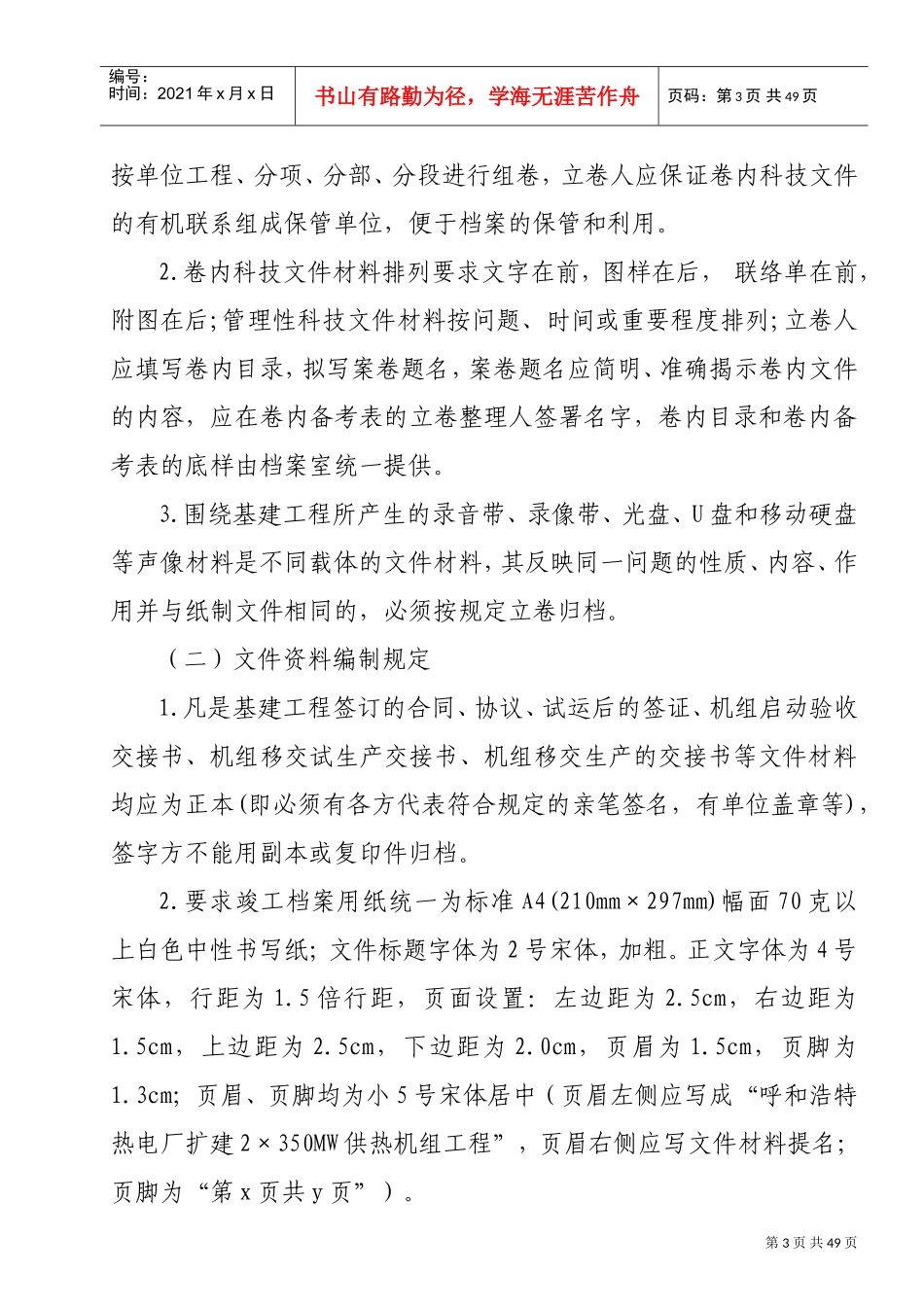

三、移交资料组卷顺序排列(一)封面(见附表)(二)竣工档案资料签证单(见附表)(三)卷内目录(电子版格式由建设单位档案室提供)(四)编制说明第2页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共49页(五)开工报审表(六)施工作业指导书及交底记录(施工组织设计)(七)中间工序交接单(八)图纸会审(只写卷内目录,备注说明出处)(九)设计变更目录(只写卷内目录,备注说明出处)(十)工程联系单(十一)项目划分表(只组单位工程项目划分表)(十二)质量验评记录(十三)施工记录(土建、安装、调试)(十四)原材料(重复的只组在第一个单位工程卷内,其余的单位工程只写卷内目录,备注说明出处)(十五)各类签证(十六)检验报告(十七)设备缺陷通知单及回复单(十八)竣工报告(十九)工程专业技术总结(列在第一个单位工程最后)(二十)备考表(
