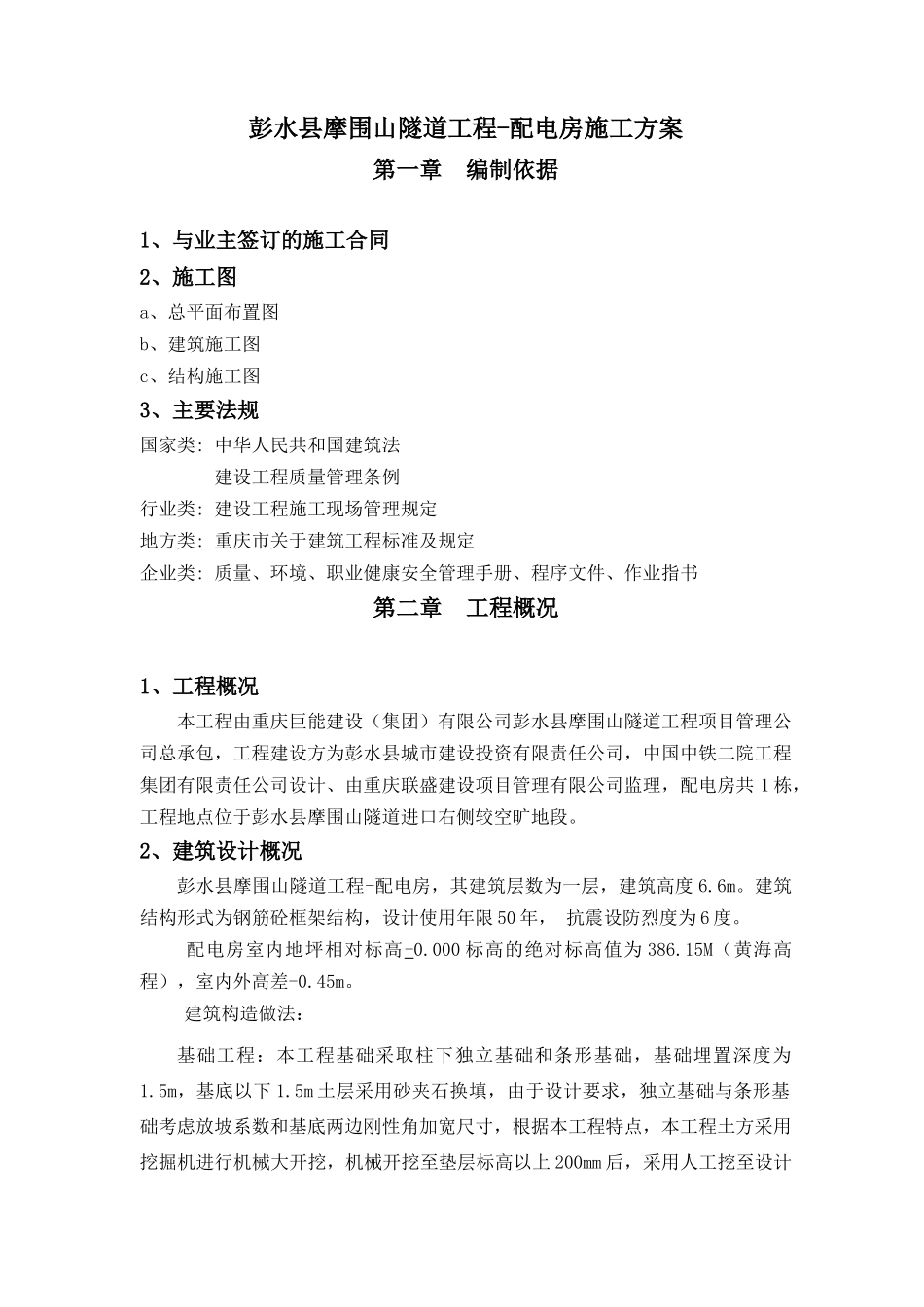

彭水县摩围山隧道工程-配电房施工方案第一章编制依据1、与业主签订的施工合同2、施工图a、总平面布置图b、建筑施工图c、结构施工图3、主要法规国家类:中华人民共和国建筑法建设工程质量管理条例行业类:建设工程施工现场管理规定地方类:重庆市关于建筑工程标准及规定企业类:质量、环境、职业健康安全管理手册、程序文件、作业指书第二章工程概况1、工程概况本工程由重庆巨能建设(集团)有限公司彭水县摩围山隧道工程项目管理公司总承包,工程建设方为彭水县城市建设投资有限责任公司,中国中铁二院工程集团有限责任公司设计、由重庆联盛建设项目管理有限公司监理,配电房共1栋,工程地点位于彭水县摩围山隧道进口右侧较空旷地段
2、建筑设计概况彭水县摩围山隧道工程-配电房,其建筑层数为一层,建筑高度6
建筑结构形式为钢筋砼框架结构,设计使用年限50年,抗震设防烈度为6度
配电房室内地坪相对标高+0
000标高的绝对标高值为386
15M(黄海高程),室内外高差-0
建筑构造做法:基础工程:本工程基础采取柱下独立基础和条形基础,基础埋置深度为1
5m,基底以下1
5m土层采用砂夹石换填,由于设计要求,独立基础与条形基础考虑放坡系数和基底两边刚性角加宽尺寸,根据本工程特点,本工程土方采用挖掘机进行机械大开挖,机械开挖至垫层标高以上200mm后,采用人工挖至设计标高
然后在采用砂石换填,换填高度为1
土方开挖前,先放好基础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时注意底局部预留200厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动
开挖基坑时如发现土层与地质报告不符或发现不良地基,如暗沟、暗升、暗塘、墓穴及人防施等,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场研究解决
土方开挖时,施工测量人员严格控制标高,严禁超挖
土方工程采用大开挖,自然放坡,放坡系数
