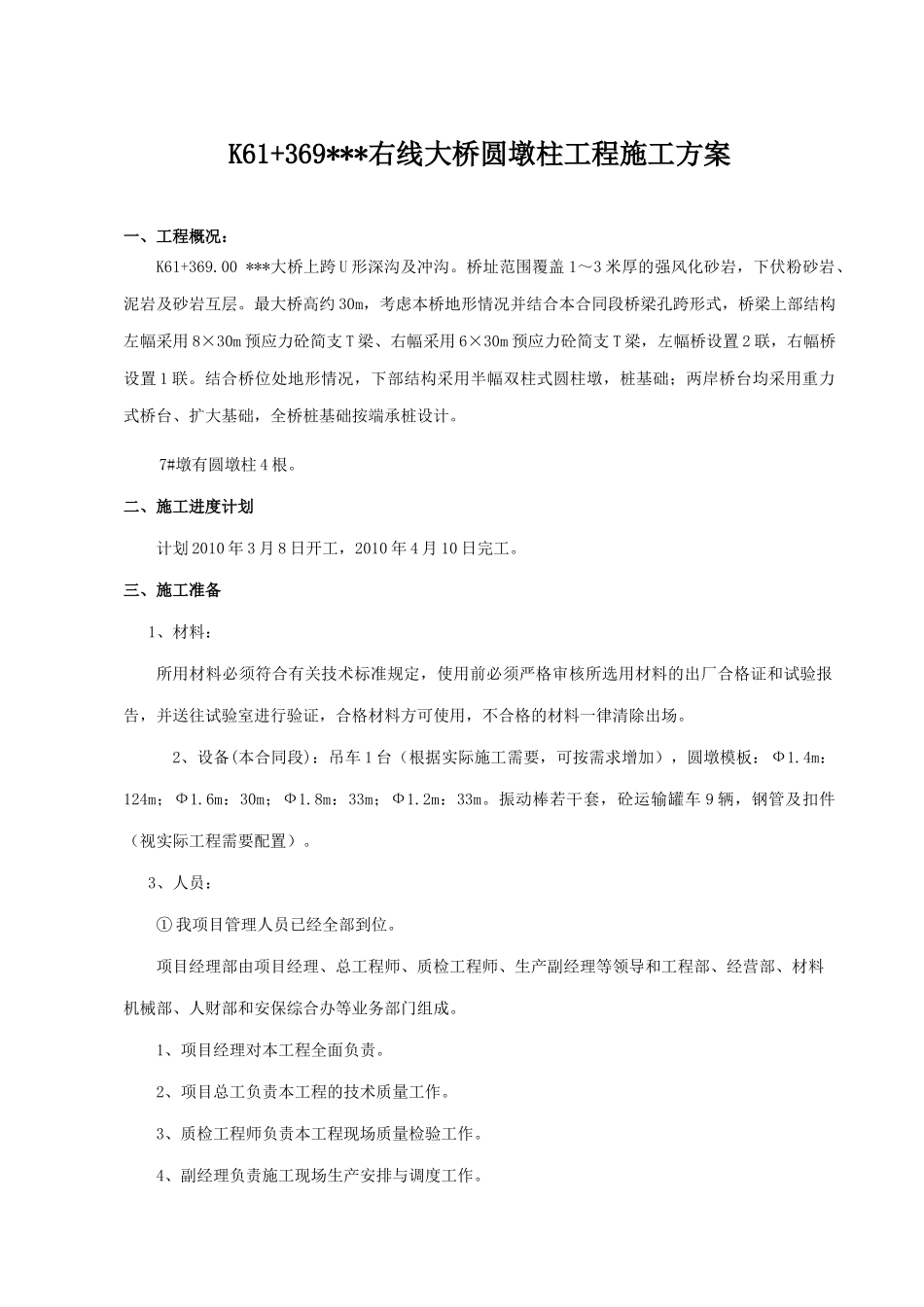

K61+369***右线大桥圆墩柱工程施工方案一、工程概况:K61+369
00***大桥上跨U形深沟及冲沟
桥址范围覆盖1~3米厚的强风化砂岩,下伏粉砂岩、泥岩及砂岩互层
最大桥高约30m,考虑本桥地形情况并结合本合同段桥梁孔跨形式,桥梁上部结构左幅采用8×30m预应力砼简支T梁、右幅采用6×30m预应力砼简支T梁,左幅桥设置2联,右幅桥设置1联
结合桥位处地形情况,下部结构采用半幅双柱式圆柱墩,桩基础;两岸桥台均采用重力式桥台、扩大基础,全桥桩基础按端承桩设计
7#墩有圆墩柱4根
二、施工进度计划计划2010年3月8日开工,2010年4月10日完工
三、施工准备1、材料:所用材料必须符合有关技术标准规定,使用前必须严格审核所选用材料的出厂合格证和试验报告,并送往试验室进行验证,合格材料方可使用,不合格的材料一律清除出场
2、设备(本合同段):吊车1台(根据实际施工需要,可按需求增加),圆墩模板:Ф1
4m:124m;Ф1
6m:30m;Ф1
8m:33m;Ф1
2m:33m
振动棒若干套,砼运输罐车9辆,钢管及扣件(视实际工程需要配置)
3、人员:①我项目管理人员已经全部到位
项目经理部由项目经理、总工程师、质检工程师、生产副经理等领导和工程部、经营部、材料机械部、人财部和安保综合办等业务部门组成
1、项目经理对本工程全面负责
2、项目总工负责本工程的技术质量工作
3、质检工程师负责本工程现场质量检验工作
4、副经理负责施工现场生产安排与调度工作
5、工程部负责本工程技术交底及质量检验工作;质检部负责施工现场质量检验工作;人财部负责本项目人事及财务工作;安检部负责安全工作;机材部负责本工程机械及材料采购供应;经营部负责本工程的计量、结算等经营工作

项目经理部和各业务部门的人员配备如下:序号名称人数备注1项目经理1现场总协调及调度、文明施工2项目书记1负责地方协调及后勤工
