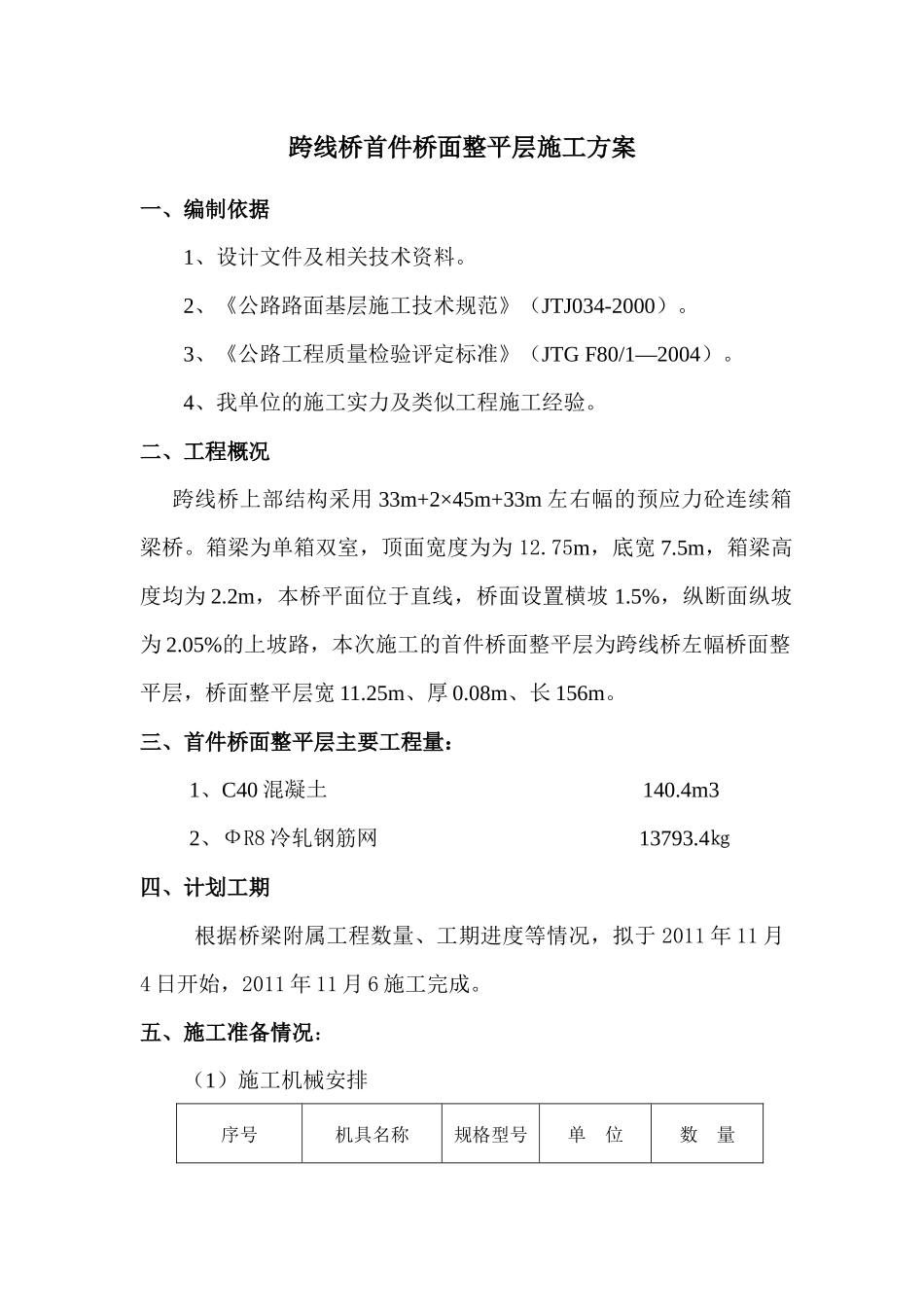

跨线桥首件桥面整平层施工方案一、编制依据1、设计文件及相关技术资料
2、《公路路面基层施工技术规范》(JTJ034-2000)
3、《公路工程质量检验评定标准》(JTGF80/1—2004)
4、我单位的施工实力及类似工程施工经验
二、工程概况跨线桥上部结构采用33m+2×45m+33m左右幅的预应力砼连续箱梁桥
箱梁为单箱双室,顶面宽度为为12
75m,底宽7
5m,箱梁高度均为2
2m,本桥平面位于直线,桥面设置横坡1
5%,纵断面纵坡为2
05%的上坡路,本次施工的首件桥面整平层为跨线桥左幅桥面整平层,桥面整平层宽11
25m、厚0
08m、长156m
三、首件桥面整平层主要工程量:1、C40混凝土140
4m32、ФR8冷轧钢筋网13793
4㎏四、计划工期根据桥梁附属工程数量、工期进度等情况,拟于2011年11月4日开始,2011年11月6施工完成

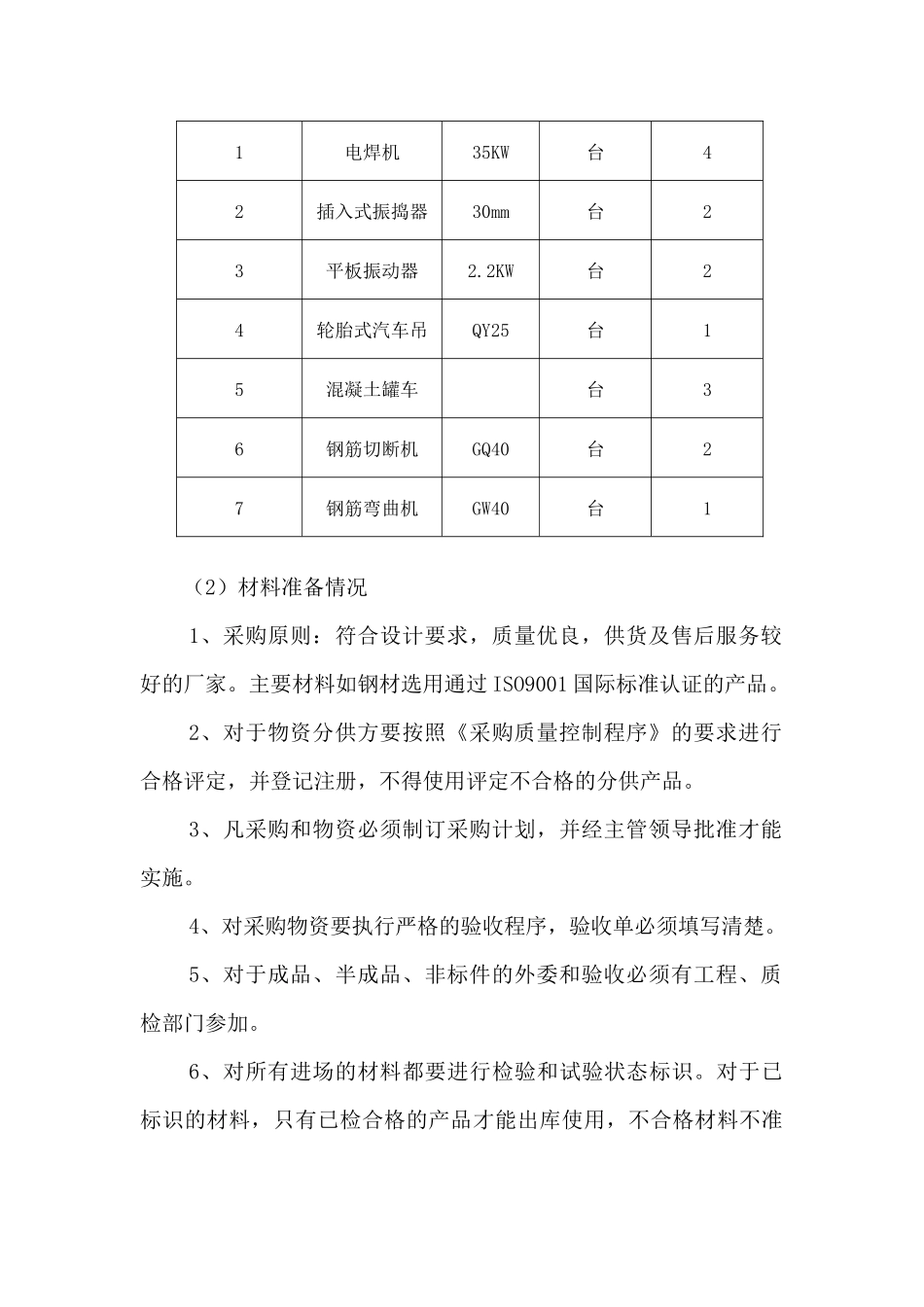

五、施工准备情况:(1)施工机械安排序号机具名称规格型号单位数量1电焊机35KW台42插入式振捣器30mm台23平板振动器2
2KW台24轮胎式汽车吊QY25台15混凝土罐车台36钢筋切断机GQ40台27钢筋弯曲机GW40台1(2)材料准备情况1、采购原则:符合设计要求,质量优良,供货及售后服务较好的厂家
主要材料如钢材选用通过ISO9001国际标准认证的产品
2、对于物资分供方要按照《采购质量控制程序》的要求进行合格评定,并登记注册,不得使用评定不合格的分供产品
3、凡采购和物资必须制订采购计划,并经主管领导批准才能实施
4、对采购物资要执行严格的验收程序,验收单必须填写清楚
5、对于成品、半成品、非标件的外委和验收必须有工程、质检部门参加
6、对所有进场的材料都要进行检验和试验状态标识
对于已标识的材料,只有已检合格的产品才能出库使用,不合格材料不准进入施工现场

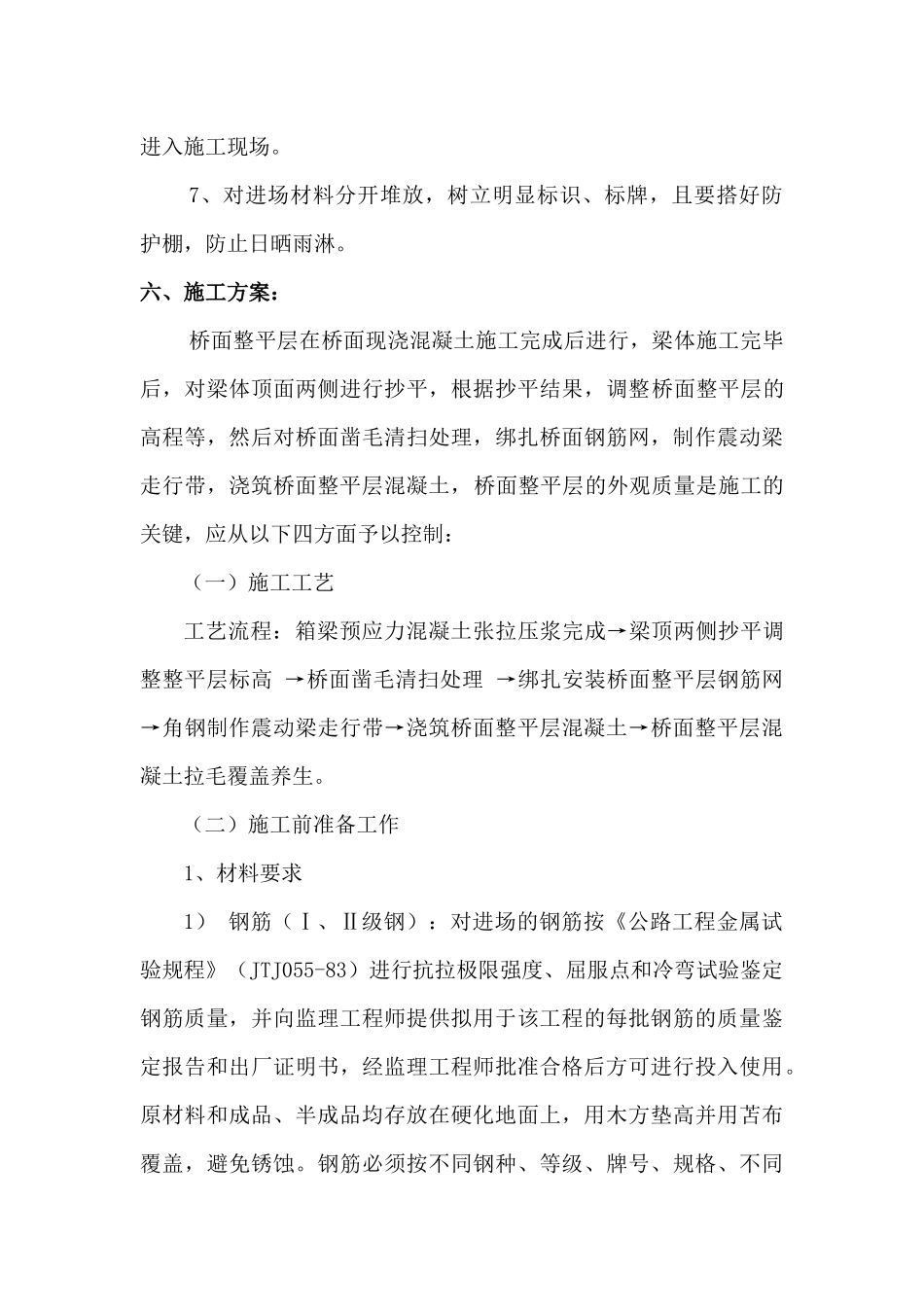

7、对进场材料分开堆放,树立明显标识、标牌,且要搭好
