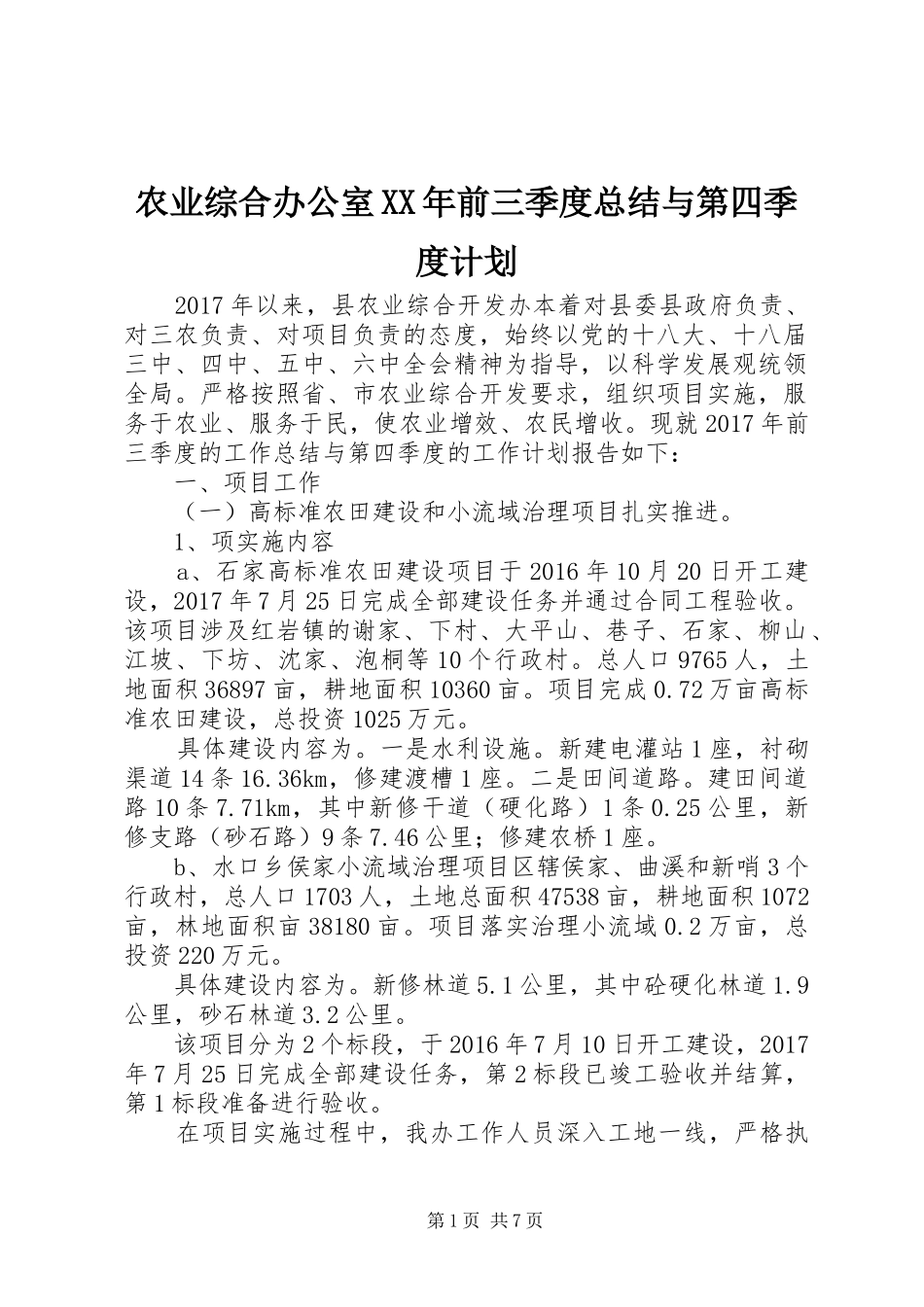

农业综合办公室XX年前三季度总结与第四季度计划2017年以来,县农业综合开发办本着对县委县政府负责、对三农负责、对项目负责的态度,始终以党的十八大、十八届三中、四中、五中、六中全会精神为指导,以科学发展观统领全局
严格按照省、市农业综合开发要求,组织项目实施,服务于农业、服务于民,使农业增效、农民增收

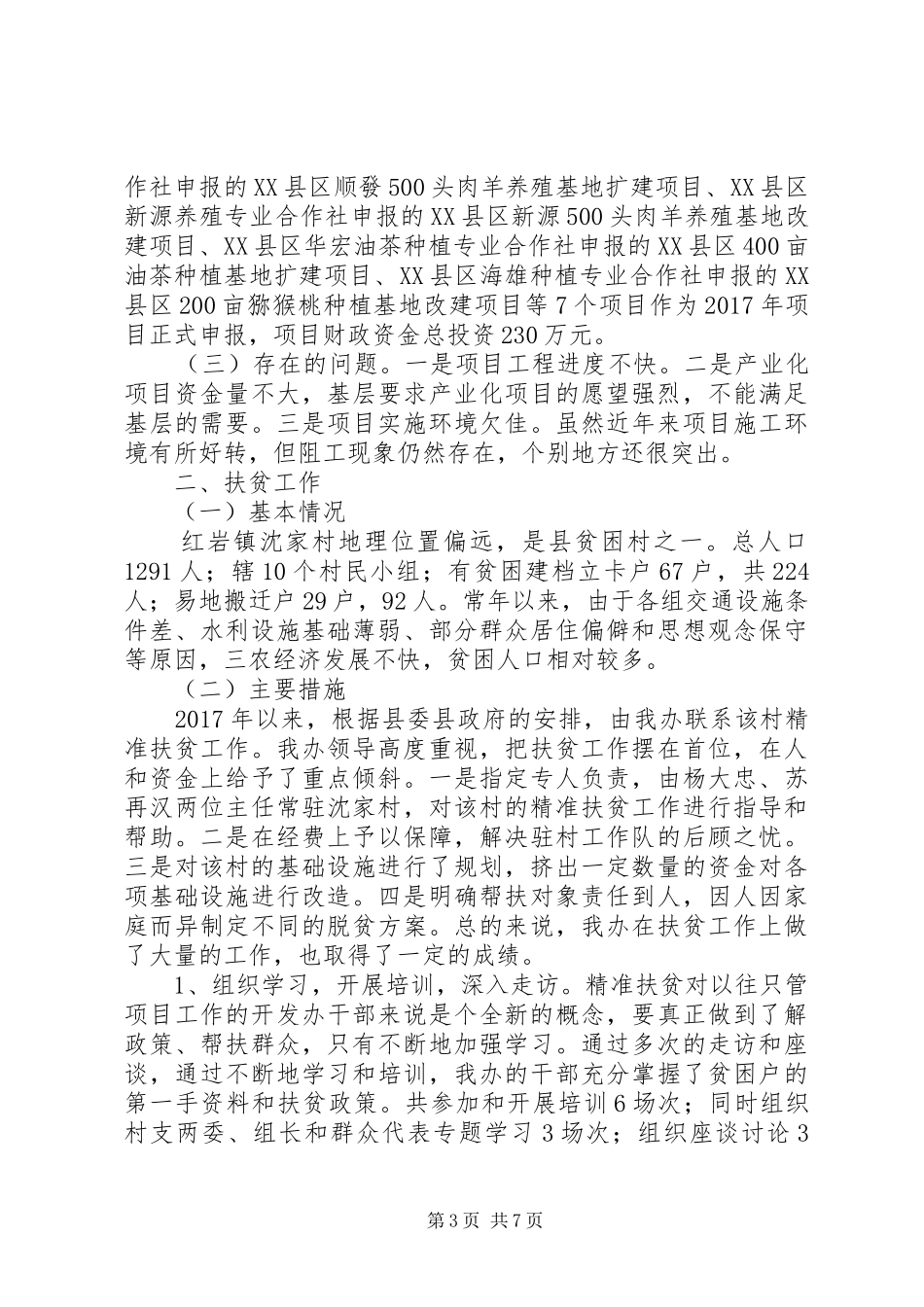

现就2017年前三季度的工作总结与第四季度的工作计划报告如下:一、项目工作(一)高标准农田建设和小流域治理项目扎实推进
1、项实施内容a、石家高标准农田建设项目于2016年10月20日开工建设,2017年7月25日完成全部建设任务并通过合同工程验收
该项目涉及红岩镇的谢家、下村、大平山、巷子、石家、柳山、江坡、下坊、沈家、泡桐等10个行政村
总人口9765人,土地面积36897亩,耕地面积10360亩
72万亩高标准农田建设,总投资1025万元
具体建设内容为
一是水利设施
新建电灌站1座,衬砌渠道14条16
36km,修建渡槽1座
二是田间道路
建田间道路10条7
71km,其中新修干道(硬化路)1条0
25公里,新修支路(砂石路)9条7
46公里;修建农桥1座
b、水口乡侯家小流域治理项目区辖侯家、曲溪和新哨3个行政村,总人口1703人,土地总面积47538亩,耕地面积1072亩,林地面积亩38180亩
项目落实治理小流域0
2万亩,总投资220万元
具体建设内容为
1公里,其中砼硬化林道1
9公里,砂石林道3
该项目分为2个标段,于2016年7月10日开工建设,2017年7月25日完成全部建设任务,第2标段已竣工验收并结算,第1标段准备进行验收
在项目实施过程中,我办工作人员深入工地一线,严格执第1页共7页行农业综合开发工程技术要求和监理制度,严把材料关、施工程序关和工程质量关,狠抓工程施工建设质量和施工进度,打造长效、优质惠民工程
