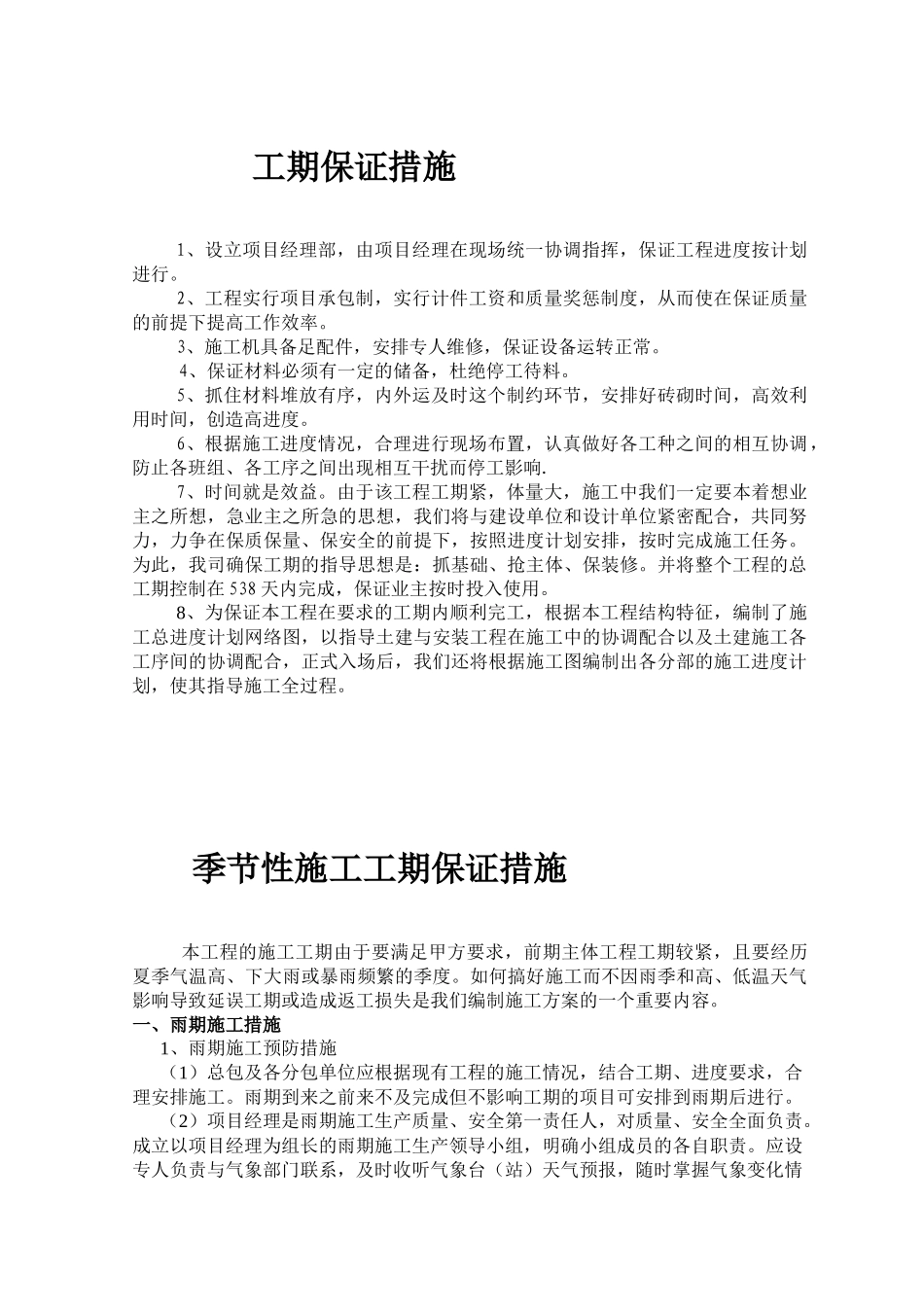

工期保证措施1、设立项目经理部,由项目经理在现场统一协调指挥,保证工程进度按计划进行
2、工程实行项目承包制,实行计件工资和质量奖惩制度,从而使在保证质量的前提下提高工作效率
3、施工机具备足配件,安排专人维修,保证设备运转正常
4、保证材料必须有一定的储备,杜绝停工待料
5、抓住材料堆放有序,内外运及时这个制约环节,安排好砖砌时间,高效利用时间,创造高进度
6、根据施工进度情况,合理进行现场布置,认真做好各工种之间的相互协调,防止各班组、各工序之间出现相互干扰而停工影响
7、时间就是效益
由于该工程工期紧,体量大,施工中我们一定要本着想业主之所想,急业主之所急的思想,我们将与建设单位和设计单位紧密配合,共同努力,力争在保质保量、保安全的前提下,按照进度计划安排,按时完成施工任务
为此,我司确保工期的指导思想是:抓基础、抢主体、保装修
并将整个工程的总工期控制在538天内完成,保证业主按时投入使用
8、为保证本工程在要求的工期内顺利完工,根据本工程结构特征,编制了施工总进度计划网络图,以指导土建与安装工程在施工中的协调配合以及土建施工各工序间的协调配合,正式入场后,我们还将根据施工图编制出各分部的施工进度计划,使其指导施工全过程

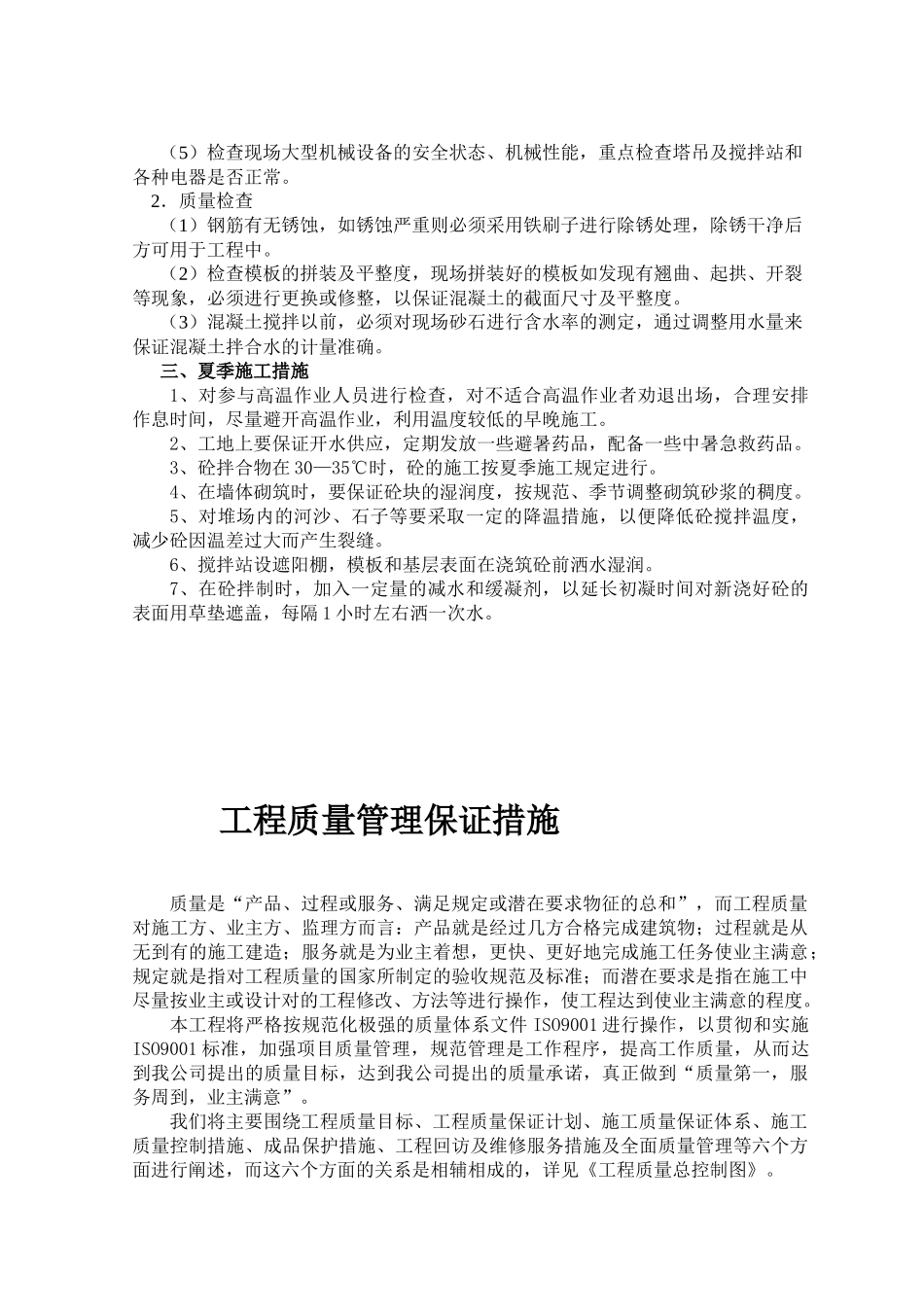

季节性施工工期保证措施本工程的施工工期由于要满足甲方要求,前期主体工程工期较紧,且要经历夏季气温高、下大雨或暴雨频繁的季度

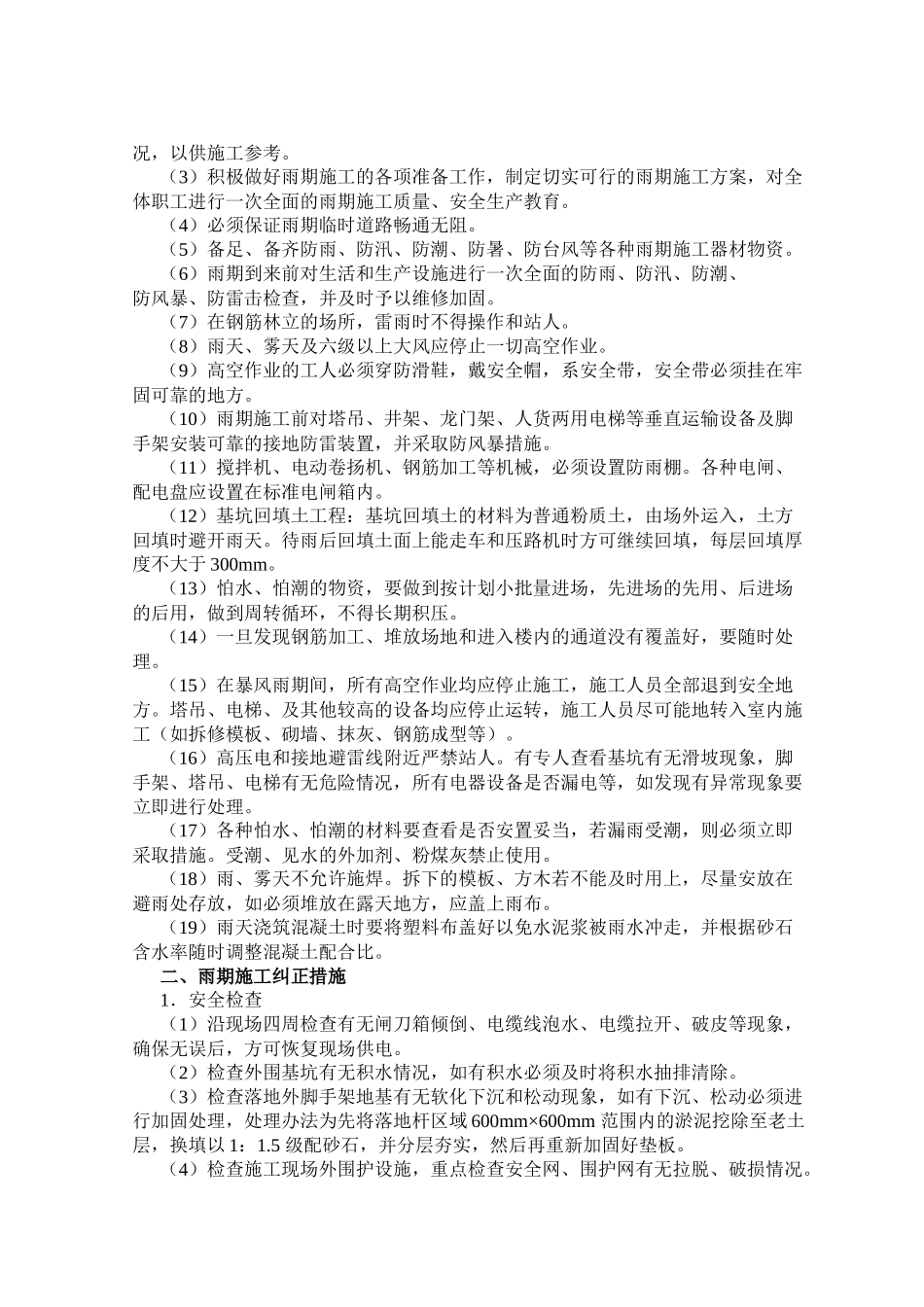

如何搞好施工而不因雨季和高、低温天气影响导致延误工期或造成返工损失是我们编制施工方案的一个重要内容
一、雨期施工措施1、雨期施工预防措施(1)总包及各分包单位应根据现有工程的施工情况,结合工期、进度要求,合理安排施工
雨期到来之前来不及完成但不影响工期的项目可安排到雨期后进行
(2)项目经理是雨期施工生产质量、安全第一责任人,对质量、安全全面负责
成立以项目经理为组长的雨期施工生产领导小组,明确小组成员的各自职责
应设专人负责
