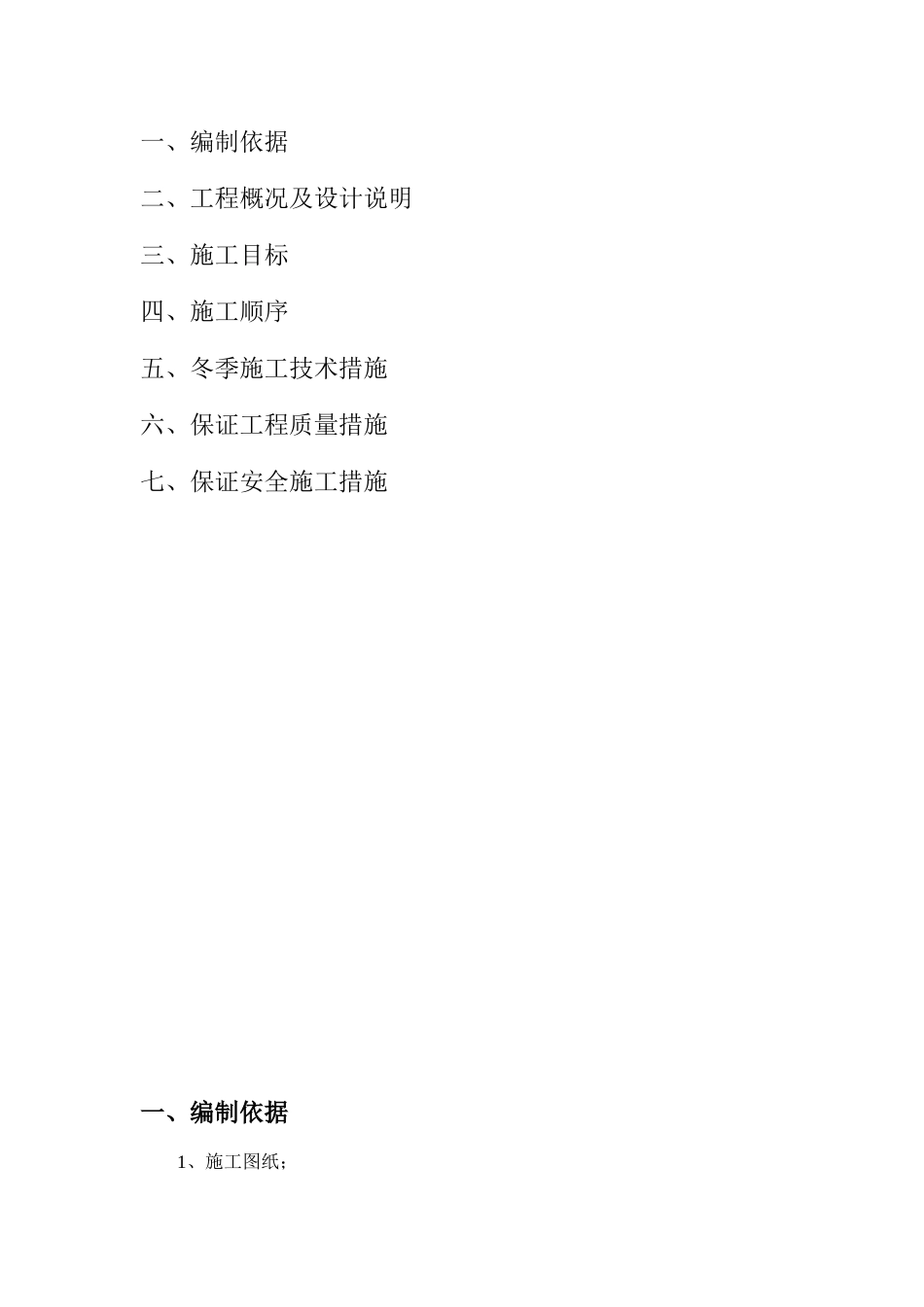

沈阳市社会福利院服务保障中心消防水池工程冬季施工方案建设单位:沈阳市社会福利院监理单位:沈阳建设监理公司施工单位:辽宁金帝第二建筑工程有限公司目录一、编制依据二、工程概况及设计说明三、施工目标四、施工顺序五、冬季施工技术措施六、保证工程质量措施七、保证安全施工措施一、编制依据1、施工图纸;2、施工现场条件;3、现行国家有关规范、规程及有关技术标准;1)建筑结构可靠度设计统一标准(GB5068-2001);2)建筑结构荷载规范(GB50009-2001);3)混凝土结构设计规范(GB50010-2002);4)建筑设计抗震规范(GB50011-2001);5)建筑地基基础设计规范(GB50007-2002);6)砌体结构设计规范(GB50003-2001);7)混凝土结构施工图平面整体表示方法制图规则和构造详图(03G101-1),(简称平法);5、辽宁省现行的施工和验收的规范、标准、规程、图集及相关的法律法规;6、建筑施工安全检查标准(JGJ59—99);7、公司ISO9001-2000《质量管理体系要求》、ISO14001-2004《环境管理体系要求及使用指南》、GB/T28001-2001《职业健康安全管理体系规范》标准文件等;二、工程概况及设计说明沈阳市社会福利院服务保障中心工程位于沈阳市社会福利院院内,建设单位是沈阳市社会福利院,由辽宁北方建筑设计院设计,由东煤沈阳岩土公司负责勘察,由沈阳建设建设监理公司负责工程监理,该工程由辽宁金地第二建筑工程有限公司施工,具体位置见平面布置图。消防水池池深5m局部深6m,长18m,宽8.4m。顶板为无梁板,属于剪力墙结构,该消防水池为钢筋混凝土消防水池,底板厚400mm,剪力墙厚300mm,顶板厚300mm。三、施工目标1.质量目标:确保合格。2安全目标:确保安全施工无重大事故。3工期目标:30天(详见进度计划表)4文明施工目标:确保沈阳市文明施工工地。四、施工顺序测量放线挖基坑→基坑清理→垫层混凝土→绑扎钢筋→模板安装→浇筑混凝土→模板拆除→室内外防水→回填土及竣工验收五、冬季施工技术措施(一)由于施工期间以进入冬季,应做好以下防寒措施:1、冬季施工必须确保工程质量,做到安全生产。冬季施工的措施方案金经济合理,使增加的费用最少,并尽量减少能源消耗,缩短工期。2、本工程为消防水池工程,因此必须生产计划中统一安排,并提前落实,做到合理搭接,尽量减少冬季施工的作业面。3、施工现场所有准备工作,必须在砼浇筑前完成,达到进入冬期施工的条件。现场准备要求:原料加热设备符合要求,保温围护好;外加剂有储备,保管好,无破裂;模板的保温措施已完成;测温工作已开始进行,测温记录齐全,现场生活设施做好入冬准备,并符合安全消防要求,未完成工序进入冬期施工前应停在合理部位。4、冬季施工计划管理,进入冬期施工要严格按《冬期施工技术规定》中的要求和冬期施工方案确定的原则和施工方法进行施工。5、测温与保温管理在整个冬期试过程中项目组织专人进行测温工作,负责测温人员应每天测温情况通知工地负责人,出现异常情况立即采取措施,测温记录最后由技术员归入技术档案,测温项目:每日实测室外最低、最高温度。6、安全消防管理7、冬期施工检查工作8、冬期施工管理工作,冬期施工过程中除值班经理每周检查一次外,执法部门应每周组织检查二次冬期施工管理工作,检查各项冬期施工措施的落实,同时做好检查记录。9、冬季施工主要技术措施如下:9.1土方工程:本工程在冬季施工的土方工程主要是基坑土方开挖及土方回填:9.1.1安排在冬季开挖的土方工程,为防止土壤冻结,可根据气温条件翻松表土或覆盖保温材料,对土壤进行保温防冻9.1.2开挖冻土时,确定开挖方法和使用机具的种类,并制定安全措施。9.1.3冬期挖槽,对暴露出来的自来水管或其他通水管,应根据需要采取相应的防冻措施。9.1.4冬季土方回填每层铺土厚度比常温施工时减少20~25%,即160~200mm。基坑回填土中冻块含量不得超过回填总体积的15%,冻块粒径不大于150mm,铺填时,冻土块应均匀分布,逐层压实。9.1.5沟槽回填土的压实度应逐层检查,严格按照规范的标准。9.2冬季施工所用的材料,应符合下列规定:9.2.1拌制砂浆所用的砂,不得含有冰块,拌合砂浆时,水的温度不得超过80摄...
