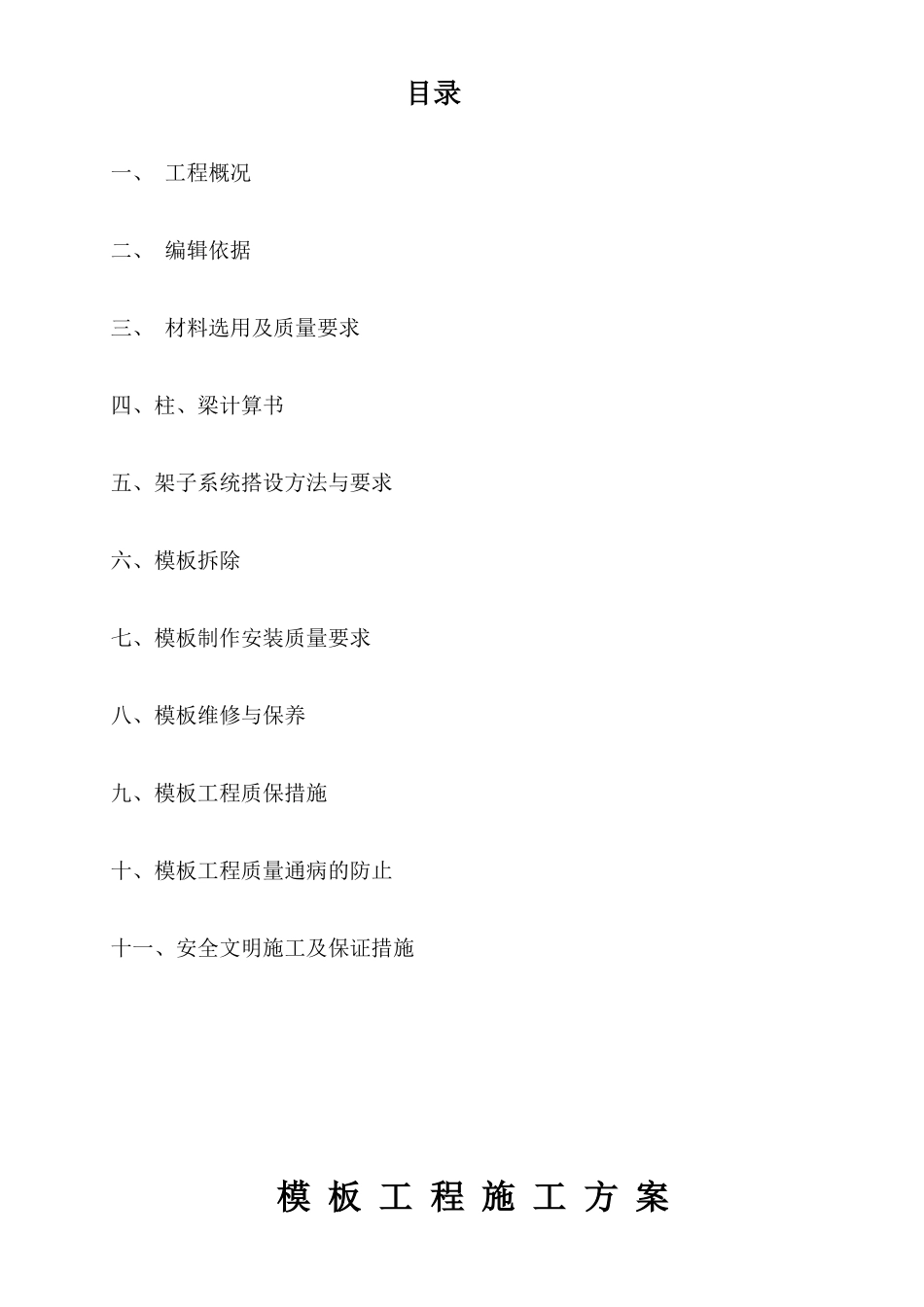

目录一、工程概况二、编辑依据三、材料选用及质量要求四、柱、梁计算书五、架子系统搭设方法与要求六、模板拆除七、模板制作安装质量要求八、模板维修与保养九、模板工程质保措施十、模板工程质量通病的防止十一、安全文明施工及保证措施模板工程施工方案一、工程概况1、建设单位:苏州华惠能源有限公司2、监理单位:苏州联信工程管理咨询有限公司3、设计单位:南京苏夏工程设计有限公司4、施工单位:江苏兴安建设集团有限公司5、本工程由苏州华惠能源有限公司投资建设,南京苏夏工程设计有限公司设计,苏州市建筑勘察院有限责任公司地质勘察,苏州联信工程管理咨询有限公司监理,江苏兴安建设集团有限公司组织施工;由居文兵担任项目经理
华电望亭发电厂至相城区集中供热工程:管架采用独立基础,基底持力层采用③层粘土层,对位于河或塘内管架、柱底内力较大固定管架及桁架基础采用桩基础
管架垫层C15,基础、承台及梁柱采用C30混凝土,钢筋采用HRB400级钢,模板支撑采用模板钢管脚手架支撑体系
总工期:91天
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);2、《混凝土结构设计规范》GB50010-2010;3、《建筑结构荷载规范》(GB50009-2013);4、《钢结构设计规范》(GB50017-2003)等规范编制;5、《建筑施工手册》第四版;6、《混凝土结构设计规范》江正荣著;7、《建筑施工计算手册》江正荣著
三、材料选用及质量要求:1、模板:九夹板2、柱箍:钢管;螺栓:Φ12圆钢作对拉杆3、各类支撑:48×3
5钢管、扣件〔转向、十字、接头〕、50×100木方横楞,300×50脚手板
钢管:钢管材料须使用力学性能适中的Q235钢,其材性符合《碳素结构钢》〔GB-700-88〕的相应规定
扣件:扣件应采用GB978-67《可锻铸铁分类及技术条件》的规定,机械性能不低于KT33-8
