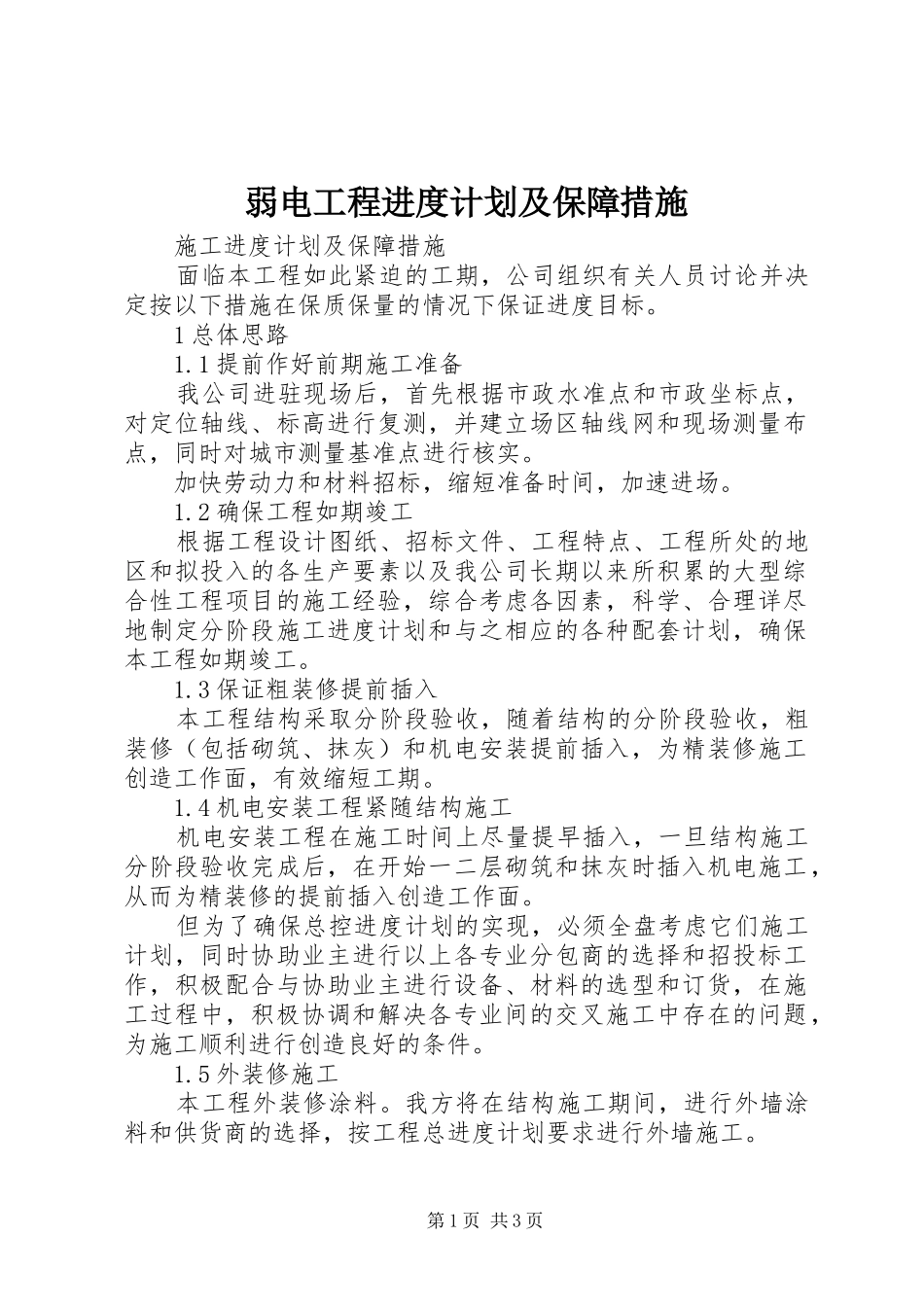

弱电工程进度计划及保障措施施工进度计划及保障措施面临本工程如此紧迫的工期,公司组织有关人员讨论并决定按以下措施在保质保量的情况下保证进度目标
1总体思路1
1提前作好前期施工准备我公司进驻现场后,首先根据市政水准点和市政坐标点,对定位轴线、标高进行复测,并建立场区轴线网和现场测量布点,同时对城市测量基准点进行核实
加快劳动力和材料招标,缩短准备时间,加速进场
2确保工程如期竣工根据工程设计图纸、招标文件、工程特点、工程所处的地区和拟投入的各生产要素以及我公司长期以来所积累的大型综合性工程项目的施工经验,综合考虑各因素,科学、合理详尽地制定分阶段施工进度计划和与之相应的各种配套计划,确保本工程如期竣工
3保证粗装修提前插入本工程结构采取分阶段验收,随着结构的分阶段验收,粗装修(包括砌筑、抹灰)和机电安装提前插入,为精装修施工创造工作面,有效缩短工期
4机电安装工程紧随结构施工机电安装工程在施工时间上尽量提早插入,一旦结构施工分阶段验收完成后,在开始一二层砌筑和抹灰时插入机电施工,从而为精装修的提前插入创造工作面
但为了确保总控进度计划的实现,必须全盘考虑它们施工计划,同时协助业主进行以上各专业分包商的选择和招投标工作,积极配合与协助业主进行设备、材料的选型和订货,在施工过程中,积极协调和解决各专业间的交叉施工中存在的问题,为施工顺利进行创造良好的条件
5外装修施工本工程外装修涂料
我方将在结构施工期间,进行外墙涂料和供货商的选择,按工程总进度计划要求进行外墙施工
第1页共3页1

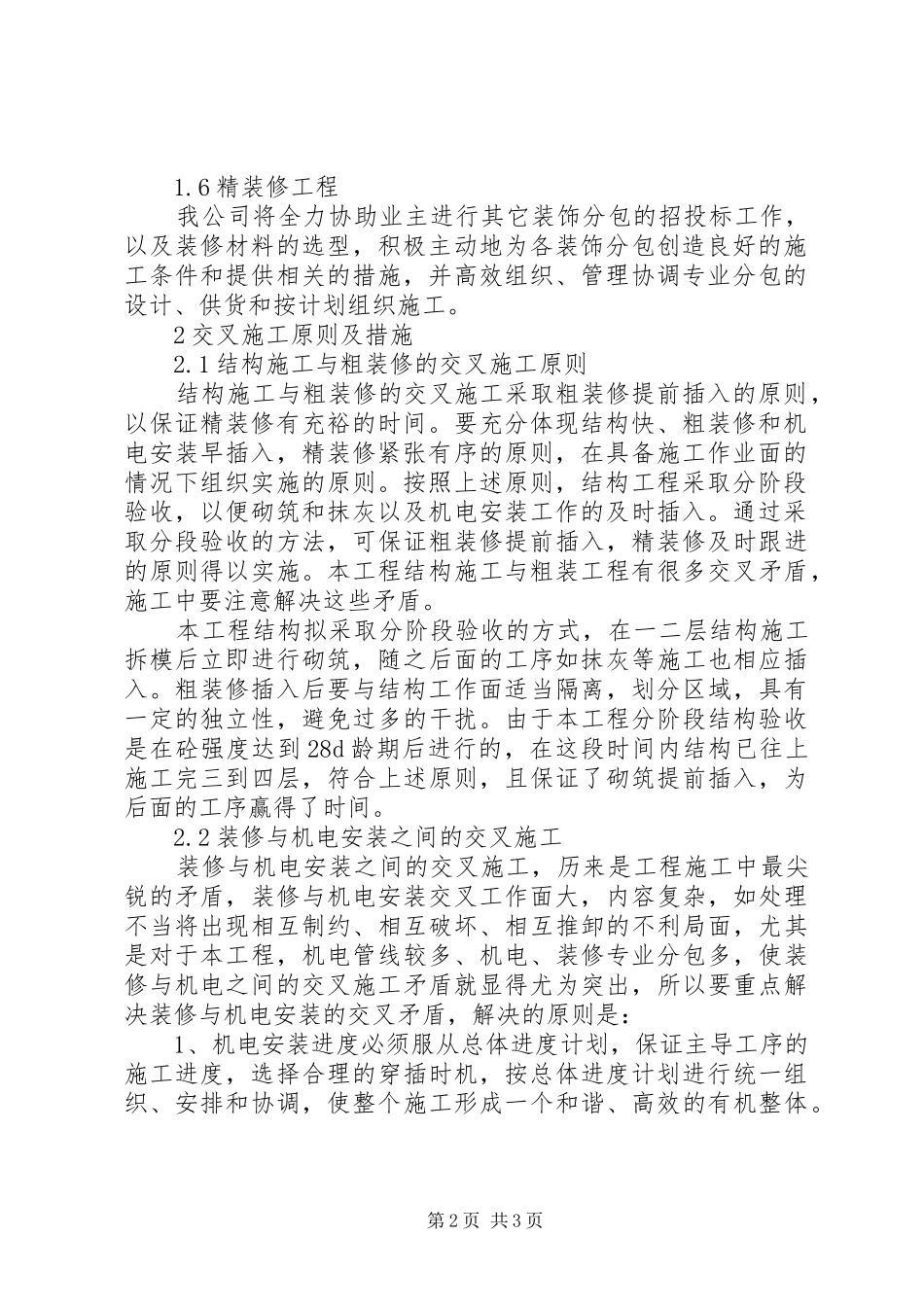

6精装修工程我公司将全力协助业主进行其它装饰分包的招投标工作,以及装修材料的选型,积极主动地为各装饰分包创造良好的施工条件和提供相关的措施,并高效组织、管理协调专业分包的设计、供货和按计划组织施工
2交叉施工原则及措施2
1结构施工与粗装修的交叉施工原则结构施工与粗装修的交叉施工采取粗
