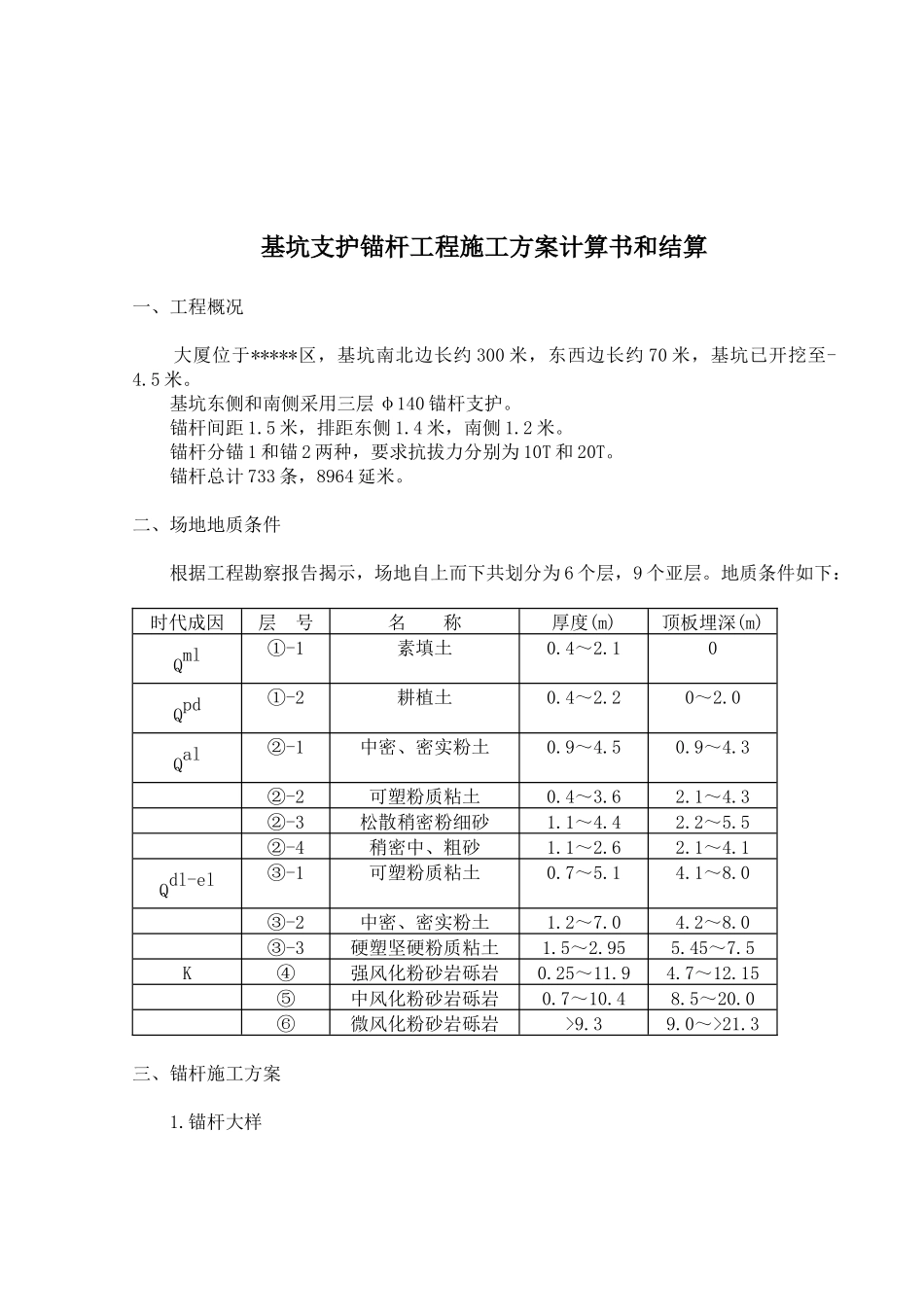

基坑支护锚杆工程施工方案计算书和结算一、工程概况大厦位于*****区,基坑南北边长约300米,东西边长约70米,基坑已开挖至-4
基坑东侧和南侧采用三层φ140锚杆支护
5米,排距东侧1
4米,南侧1
锚杆分锚1和锚2两种,要求抗拔力分别为10T和20T
锚杆总计733条,8964延米
二、场地地质条件根据工程勘察报告揭示,场地自上而下共划分为6个层,9个亚层
地质条件如下:时代成因层号名称厚度(m)顶板埋深(m)Qml①-1素填土0
10Qpd①-2耕植土0
0Qal②-1中密、密实粉土0
3②-2可塑粉质粘土0
3②-3松散稍密粉细砂1
5②-4稍密中、粗砂1
1Qdl-el③-1可塑粉质粘土0
0③-2中密、密实粉土1
0③-3硬塑坚硬粉质粘土1
5K④强风化粉砂岩砾岩0
15⑤中风化粉砂岩砾岩0
0⑥微风化粉砂岩砾岩>9
3三、锚杆施工方案1

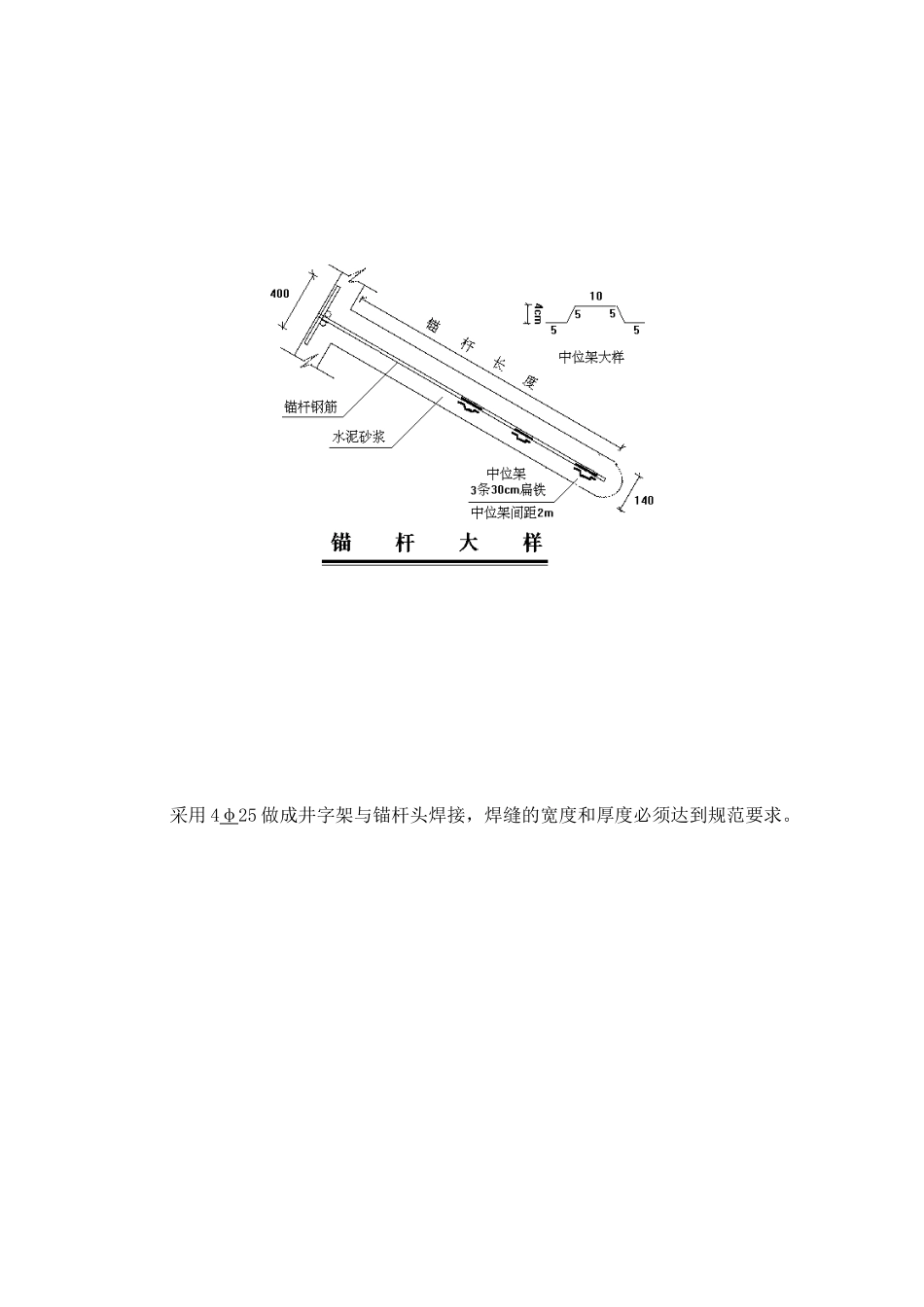

锚杆大样采用4φ25做成井字架与锚杆头焊接,焊缝的宽度和厚度必须达到规范要求

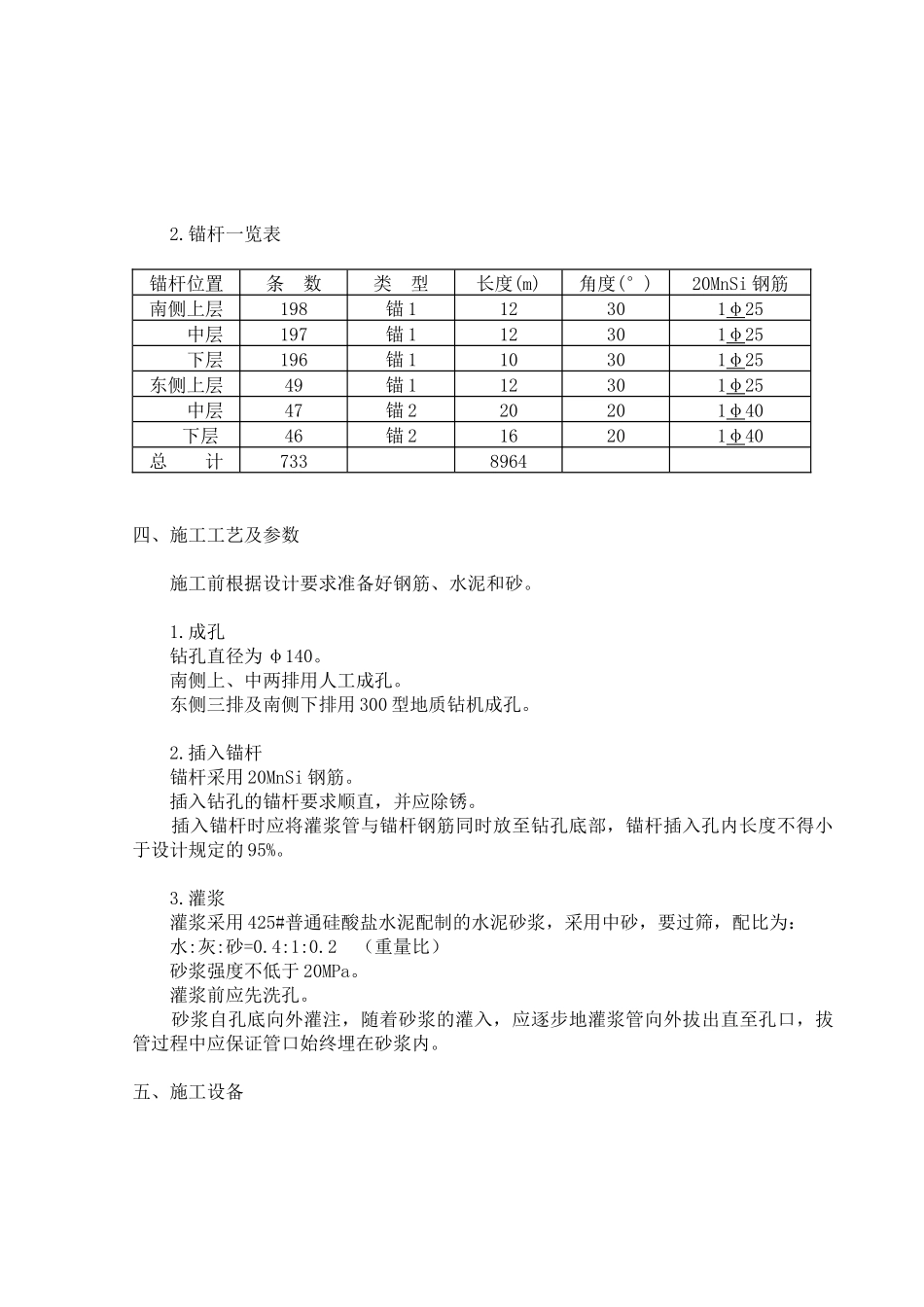

锚杆一览表锚杆位置条数类型长度(m)角度(°)20MnSi钢筋南侧上层198锚112301φ25中层197锚112301φ25下层196锚110301φ25东侧上层49锚112301φ25中层47锚220201φ40下层46锚216201φ40总计7338964四、施工工艺及参数施工前根据设计要求准备好钢筋、水泥和砂
成孔钻孔直径为φ140
南侧上、中两排用人工成孔
东侧三排及南侧下排用300型地质钻机成孔
插入锚杆锚杆采用20MnSi钢筋
插入钻孔的锚杆要求顺直
