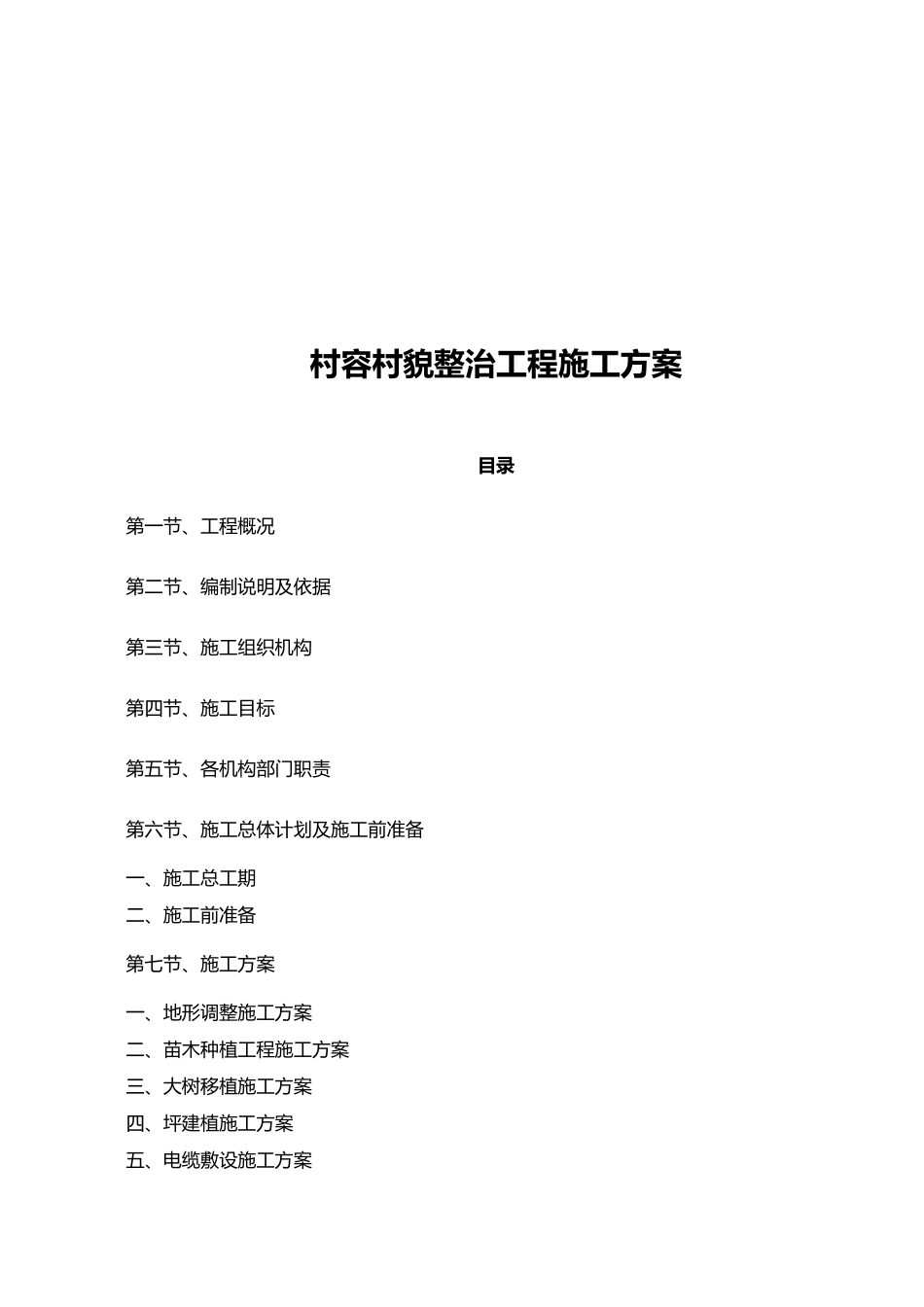

村容村貌整治工程施工方案目录第一节、工程概况第二节、编制说明及依据第三节、施工组织机构第四节、施工目标第五节、各机构部门职责第六节、施工总体计划及施工前准备一、施工总工期二、施工前准备第七节、施工方案一、地形调整施工方案二、苗木种植工程施工方案三、大树移植施工方案四、坪建植施工方案五、电缆敷设施工方案六、土建铺装的施工方案七、特殊季节的施工方案八、养护管理期的施工方案九、园林苗木病虫害防治措施第八节、确保安全防护、文明施工的具体保证措施一、安全防护措施二、文明施工措施三、环境保护四、临时用电安全措施五、保护道路、管线、电线、电缆、光缆的措施六、车辆、机械设备安全管理措施七、扬尘治理措施第九节、施工平面布置图第一节工程概况本工程为河涌整治和绿化工程,冯马三村位于广州南沙区,该村东邻南沙经济开发区,西邻中山市,南接万顷沙镇,临近珠江口,洪奇沥水道、七号干线、番中公路经过该村
改造范围为河涌沿岸南北两侧,工程内容包括园建、绿化、水电
计划开工时间2014年2月17日,工期60日

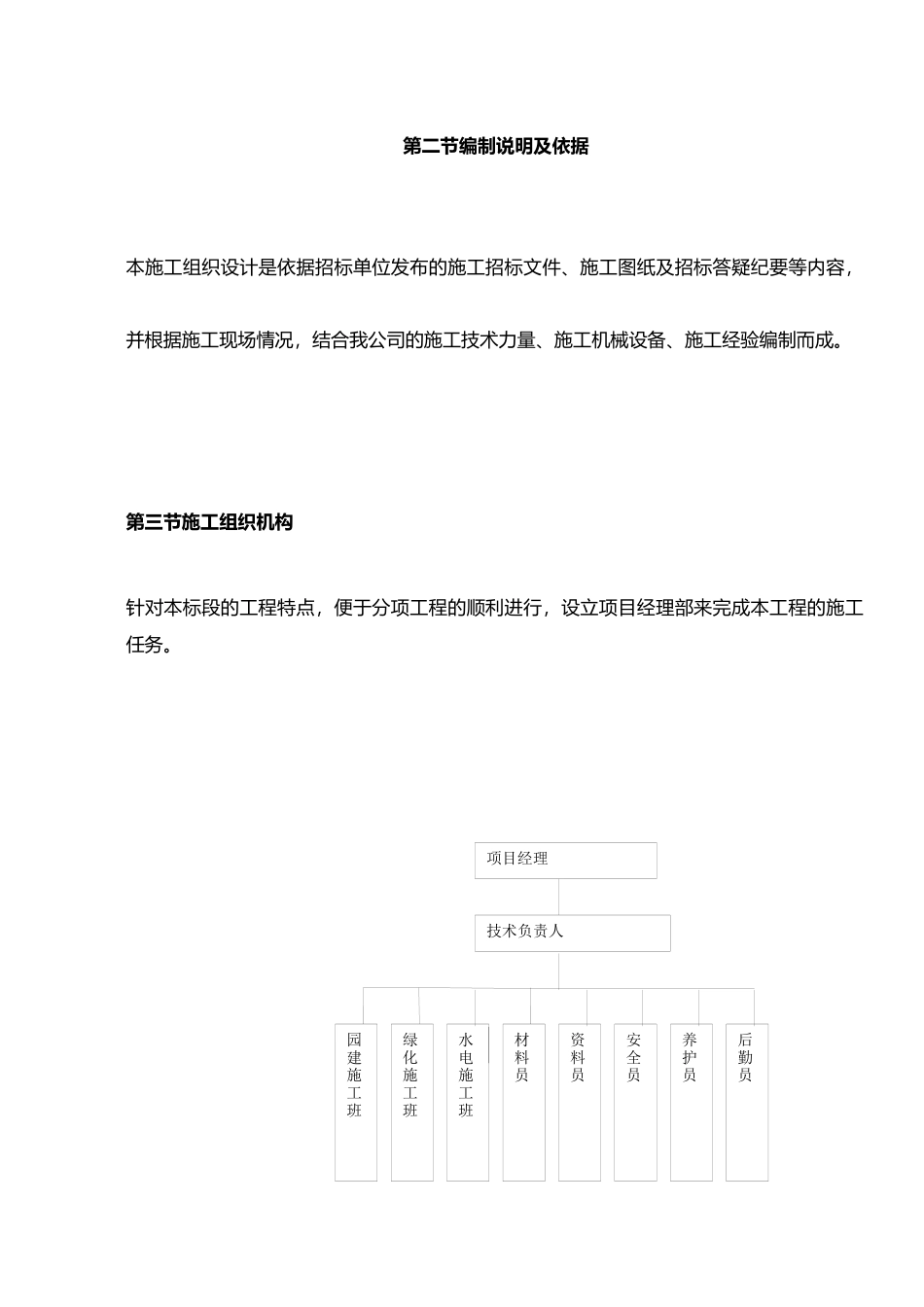

园建施工班绿化施工班水电施工班材料员资料员安全员养护员后勤员技术负责人项目经理第二节编制说明及依据本施工组织设计是依据招标单位发布的施工招标文件、施工图纸及招标答疑纪要等内容,并根据施工现场情况,结合我公司的施工技术力量、施工机械设备、施工经验编制而成
第三节施工组织机构针对本标段的工程特点,便于分项工程的顺利进行,设立项目经理部来完成本工程的施工任务
第四节施工目标1、施工目标:根据我公司类似工程经历和综合实力及工程施工招标书的要求,确定施工目标如下:(1)质量目标:合格
(2)工期目标:充分发挥管理、技术及装备优势,合理安排施工计划,确保本标段工期按期完工
(3)安全生产目标:确保无重伤及其以上事故,轻伤事故月频率控制在1
(4)文明施工目标:爱护周边环境,规范施工现场管理,创文明施工工地
