信息系统项目管理师系统集成项目管理工程师——计算题专题讲解时间管理关键途径法(重点)、竣工概率(难点)•关键途径法:上下午都也许考核,波及到:ES、EF、LS、LF计算;关键途径计算、总时差、自由时差
•竣工概率:考核基础是三点估算法,原则差,在此基础上进行延伸,考核活动完毕的概率,规定掌握标注差的公式以及对应的概率
关键途径法(CMP)ES、EF、LS、LF的概念:1)最早开始时间(ES):某项活动可以开始的最早时间
2)最早结束时间(EF):某项活动可以完毕的最早时间
EF=ES+工期估算3)最迟结束时间(LF):为了使项目准时完毕,某项工作必须完毕的最迟时间4)最迟开始时间(LS):为了使项目准时完毕,某项工作必须开始的最迟时间LS=LF-工期估算需要注意的几点:1、关键途径上工作的最早开始时间等于最晚开始时间、最早结束时间等于最晚结束时间2、总时差=本活动的最迟开始时间一本活动的最早开始时间3、白由时差=紧后活动的最早开始时间一本活动的最早结束时间(假如有多种紧后活动,则紧后活动的最早开始时间是这些活动的最早开始时间的最早者)含义:某个工作(活动)的总时差是该工作的动工容许延误的时间,在该进时间内,不影响项目的工期

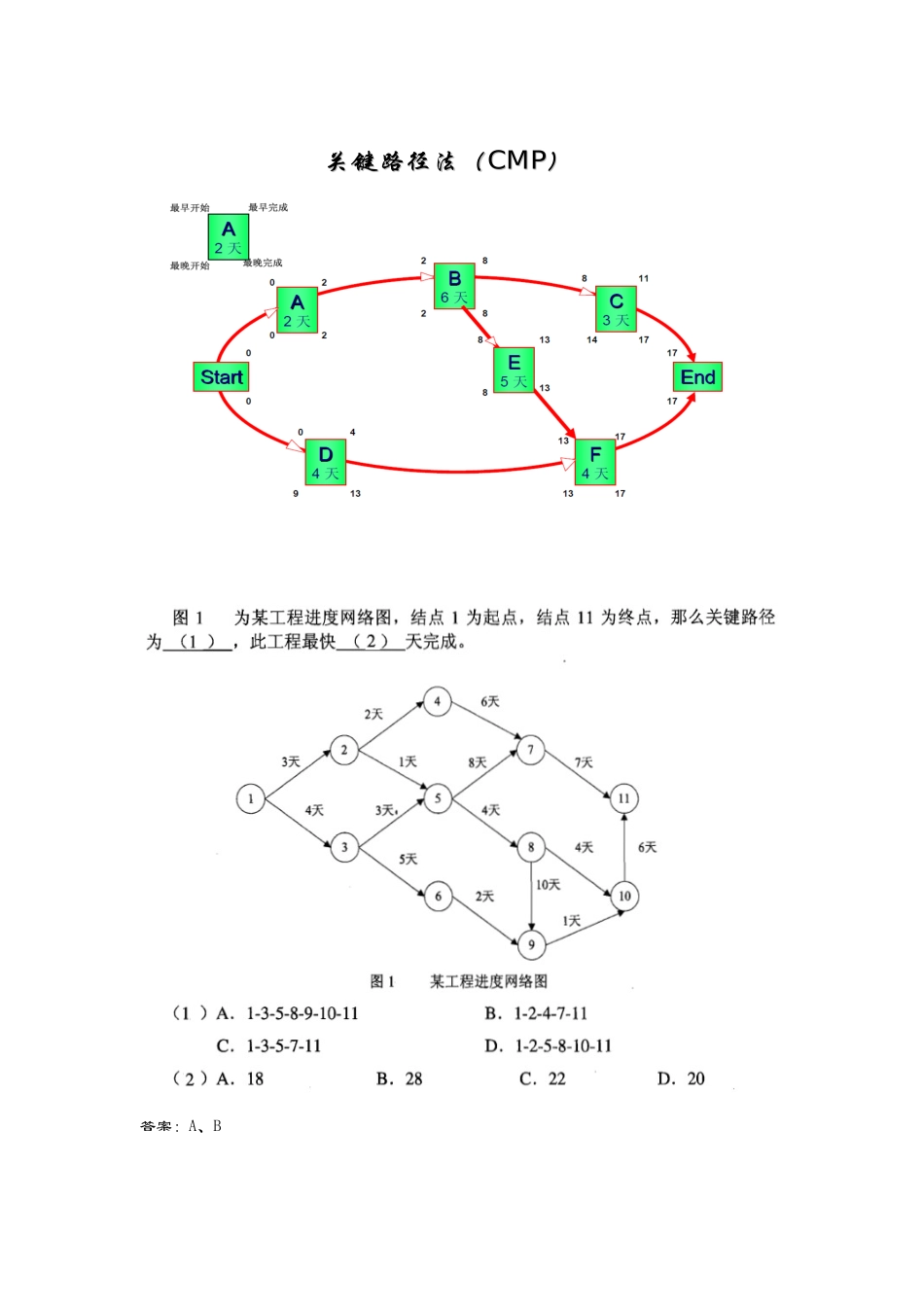

计算公式:使用正推法计算最早开始日期(ES),最早结束日期(EF),使用逆推法计算最迟开始日期(LS),最迟结束日期(LF),开始节点ES为0时:总时差=LS–ES或LF‐EF;工期=EF-ES或LF-LS;自由时差=紧后工作的ES‐此活动的EF开始节点ES为1时:总时差=LS–ES或LF‐EF;工期=EF-ES+1或LF-LS+1自由时差=紧后工作的ES‐此活动的EF‐1活动排序网络图关键路径法(关键路径法(CMPCMP))答案:A、B答案:D答案:B某工程包括A、B、C、D、E、F、G七个作业,各个作业的紧前作业、所需时间、所需人数如下表:作业ABC
