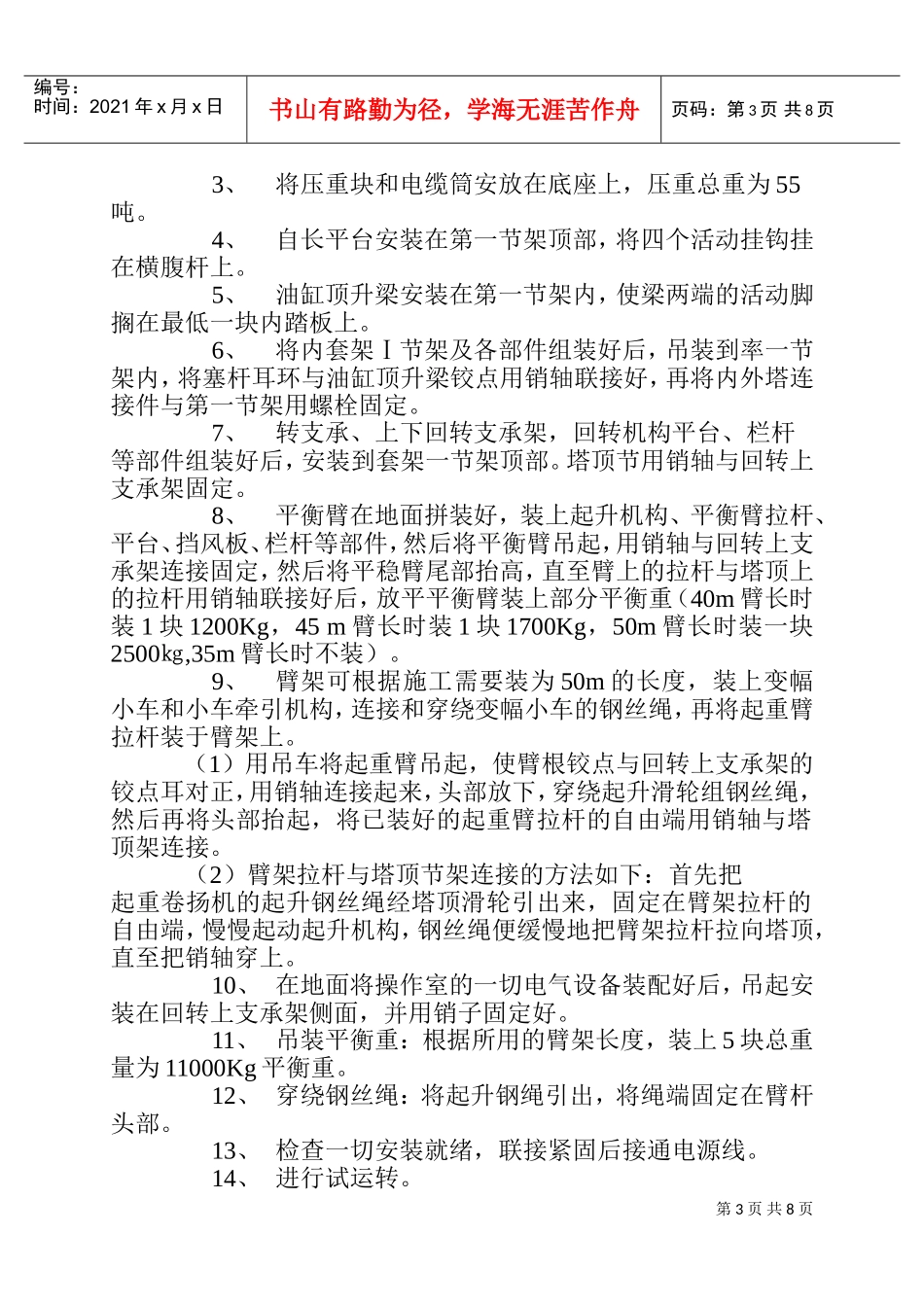

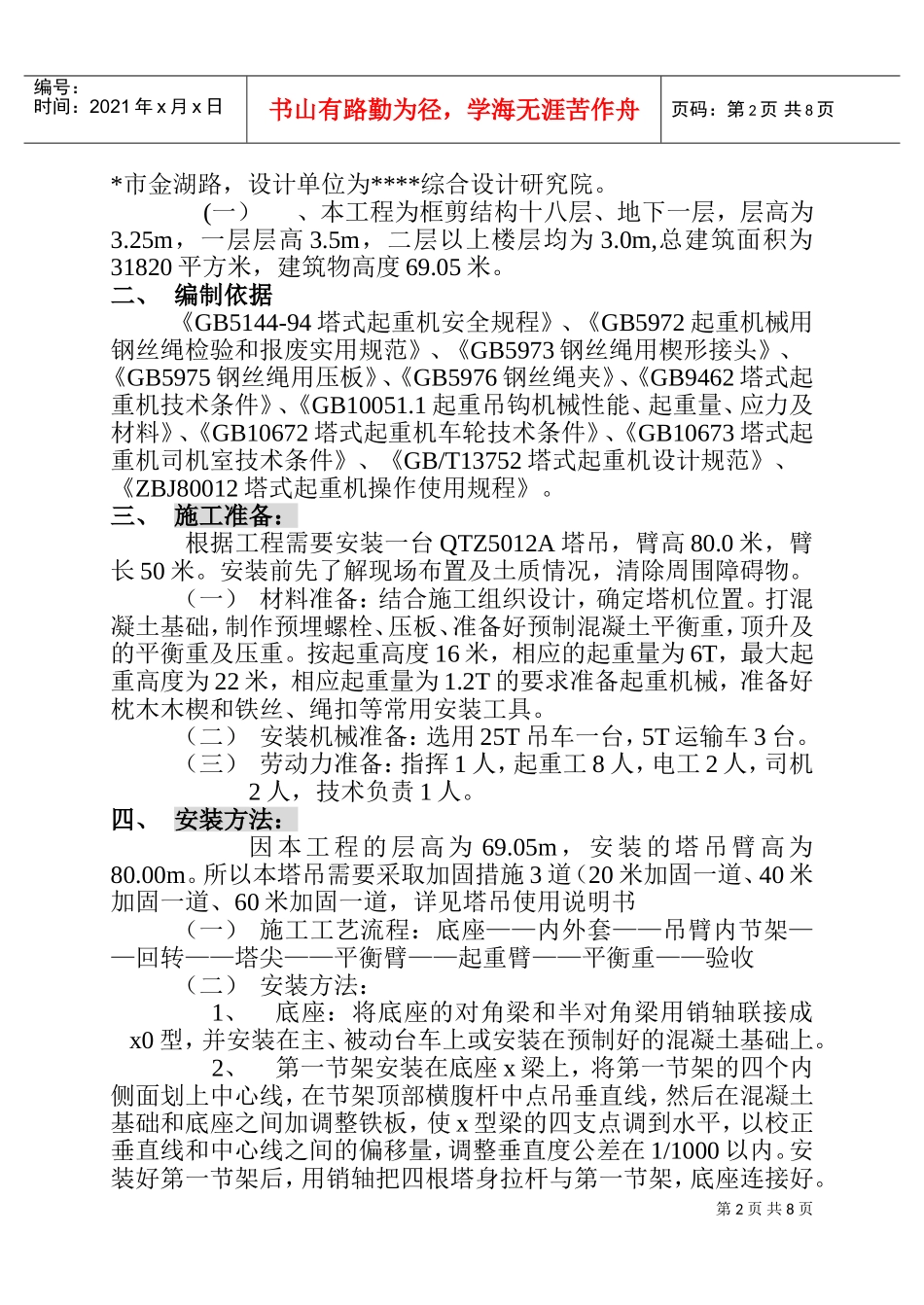

****大地建筑工程公司****1、2#楼工程塔吊安装、拆除方案编制单位:****1、2#楼工程项目部编制人:审核:审批:编制日期:塔吊拆装方案一、工程概况:本工程为金源房地产开发有限公司****1、2楼工程,位于***第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页*市金湖路,设计单位为****综合设计研究院
(一)、本工程为框剪结构十八层、地下一层,层高为3
25m,一层层高3
5m,二层以上楼层均为3
0m,总建筑面积为31820平方米,建筑物高度69
二、编制依据《GB5144-94塔式起重机安全规程》、《GB5972起重机械用钢丝绳检验和报废实用规范》、《GB5973钢丝绳用楔形接头》、《GB5975钢丝绳用压板》、《GB5976钢丝绳夹》、《GB9462塔式起重机技术条件》、《GB10051
1起重吊钩机械性能、起重量、应力及材料》、《GB10672塔式起重机车轮技术条件》、《GB10673塔式起重机司机室技术条件》、《GB/T13752塔式起重机设计规范》、《ZBJ80012塔式起重机操作使用规程》
三、施工准备:根据工程需要安装一台QTZ5012A塔吊,臂高80
0米,臂长50米
安装前先了解现场布置及土质情况,清除周围障碍物
(一)材料准备:结合施工组织设计,确定塔机位置
打混凝土基础,制作预埋螺栓、压板、准备好预制混凝土平衡重,顶升及的平衡重及压重
按起重高度16米,相应的起重量为6T,最大起重高度为22米,相应起重量为1
2T的要求准备起重机械,准备好枕木木楔和铁丝、绳扣等常用安装工具
(二)安装机械准备:选用25T吊车一台,5T运输车3台
(三)劳动力准备:指挥1人,起重工8人,电工2人,司机2人,技术负责1人
四、安装方法:因本工程的层高为69
05m,安装的塔吊臂高为80
所以本塔吊需要采
