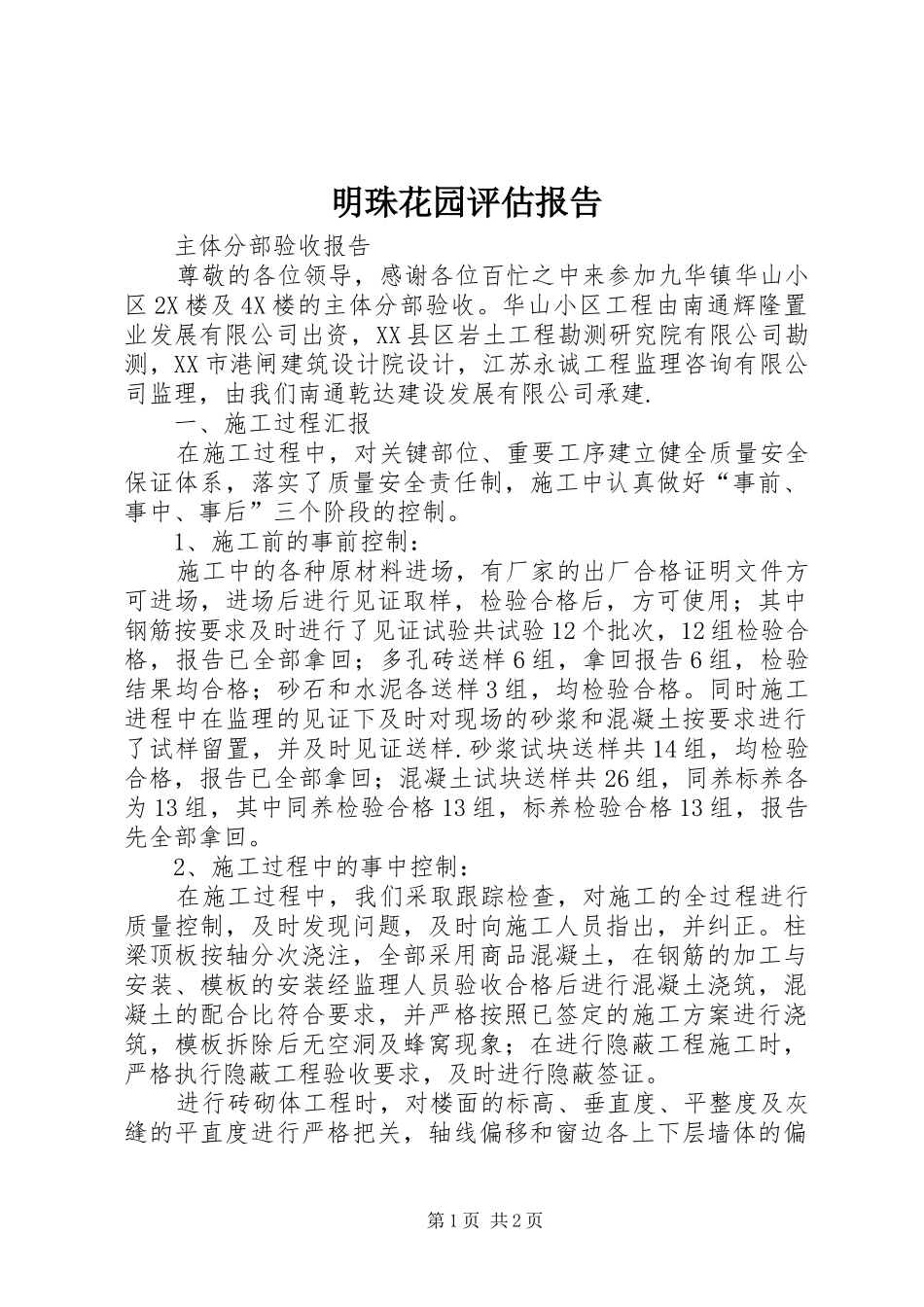

明珠花园评估报告主体分部验收报告尊敬的各位领导,感谢各位百忙之中来参加九华镇华山小区2X楼及4X楼的主体分部验收
华山小区工程由南通辉隆置业发展有限公司出资,XX县区岩土工程勘测研究院有限公司勘测,XX市港闸建筑设计院设计,江苏永诚工程监理咨询有限公司监理,由我们南通乾达建设发展有限公司承建
一、施工过程汇报在施工过程中,对关键部位、重要工序建立健全质量安全保证体系,落实了质量安全责任制,施工中认真做好“事前、事中、事后”三个阶段的控制
1、施工前的事前控制:施工中的各种原材料进场,有厂家的出厂合格证明文件方可进场,进场后进行见证取样,检验合格后,方可使用;其中钢筋按要求及时进行了见证试验共试验12个批次,12组检验合格,报告已全部拿回;多孔砖送样6组,拿回报告6组,检验结果均合格;砂石和水泥各送样3组,均检验合格
同时施工进程中在监理的见证下及时对现场的砂浆和混凝土按要求进行了试样留置,并及时见证送样
砂浆试块送样共14组,均检验合格,报告已全部拿回;混凝土试块送样共26组,同养标养各为13组,其中同养检验合格13组,标养检验合格13组,报告先全部拿回
2、施工过程中的事中控制:在施工过程中,我们采取跟踪检查,对施工的全过程进行质量控制,及时发现问题,及时向施工人员指出,并纠正
柱梁顶板按轴分次浇注,全部采用商品混凝土,在钢筋的加工与安装、模板的安装经监理人员验收合格后进行混凝土浇筑,混凝土的配合比符合要求,并严格按照已签定的施工方案进行浇筑,模板拆除后无空洞及蜂窝现象;在进行隐蔽工程施工时,严格执行隐蔽工程验收要求,及时进行隐蔽签证

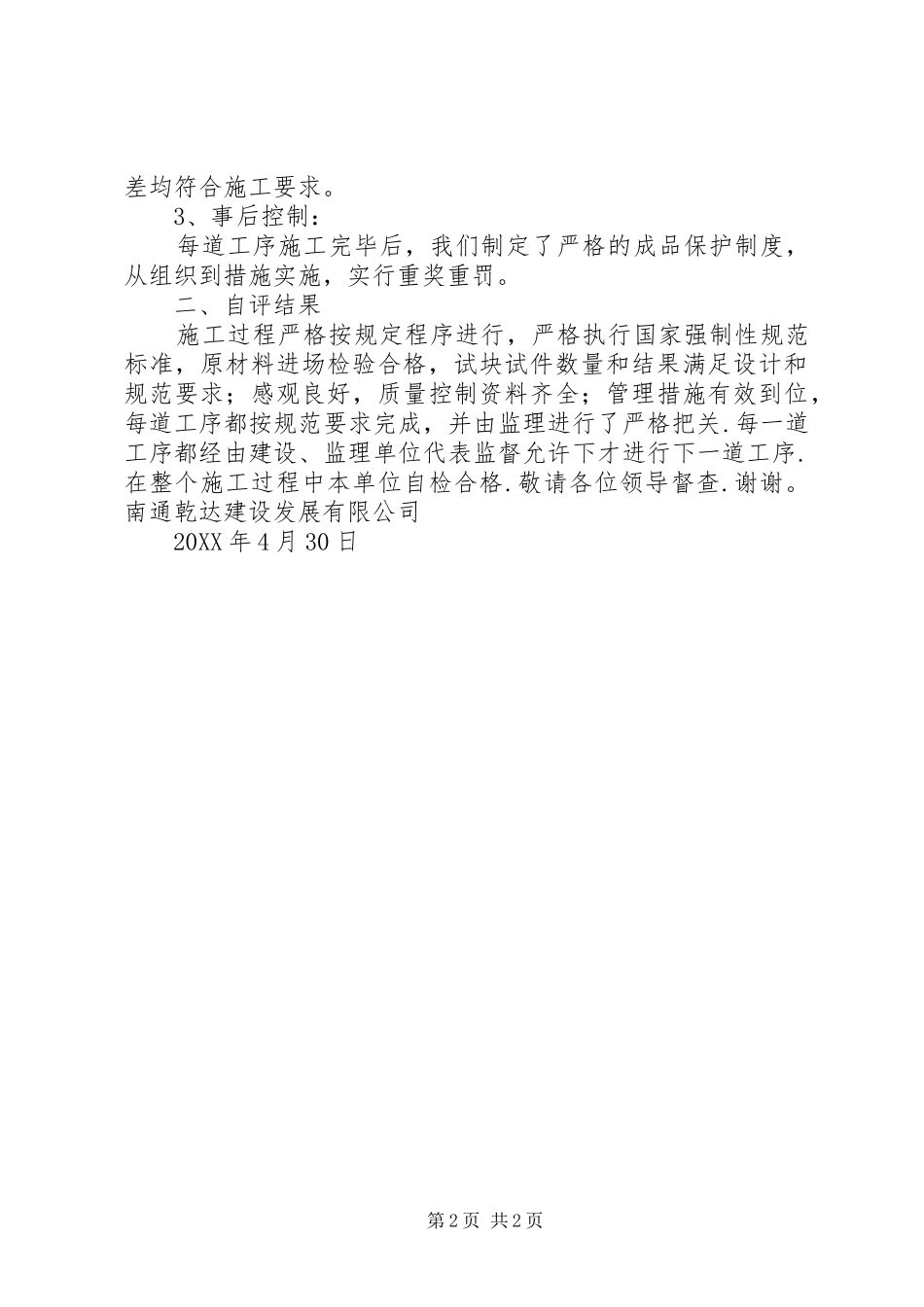

进行砖砌体工程时,对楼面的标高、垂直度、平整度及灰缝的平直度进行严格把关,轴线偏移和窗边各上下层墙体的偏第1页共2页差均符合施工要求
3、事后控制:每道工序施工完毕后,我们制定了严格的成品保护制度,从组织到措施实施,实行重奖重罚
