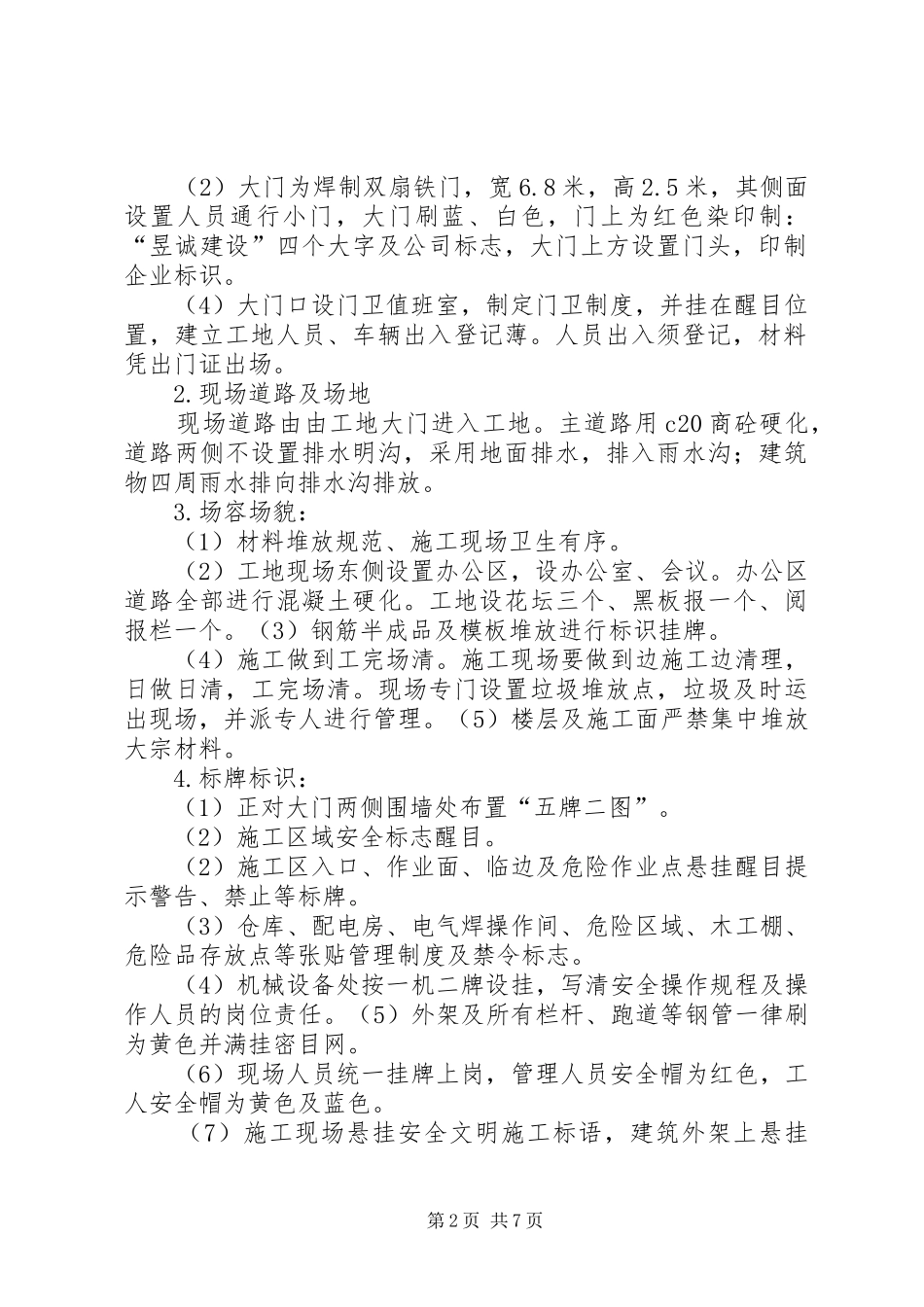

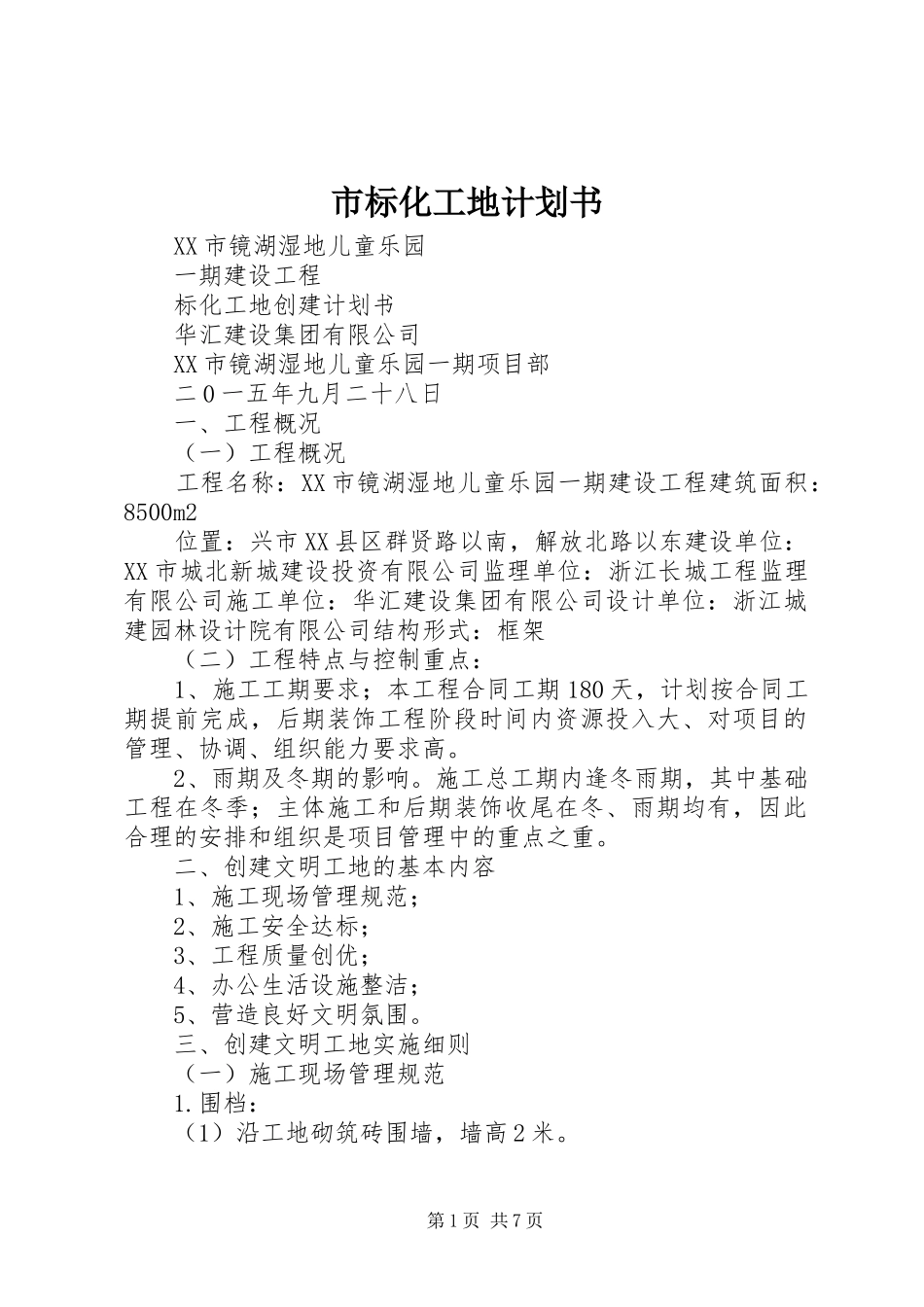

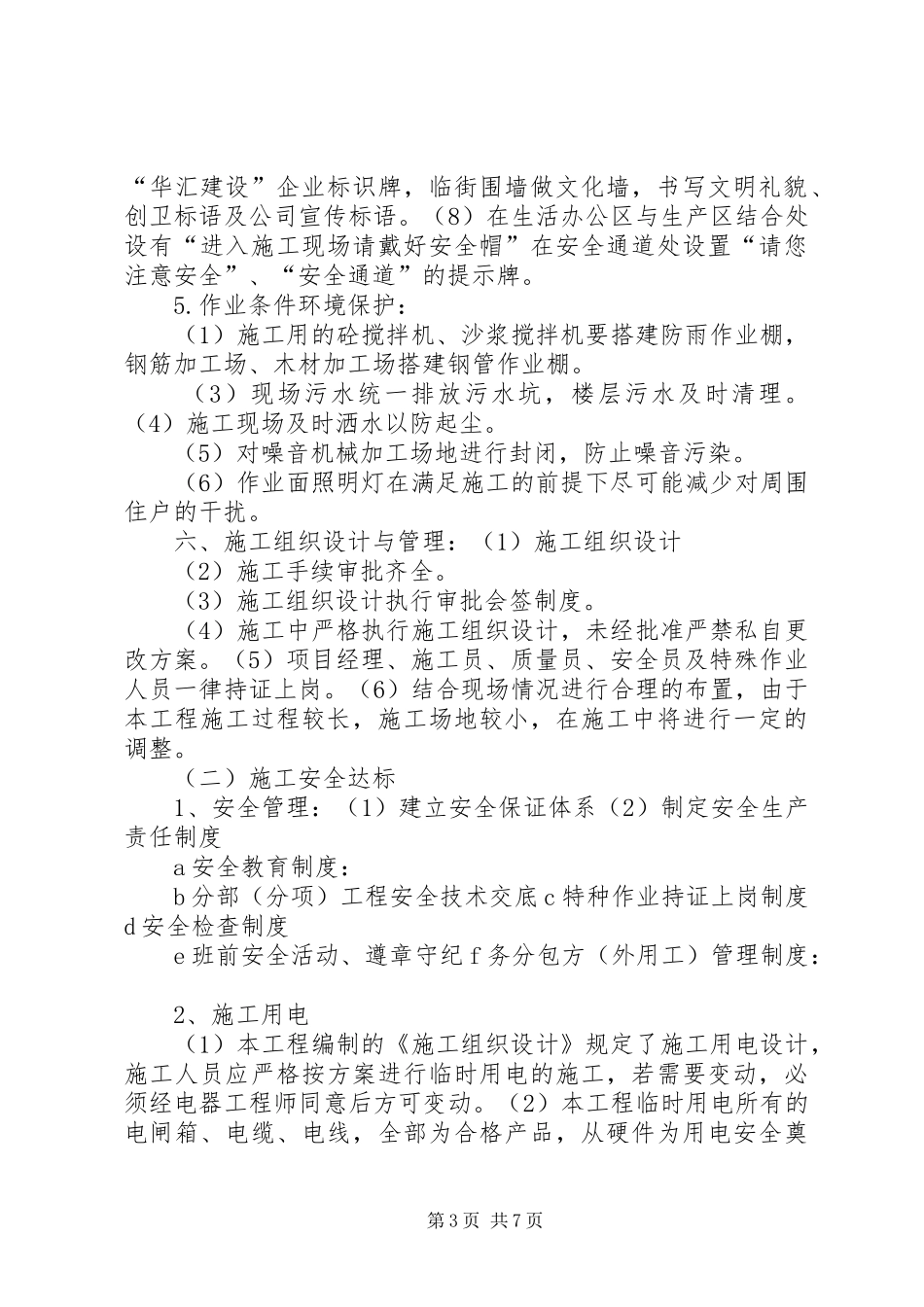

市标化工地计划书XX市镜湖湿地儿童乐园一期建设工程标化工地创建计划书华汇建设集团有限公司XX市镜湖湿地儿童乐园一期项目部二0一五年九月二十八日一、工程概况(一)工程概况工程名称:XX市镜湖湿地儿童乐园一期建设工程建筑面积:8500m2位置:兴市XX县区群贤路以南,解放北路以东建设单位:XX市城北新城建设投资有限公司监理单位:浙江长城工程监理有限公司施工单位:华汇建设集团有限公司设计单位:浙江城建园林设计院有限公司结构形式:框架(二)工程特点与控制重点:1、施工工期要求;本工程合同工期180天,计划按合同工期提前完成,后期装饰工程阶段时间内资源投入大、对项目的管理、协调、组织能力要求高
2、雨期及冬期的影响
施工总工期内逢冬雨期,其中基础工程在冬季;主体施工和后期装饰收尾在冬、雨期均有,因此合理的安排和组织是项目管理中的重点之重
二、创建文明工地的基本内容1、施工现场管理规范;2、施工安全达标;3、工程质量创优;4、办公生活设施整洁;5、营造良好文明氛围
三、创建文明工地实施细则(一)施工现场管理规范1
围档:(1)沿工地砌筑砖围墙,墙高2米
第1页共7页(2)大门为焊制双扇铁门,宽6
5米,其侧面设置人员通行小门,大门刷蓝、白色,门上为红色染印制:“昱诚建设”四个大字及公司标志,大门上方设置门头,印制企业标识
(4)大门口设门卫值班室,制定门卫制度,并挂在醒目位置,建立工地人员、车辆出入登记薄
人员出入须登记,材料凭出门证出场
现场道路及场地现场道路由由工地大门进入工地
主道路用c20商砼硬化,道路两侧不设置排水明沟,采用地面排水,排入雨水沟;建筑物四周雨水排向排水沟排放
场容场貌:(1)材料堆放规范、施工现场卫生有序
(2)工地现场东侧设置办公区,设办公室、会议
办公区道路全部进行混凝土硬化
工地设花坛三个、黑板报一个、阅报栏一个
(3)钢筋半成品及模
