市水务局年度工作报告20XX年在市委、市政府的正确领导下,我局全面贯彻党的十八大和十八届三中全会、四中全会精神,以党的群众路线教育实践活动为契机,认真开展各项工作,全力推进水务重点项目和民生工程,全市水务建设取得较大发展和新的突破,抗击超强台风“威马逊”和强台风“海鸥”取得重大胜利
一、20XX年工作回顾(一)服务大局,保障民生,重点项目建设扎实推进1、主XX县区沿滨江路三个排涝泵站正式建成投入使用,在今年的多次台风及强降雨中起到巨大的作用
2、南渡江xx市综合治理新坡至东山段防洪工程
已开工5个子项,累计完成建安工程投资31368
66万元,占合同投资40411
43万元的77
3、49一般座小(2)型病险水库除险加固工程
已完成44座水库工程建设并进行蓄水验收,剩下5座计划月底完工并进行蓄水验收,49座水库累计完成投资8530万元,占总投资的98%
4、荣山河防洪治理工程

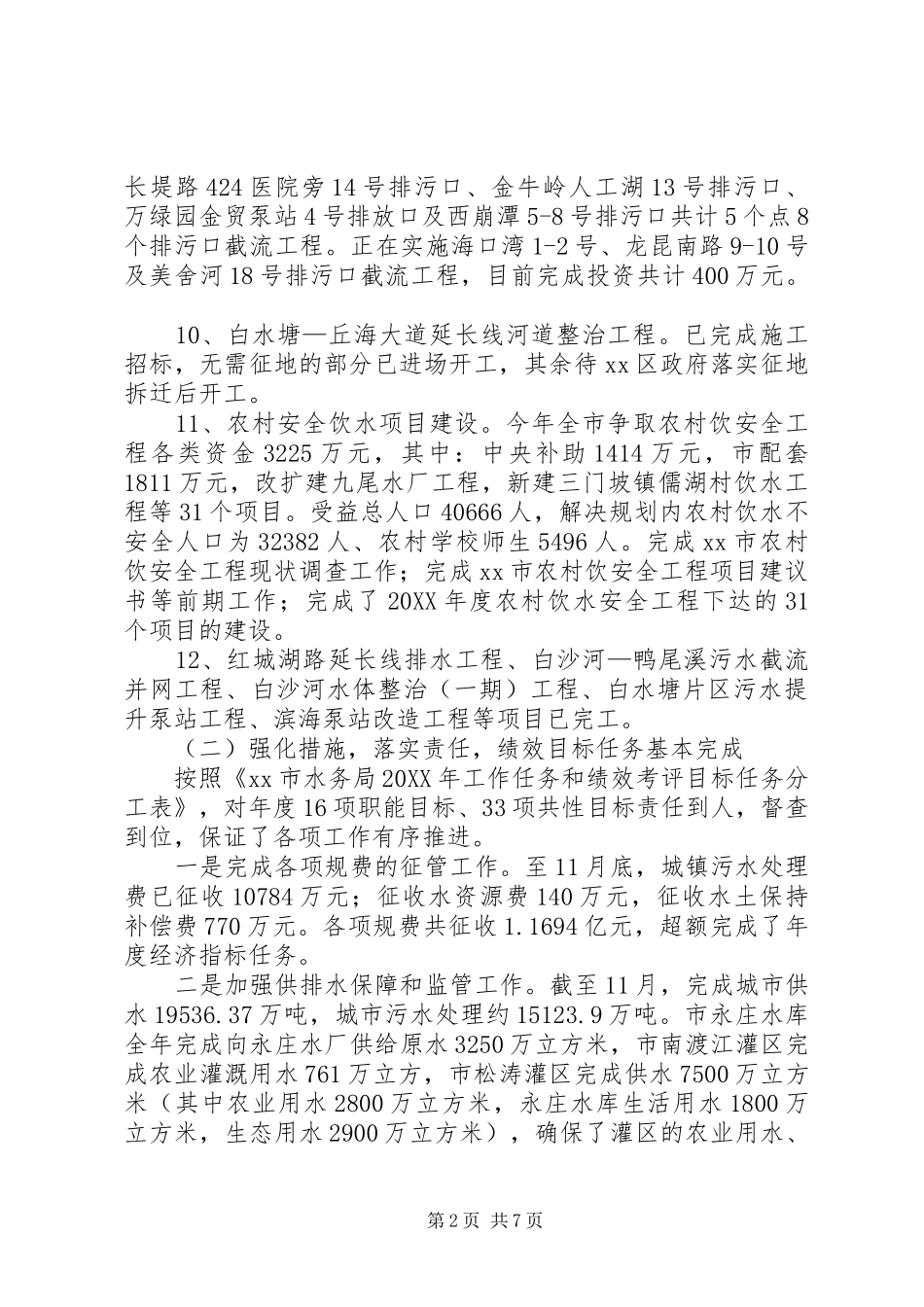

该工程治理长度为4608米,概算总投资为2396万元(不含移民与征地321万元)
工程于20XX年3月开工,目前已累计完成投资2180万元,占概算总投资的91%
5、南渡江xx市综合治理龙泉至新坡段防洪工程
3月份开工建设并完成投资7361
65万元,占总投资的71%
6、东城水库溢洪道整治工程
7公里,项目总投资2143万元,工程于20XX年3月开工,目前已累计完成投资857万元,占概算总投资的40%
7、个钱渡污水泵站工程完成土建工程及设备购置、安装,现电气设备准备进场,累计完成投资约650万元
8、金牛湖水环境综合治理工程
完成建安投资2150万元,分别占已批建安概算造价2503万元的86%
9、市中心区“四沟四湖”和美舍河污水截流并网工程
已于5月中旬进场开工,目前已完成美舍河4号桥15号排污口、第1页共7页长堤路424医院旁14号排污口、金牛岭人工湖13号排污口、万绿园金
