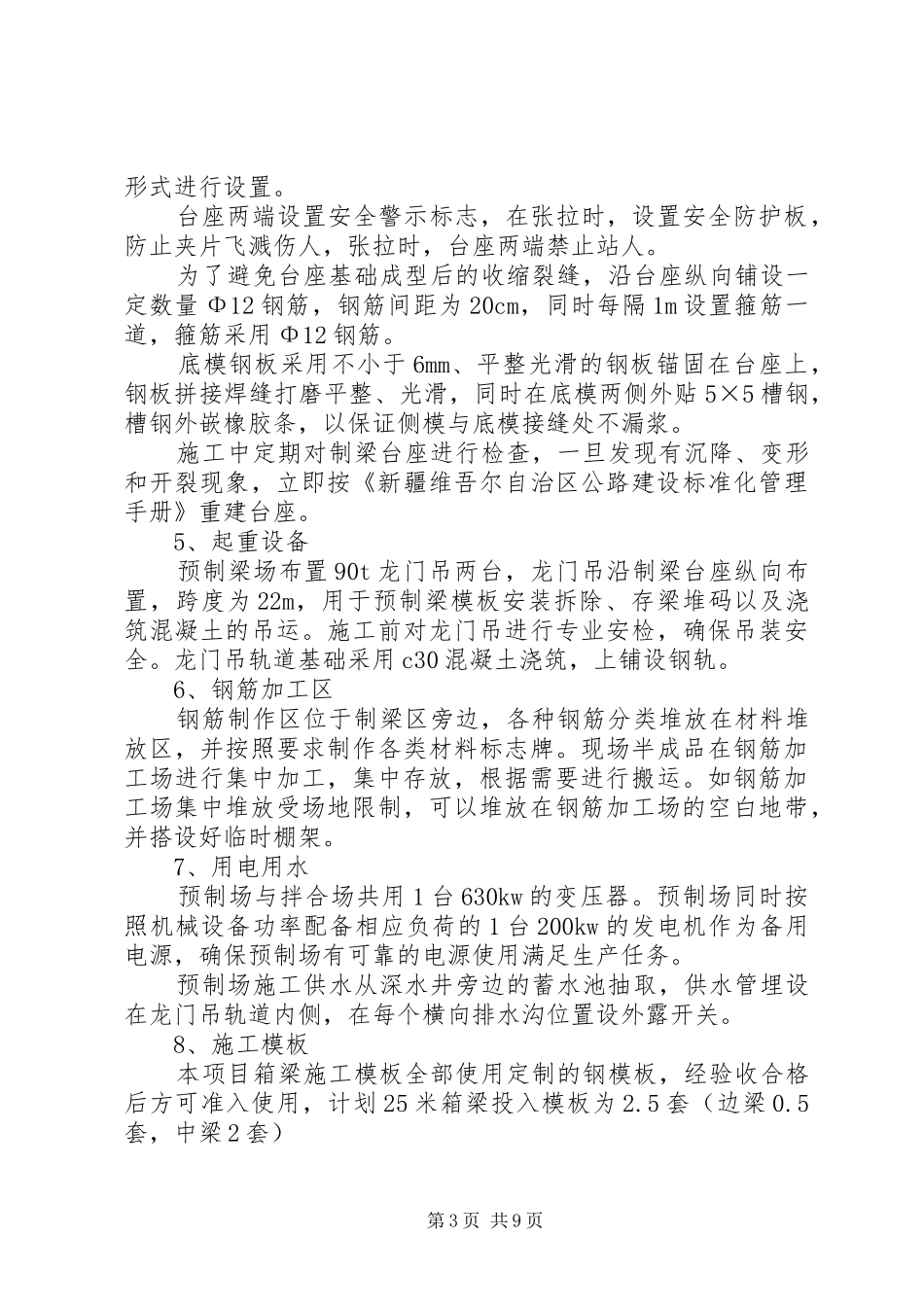

梁桥小学标准化建设整改报告XX市环城南路工程(袁河桥)标准化预制梁场专项建设方案XX省宜春公路建设集团XX市环城南路a2标项目经理部第一工区二〇一二年八月十日预制梁场建设方案我单位自环城南路建设开工以来,积极投入环城南路跨袁河桥工区的建设,项目部在业主的直接领导下、总监办的协助下,根据招标文件中关于标准化预制梁场建设要求,本着“工厂化、集约化、专业化”的建设理念立即着手进行预制梁场的选址与规划,结合分部的实际情况,形成以下专项建设方案
一、工程概况1、工程简介XX市位于XX省的西北部,近年来,XX市经济发展迅速,现有城市框架己不能满足自身发展需求
本项目处于城南片区,是连接机场路a、b线和宜安公路的一条城市主干路,它的建成将加快城南片区的建设步伐,完善片区的基础设蒇,拉城市的发展框架,为片区创造良好的投资环境,村立良好形象,保障经济可持续发展有着十分重要的意义
本工程为XX市环城南路建设项目跨袁河桥工区预制梁场工程
2、预制场位置的选择及任务划分跨袁河桥预制梁场建在跨袁河桥与a2标项目经理部之间
该处相较其他地段地势较高且平坦,相邻地方道路,原材料、设备进场以及混凝土运输方便且无干扰(详见施工平面布置图)
主要制作跨袁河桥25米箱梁77片
二、预制场的建设方案1、预制场的具体布置预制场平均长150m,平均宽80m,占地面积约为12000平方,其中办公区、生活区、钢筋制作区等均设在存梁区旁边,从而更加靠近施工现场,更快处理施工中遇到的问题
预制场第1页共9页材料堆放区设置在钢筋制作区旁边
制梁区和存梁区共长140m,平均宽22m,预制场面积约为3080平方米,其中设存梁区1个长55m,宽22m
制梁区的台座根据实际地形和产梁计划,按3排布置,为制作25m预应力箱梁台座,每排4个台座
存梁区设在环城南路道路旁边,方便炮车的运输
预制场中间设置一条4m宽的行车道供砼运输车和运梁炮
