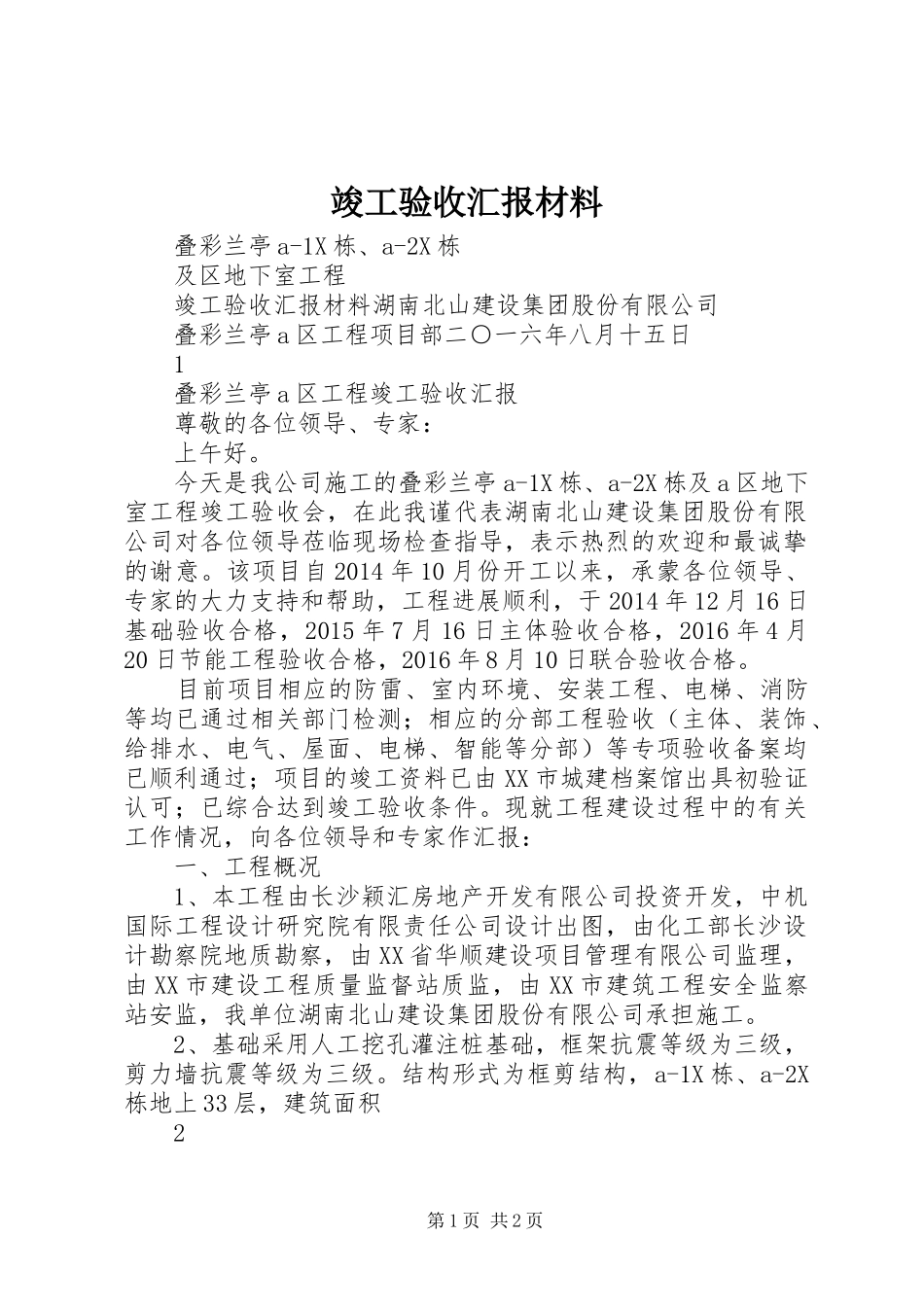

竣工验收汇报材料叠彩兰亭a-1X栋、a-2X栋及区地下室工程竣工验收汇报材料湖南北山建设集团股份有限公司叠彩兰亭a区工程项目部二○一六年八月十五日1叠彩兰亭a区工程竣工验收汇报尊敬的各位领导、专家:上午好
今天是我公司施工的叠彩兰亭a-1X栋、a-2X栋及a区地下室工程竣工验收会,在此我谨代表湖南北山建设集团股份有限公司对各位领导莅临现场检查指导,表示热烈的欢迎和最诚挚的谢意
该项目自2014年10月份开工以来,承蒙各位领导、专家的大力支持和帮助,工程进展顺利,于2014年12月16日基础验收合格,2015年7月16日主体验收合格,2016年4月20日节能工程验收合格,2016年8月10日联合验收合格
目前项目相应的防雷、室内环境、安装工程、电梯、消防等均已通过相关部门检测;相应的分部工程验收(主体、装饰、给排水、电气、屋面、电梯、智能等分部)等专项验收备案均已顺利通过;项目的竣工资料已由XX市城建档案馆出具初验证认可;已综合达到竣工验收条件
现就工程建设过程中的有关工作情况,向各位领导和专家作汇报:一、工程概况1、本工程由长沙颖汇房地产开发有限公司投资开发,中机国际工程设计研究院有限责任公司设计出图,由化工部长沙设计勘察院地质勘察,由XX省华顺建设项目管理有限公司监理,由XX市建设工程质量监督站质监,由XX市建筑工程安全监察站安监,我单位湖南北山建设集团股份有限公司承担施工
2、基础采用人工挖孔灌注桩基础,框架抗震等级为三级,剪力墙抗震等级为三级
结构形式为框剪结构,a-1X栋、a-2X栋地上33层,建筑面积2第1页共2页34231
22㎡,地下室2层,建筑面积为7584

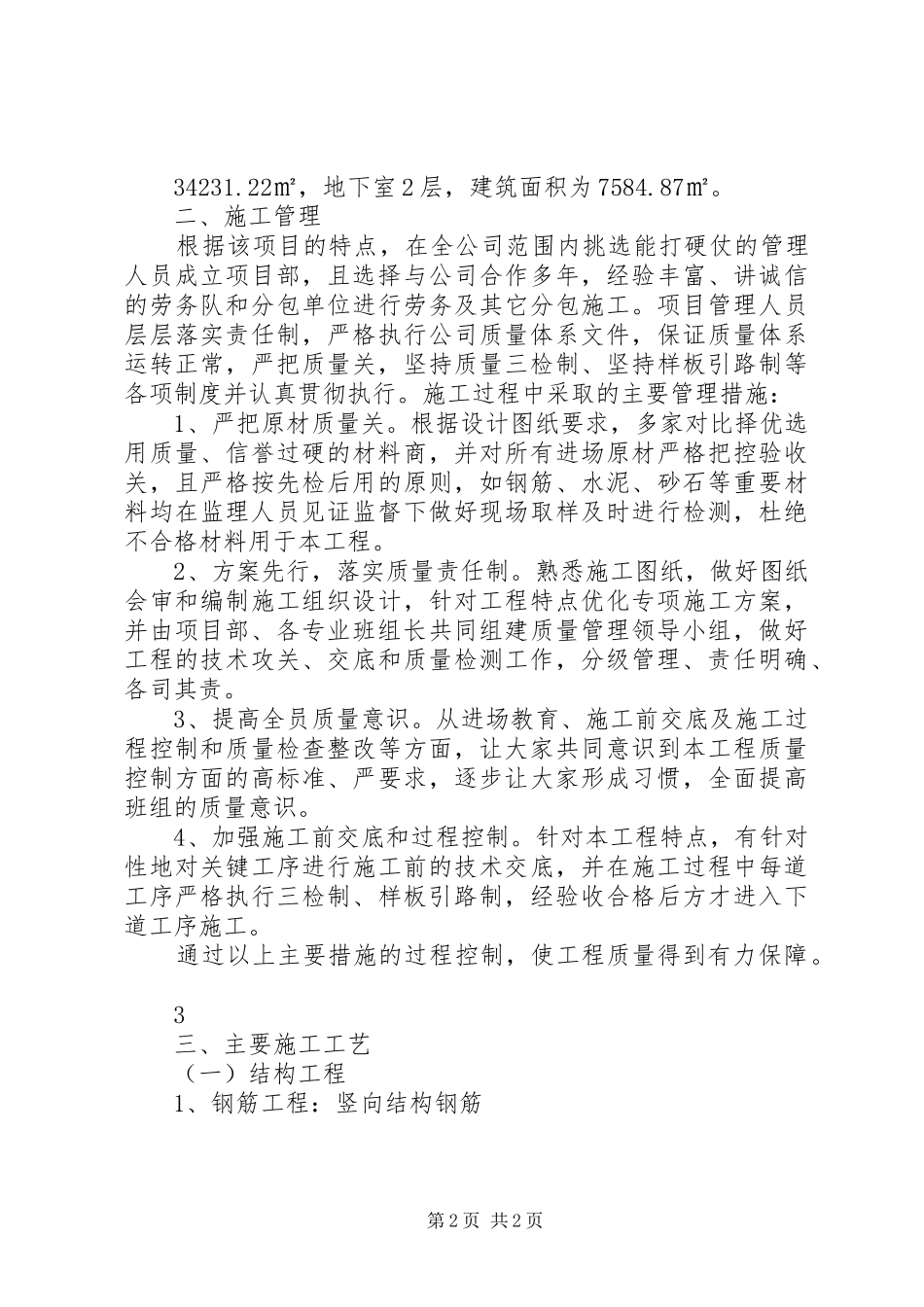

二、施工管理根据该项目的特点,在全公司范围内挑选能打硬仗的管理人员成立项目部,且选择与公司合作多年,经验丰富、讲诚信的劳务队和分包单位进行劳务及其它分包施工
项目管理人员层层落实责任制,严格执行
