开工审查汇报[大全五篇]一、工程概况苏屯~分水岭(崇仁)220kvⅠ回送电线路工程起于220kv苏屯变,止于220kv分水岭(崇仁)变,线路全长70
439km,线路单、双回路混合架设,新建铁塔191基,其中从220kv苏屯变至n186号采用单回路架设,n187号至崇仁变为双回路架设;全线使用单回路铁塔186基,双回铁塔5基,其中直线铁塔126基,耐张铁塔60基
线路从220kv苏屯变出线后,经过大理州XX县区、XX县区、怒江州XX县区,进入220kv崇仁变
本段线路途经区域位于云南高原中西部,沿线地形主要以山地为主,大部分塔位为高大山岭,山势险峻,高差大,地质条件复杂,森林覆盖率大,局部塔位山坡较陡,在30~40度左右
沿线交通条件较差
沿线地质主要为粘土、灰岩、泥岩、花岗岩、砂岩
部分塔位修建排水沟和挡土墙
本工程铁塔部分塔位采用全方位不等高腿,基础形式采用斜柱式基础、直柱式基础及孔桩基础,基础与铁塔的连接采用插入角钢和地脚螺栓两种形式,桩基础和直柱式基础采用地脚螺栓、斜柱式基础采用插入式角钢
线路采用云南典型Ⅰ、Ⅱ、Ⅲ级气象条件设计,在Ⅰ级气象区导线采用2×300/40导线,地线采用gjx-50,Ⅱ级气象区导线采用2×300/50导线,地线采用glb40-50,Ⅲ级气象区导线采用jl/lb14-300/40导线,地线采用gjx-70
二、施工人员进场及住地准备情况2009年5月9日,施工人员到现场进行开工准备,在XX县区城设了项目部
经过项目部前期准备工作人员在进场前及进场后的精心准备,完成了下列工作
在监理公司的指导下完成了砂石料、水泥的取样,送检工作,委托大理州建设工程质量检测中心做了c20及c25的试配报告,并取得了材料可用于本工程施工的化验报告,检测中心出具了混凝土配合比
完成了砂石料、水泥的采购工作

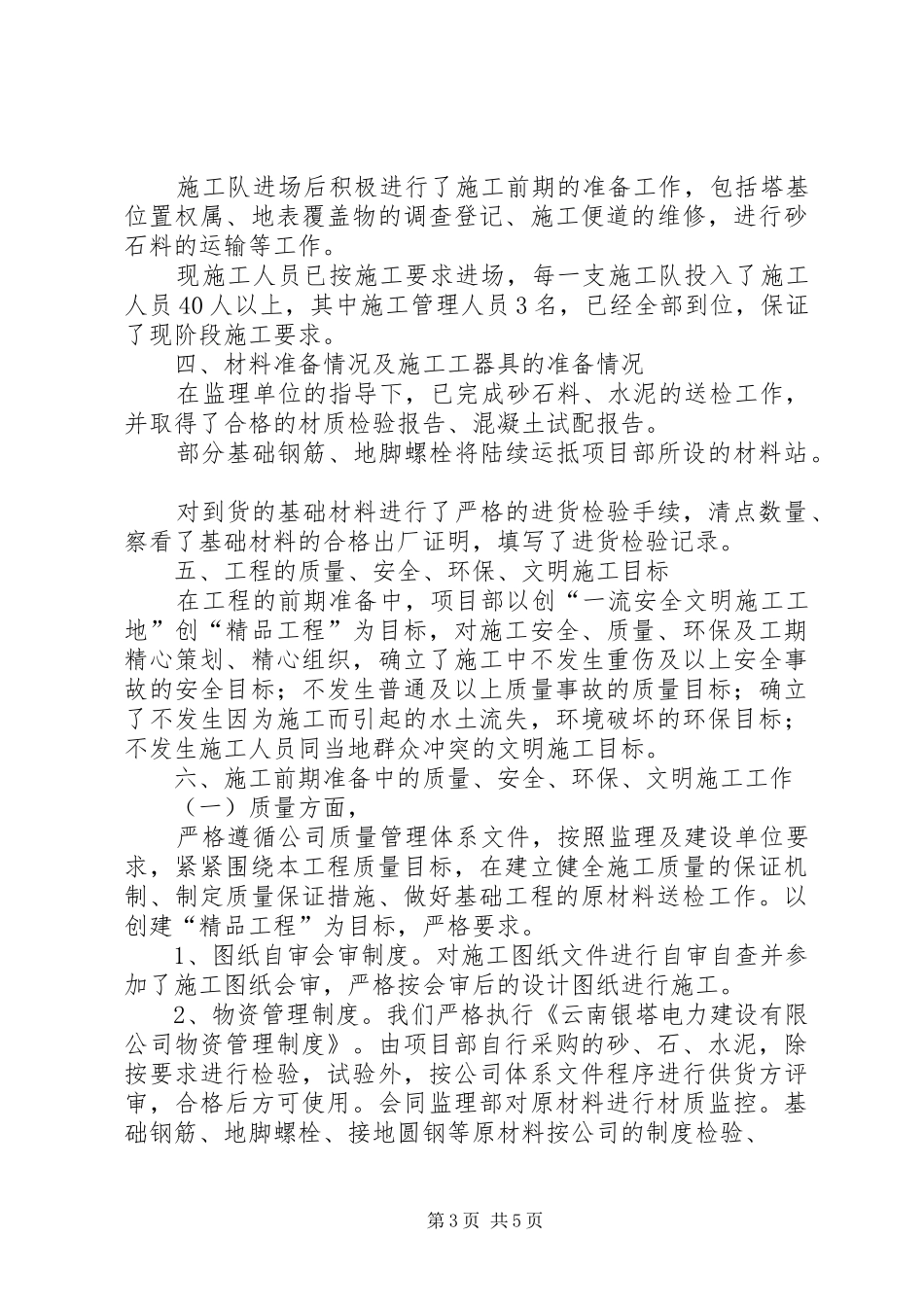

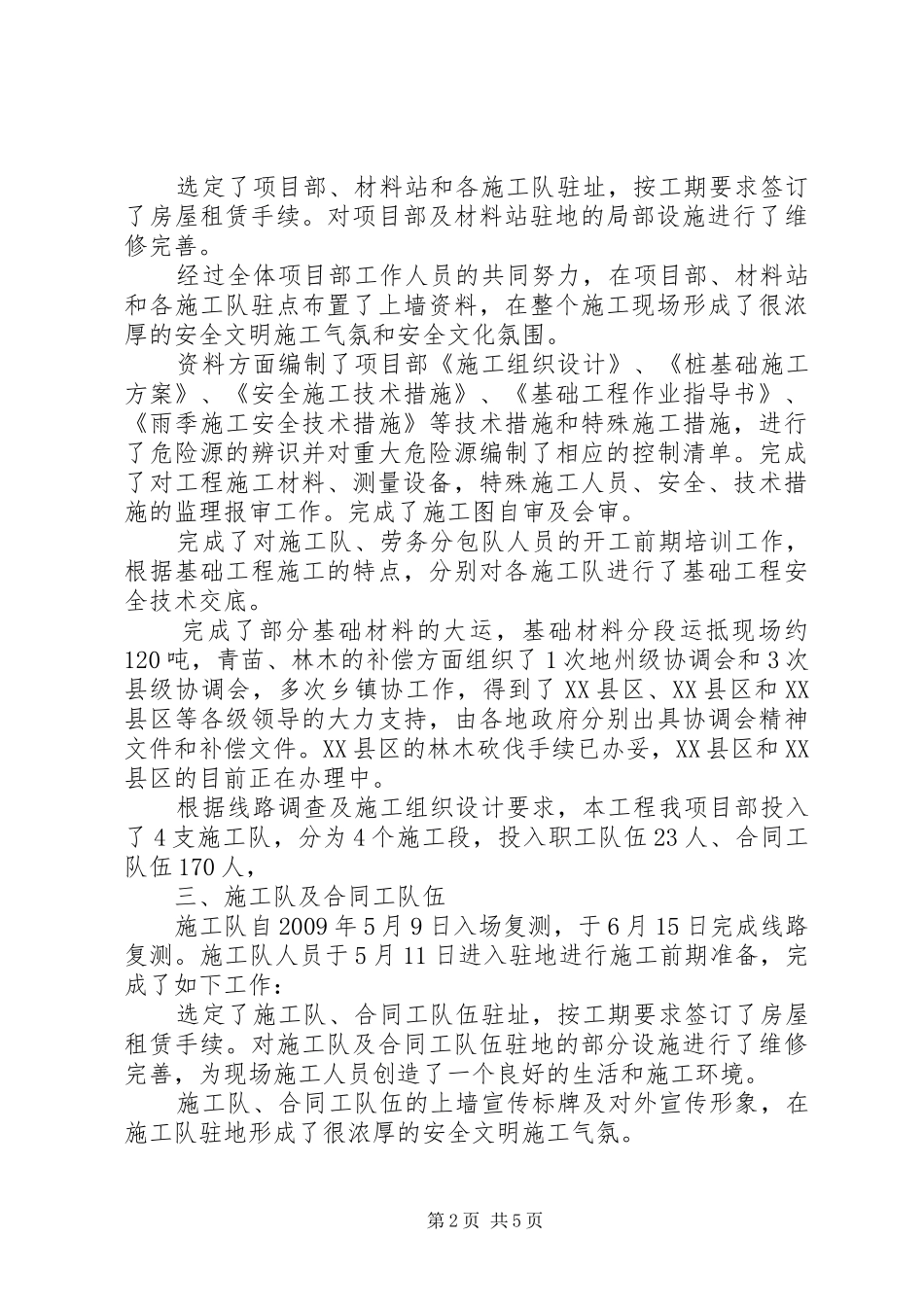

第1页共5页选定了项目部、材料站和各施工队驻址,按工期要求
