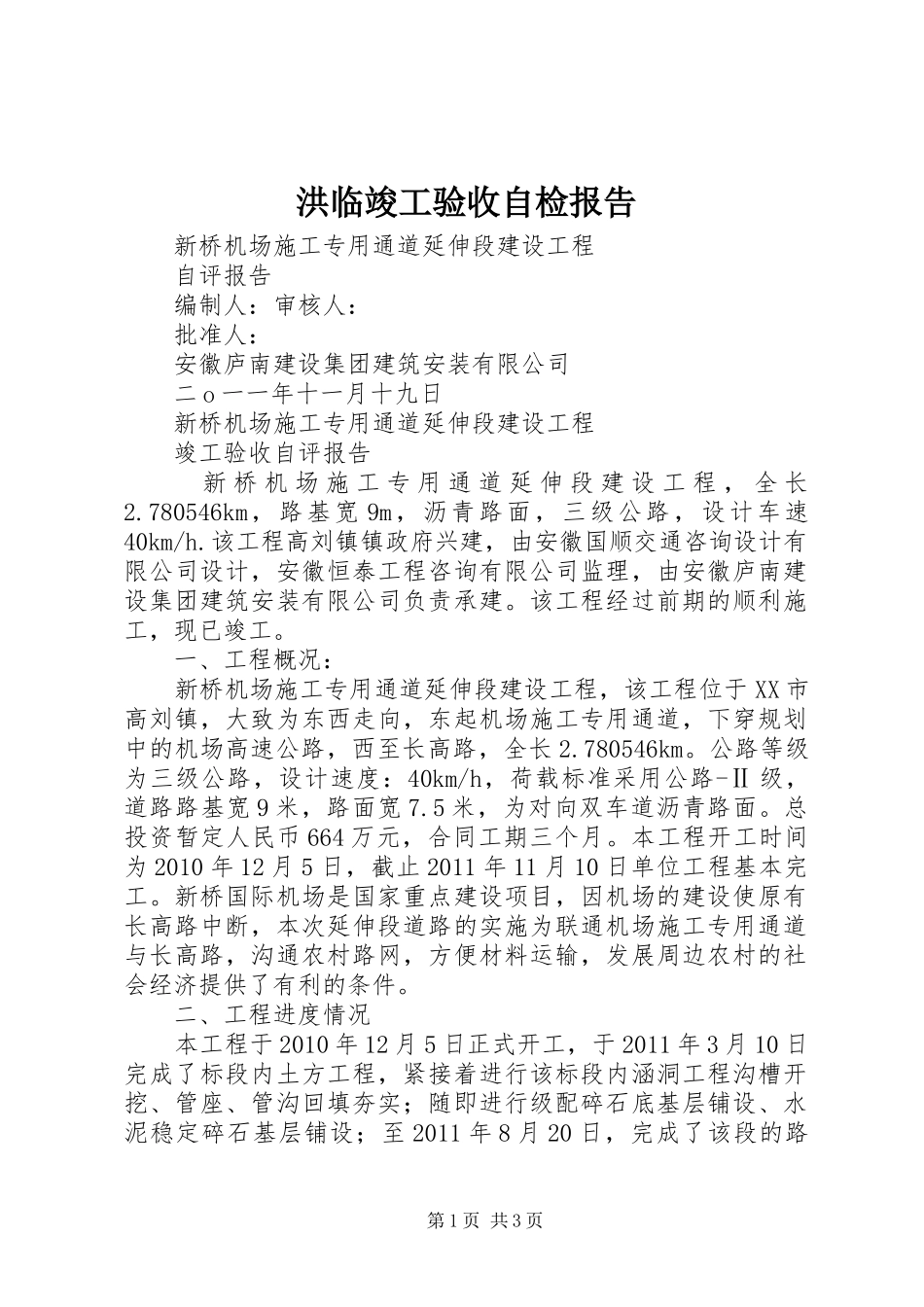

洪临竣工验收自检报告新桥机场施工专用通道延伸段建设工程自评报告编制人:审核人:批准人:安徽庐南建设集团建筑安装有限公司二o一一年十一月十九日新桥机场施工专用通道延伸段建设工程竣工验收自评报告新桥机场施工专用通道延伸段建设工程,全长2
780546km,路基宽9m,沥青路面,三级公路,设计车速40km/h
该工程高刘镇镇政府兴建,由安徽国顺交通咨询设计有限公司设计,安徽恒泰工程咨询有限公司监理,由安徽庐南建设集团建筑安装有限公司负责承建
该工程经过前期的顺利施工,现已竣工
一、工程概况:新桥机场施工专用通道延伸段建设工程,该工程位于XX市高刘镇,大致为东西走向,东起机场施工专用通道,下穿规划中的机场高速公路,西至长高路,全长2
780546km
公路等级为三级公路,设计速度:40km/h,荷载标准采用公路-Ⅱ级,道路路基宽9米,路面宽7
5米,为对向双车道沥青路面
总投资暂定人民币664万元,合同工期三个月
本工程开工时间为2010年12月5日,截止2011年11月10日单位工程基本完工
新桥国际机场是国家重点建设项目,因机场的建设使原有长高路中断,本次延伸段道路的实施为联通机场施工专用通道与长高路,沟通农村路网,方便材料运输,发展周边农村的社会经济提供了有利的条件
二、工程进度情况本工程于2010年12月5日正式开工,于2011年3月10日完成了标段内土方工程,紧接着进行该标段内涵洞工程沟槽开挖、管座、管沟回填夯实;随即进行级配碎石底基层铺设、水泥稳定碎石基层铺设;至2011年8月20日,完成了该段的路第1页共3页基工程,相继进行如上工序,至2011年10月19日完成道路沥青面层铺设,以及路缘石浇筑、土肩路和矩形边沟,工程基本竣工

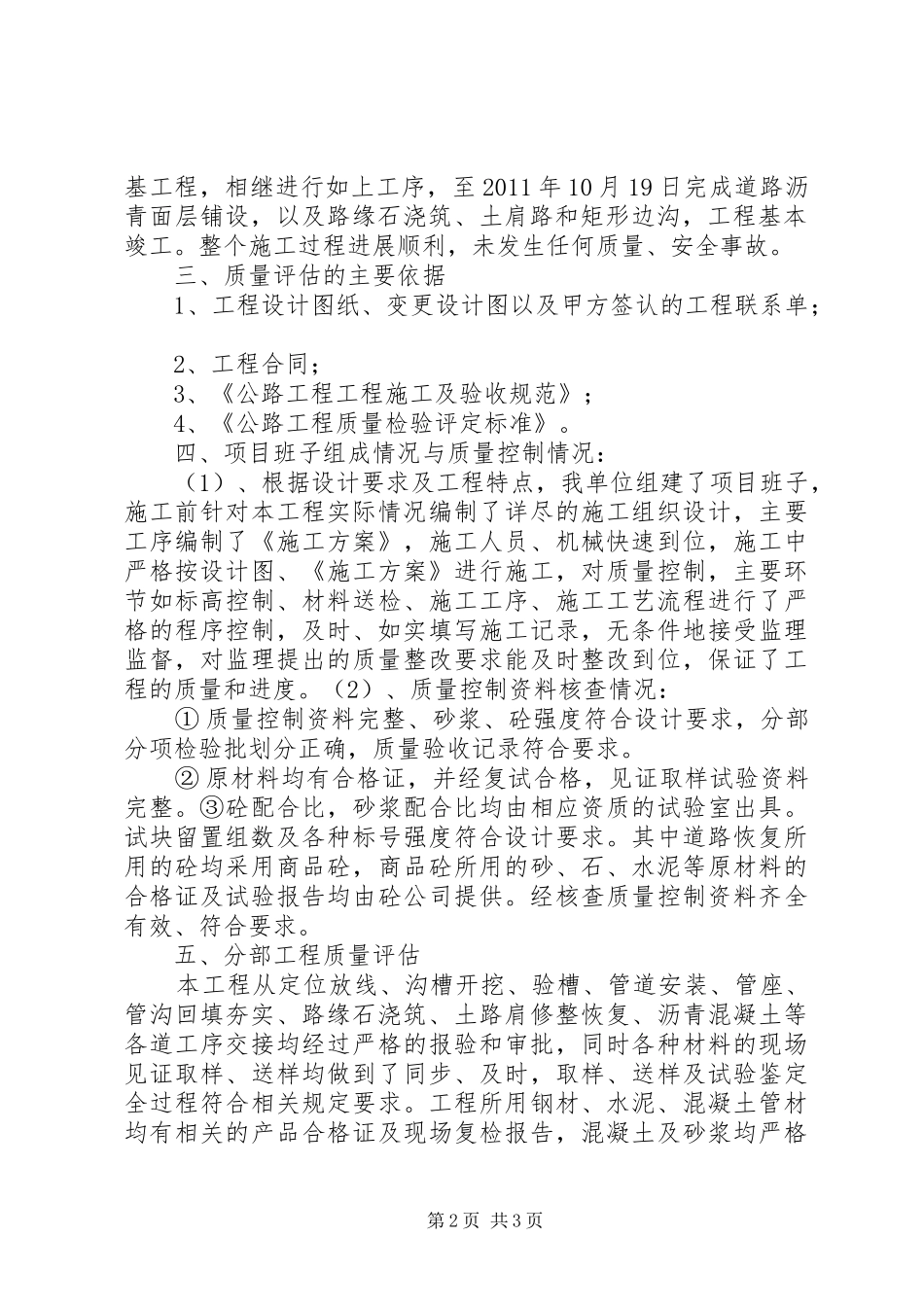

整个施工过程进展顺利,未发生任何质量、安全事故

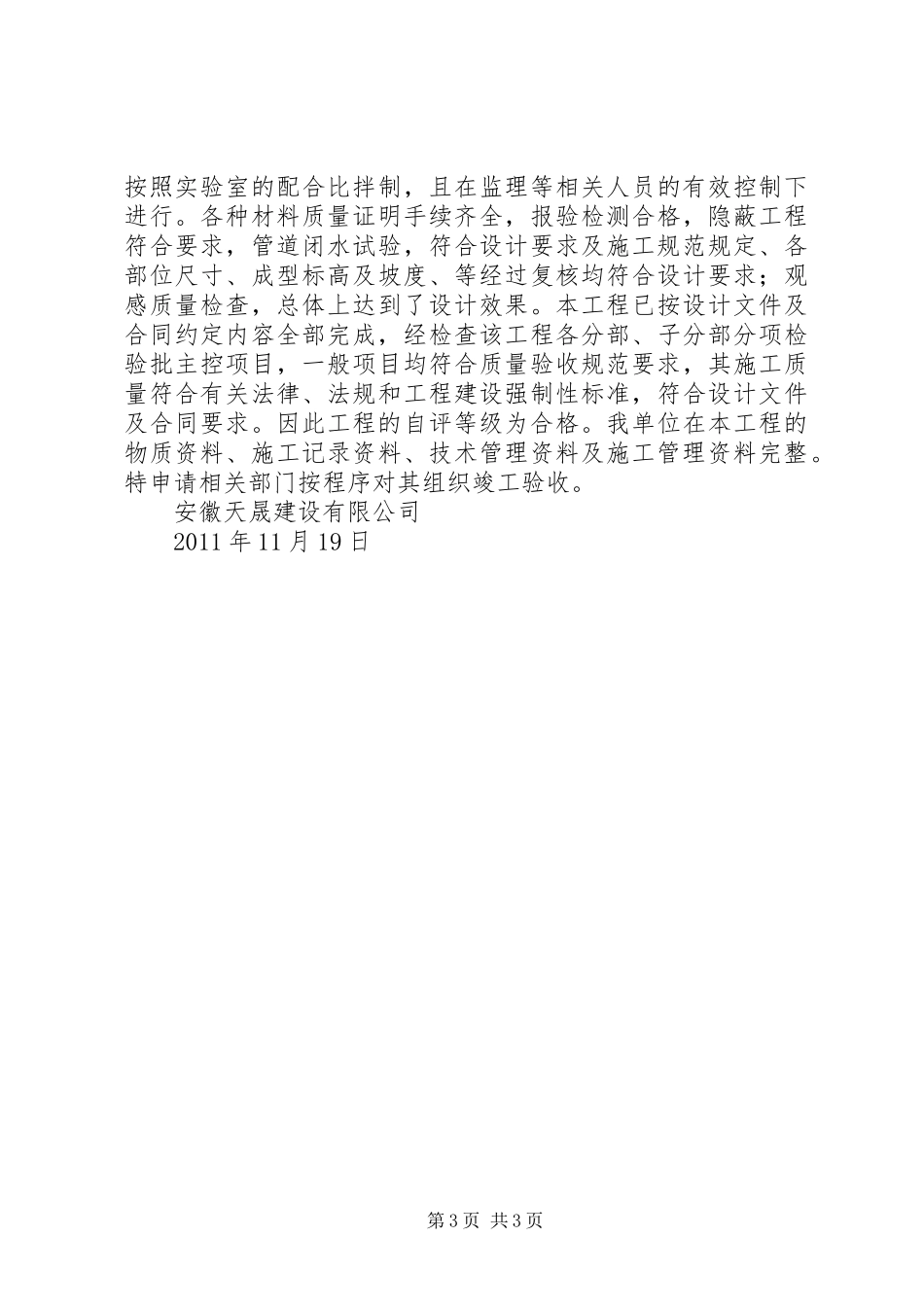

三、质量评估的主要依据1、工程设计图纸、变更设计图以及甲方签认的工程联系单;2、工程合同;3、《
