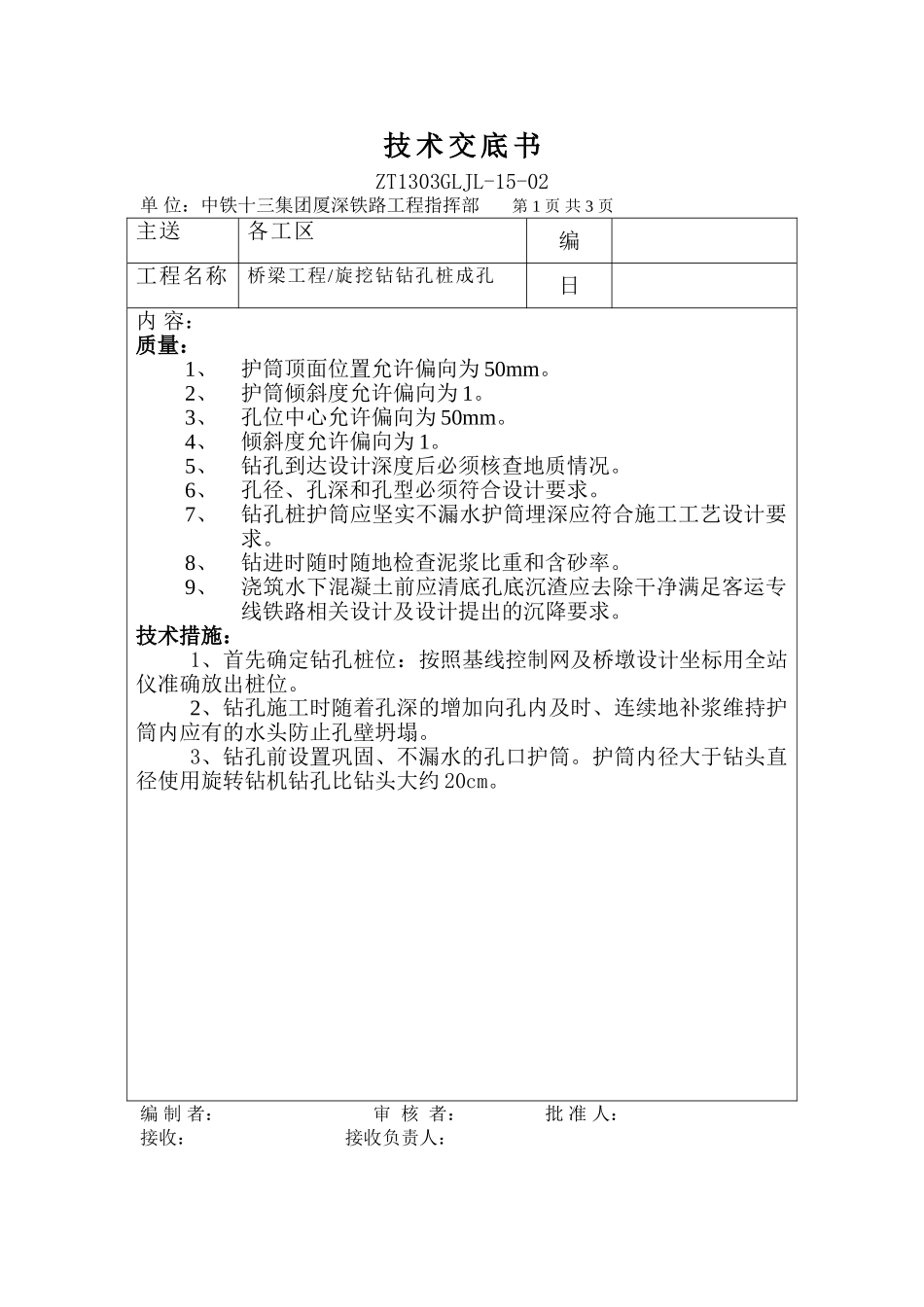

技术交底书ZT1303GLJL-15-02单位:中铁十三集团厦深铁路工程指挥部第1页共3页主送各工区编工程名称桥梁工程/旋挖钻钻孔桩成孔日内容:质量:1、护筒顶面位置允许偏向为50mm
2、护筒倾斜度允许偏向为1
3、孔位中心允许偏向为50mm
4、倾斜度允许偏向为1
5、钻孔到达设计深度后必须核查地质情况
6、孔径、孔深和孔型必须符合设计要求
7、钻孔桩护筒应坚实不漏水护筒埋深应符合施工工艺设计要求
8、钻进时随时随地检查泥浆比重和含砂率
9、浇筑水下混凝土前应清底孔底沉渣应去除干净满足客运专线铁路相关设计及设计提出的沉降要求
技术措施:1、首先确定钻孔桩位:按照基线控制网及桥墩设计坐标用全站仪准确放出桩位
2、钻孔施工时随着孔深的增加向孔内及时、连续地补浆维持护筒内应有的水头防止孔壁坍塌
3、钻孔前设置巩固、不漏水的孔口护筒
护筒内径大于钻头直径使用旋转钻机钻孔比钻头大约20cm

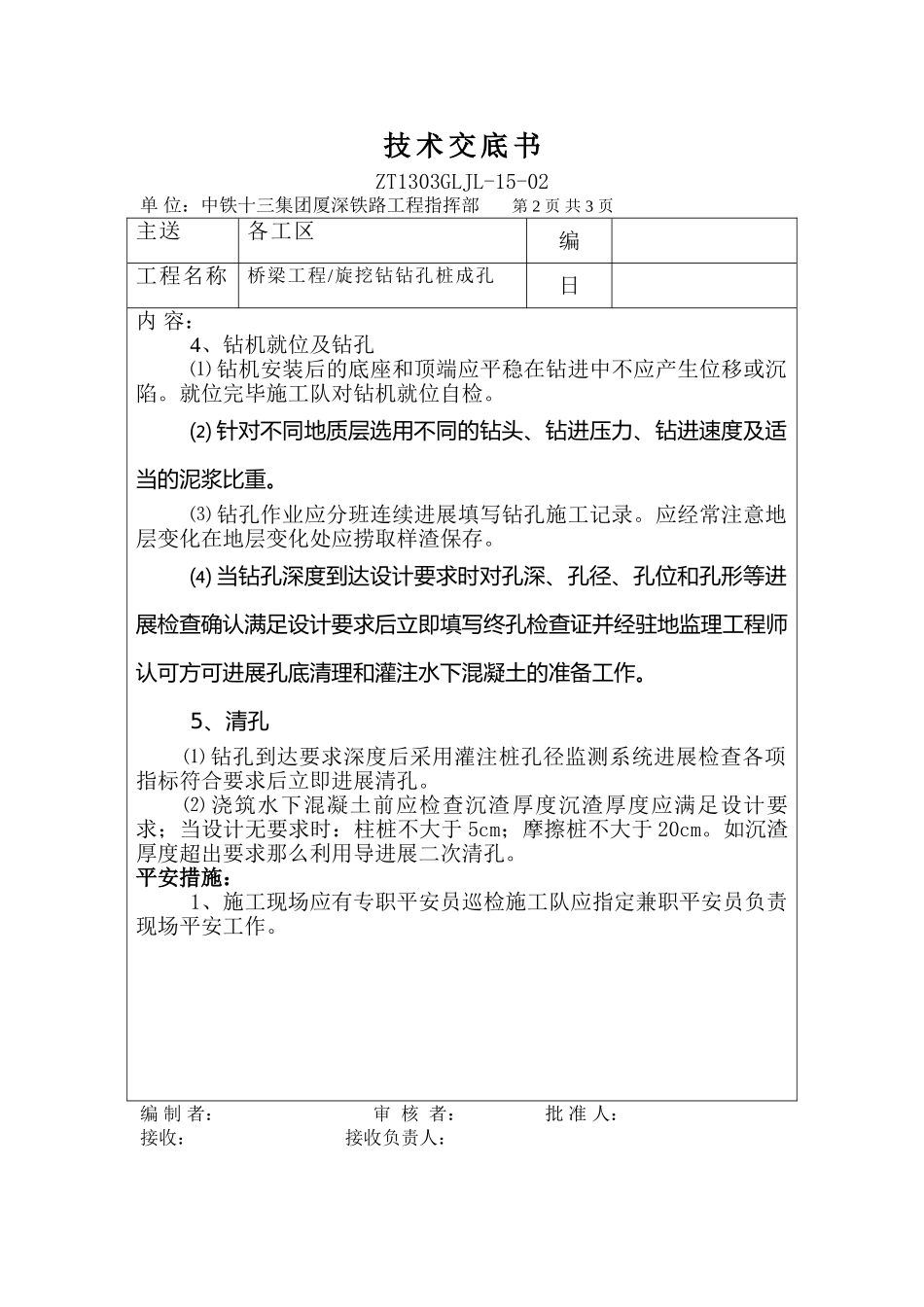

编制者:审核者:批准人:接收:接收负责人:技术交底书ZT1303GLJL-15-02单位:中铁十三集团厦深铁路工程指挥部第2页共3页主送各工区编工程名称桥梁工程/旋挖钻钻孔桩成孔日内容:4、钻机就位及钻孔⑴钻机安装后的底座和顶端应平稳在钻进中不应产生位移或沉陷
就位完毕施工队对钻机就位自检
⑵针对不同地质层选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重
⑶钻孔作业应分班连续进展填写钻孔施工记录
应经常注意地层变化在地层变化处应捞取样渣保存
⑷当钻孔深度到达设计要求时对孔深、孔径、孔位和孔形等进展检查确认满足设计要求后立即填写终孔检查证并经驻地监理工程师认可方可进展孔底清理和灌注水下混凝土的准备工作
5、清孔⑴钻孔到达要求深度后采用灌注桩孔径监测系统进展检查各项指标符合要求后立即进展清孔
⑵浇筑水下混凝土前应检查沉渣厚度沉渣厚度应满足设计要求;当设计无要求时:柱桩不大于5cm;摩擦桩不大于2
