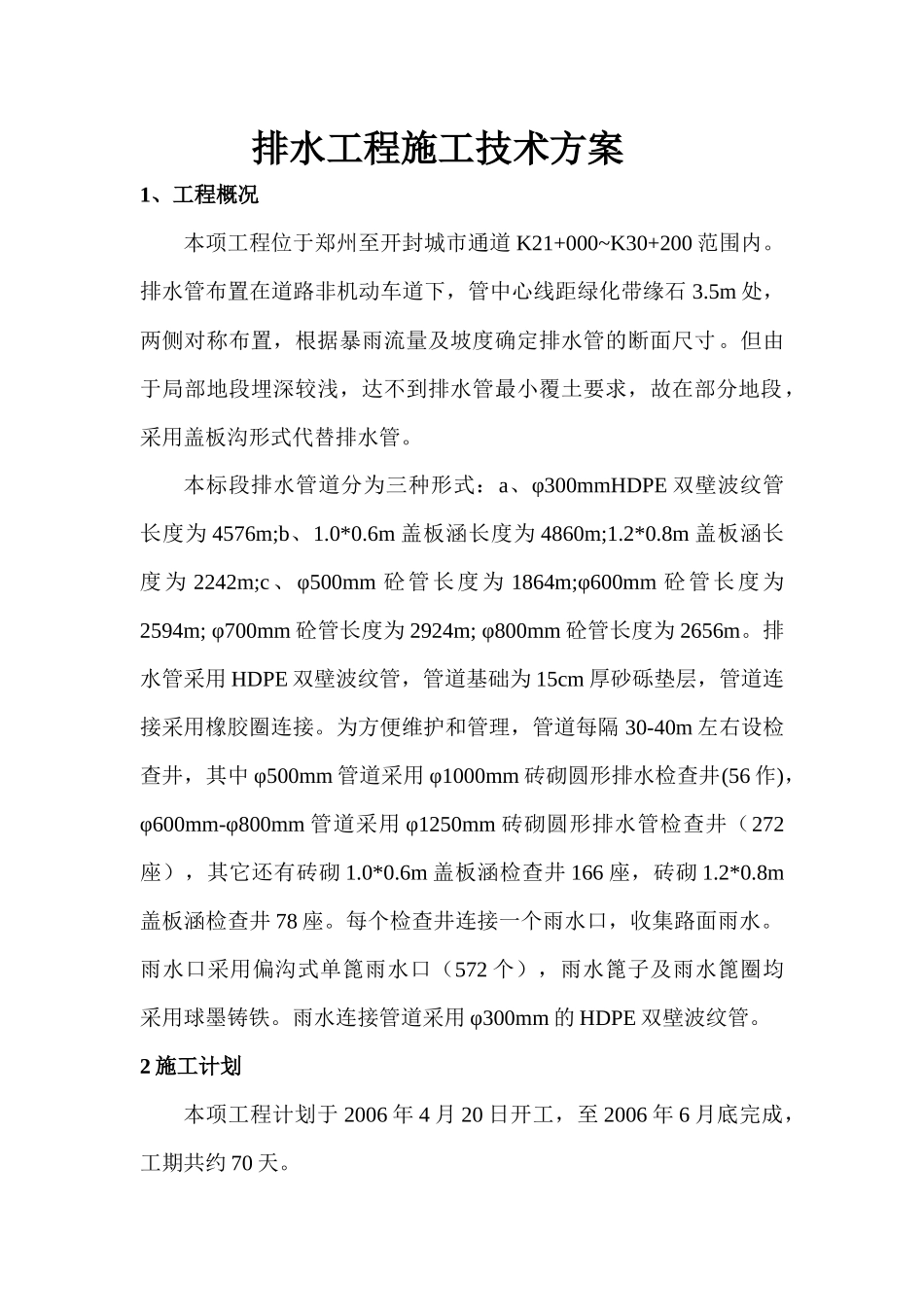

排水工程施工技术方案1、工程概况本项工程位于郑州至开封城市通道K21+000~K30+200范围内
排水管布置在道路非机动车道下,管中心线距绿化带缘石3
5m处,两侧对称布置,根据暴雨流量及坡度确定排水管的断面尺寸
但由于局部地段埋深较浅,达不到排水管最小覆土要求,故在部分地段,采用盖板沟形式代替排水管
本标段排水管道分为三种形式:a、φ300mmHDPE双壁波纹管长度为4576m;b、1
6m盖板涵长度为4860m;1
8m盖板涵长度为2242m;c、φ500mm砼管长度为1864m;φ600mm砼管长度为2594m;φ700mm砼管长度为2924m;φ800mm砼管长度为2656m
排水管采用HDPE双壁波纹管,管道基础为15cm厚砂砾垫层,管道连接采用橡胶圈连接
为方便维护和管理,管道每隔30-40m左右设检查井,其中φ500mm管道采用φ1000mm砖砌圆形排水检查井(56作),φ600mm-φ800mm管道采用φ1250mm砖砌圆形排水管检查井(272座),其它还有砖砌1
6m盖板涵检查井166座,砖砌1
8m盖板涵检查井78座
每个检查井连接一个雨水口,收集路面雨水
雨水口采用偏沟式单篦雨水口(572个),雨水篦子及雨水篦圈均采用球墨铸铁
雨水连接管道采用φ300mm的HDPE双壁波纹管
2施工计划本项工程计划于2006年4月20日开工,至2006年6月底完成,工期共约70天
3施工准备3
1排水工程开工之前,按照图纸确定的排水构造物的位置和标高,进行施工放样测量,并报监理工程师核准
2在需要施工的区域,先由项目部测量组放出排水结构物的中心线以及开挖线,直线段每30m一个点,对于曲线段相应的适当增加控制点的数量,反复复测、多次校正,以确保结构物线形平顺流畅为准

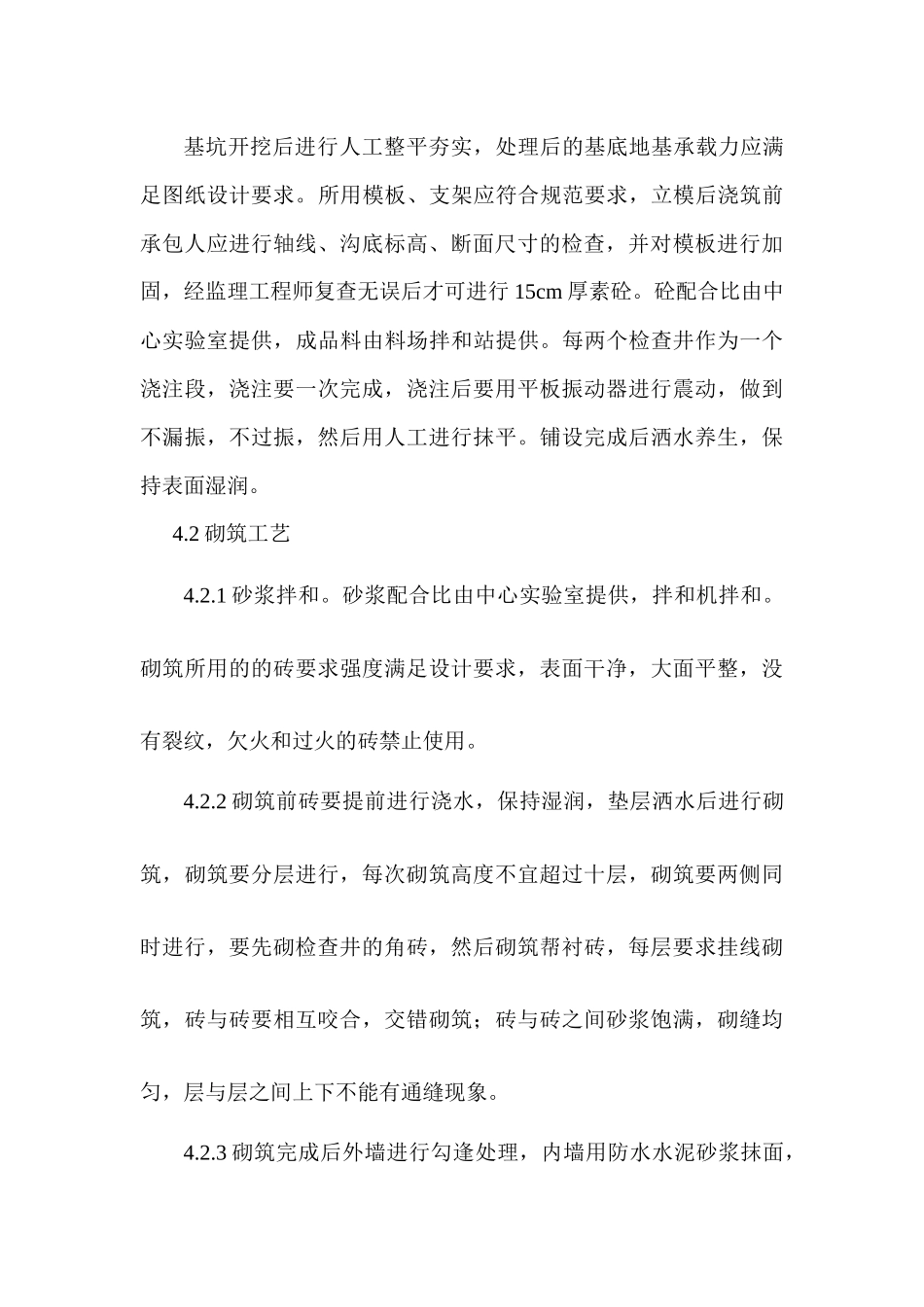

3测量出各控制点的高程,依据设计图纸确定排水构造物的基础开挖尺
