1一般规定隧道内路基、路面基层和路面的材料、施工和质量要求应满足现行的
公路路基施工技术(JTJ033-86)
公路路面基层施工技术(JTJ034-93)
水泥混凝土路面施工及验收(GBJ97-86)
沥青路面施工及验收(GBJ92-86)
公路工程质量检验评定(JTJ071-94)
的有关规定并符合本章要求
隧道进、出口外50m范围内路基、路面基层和路面的施工应与洞内施工一样
隧道内应采用满足施工要求的配套机械设备施工
应尽可能就地取材所用材料应满足相应要求

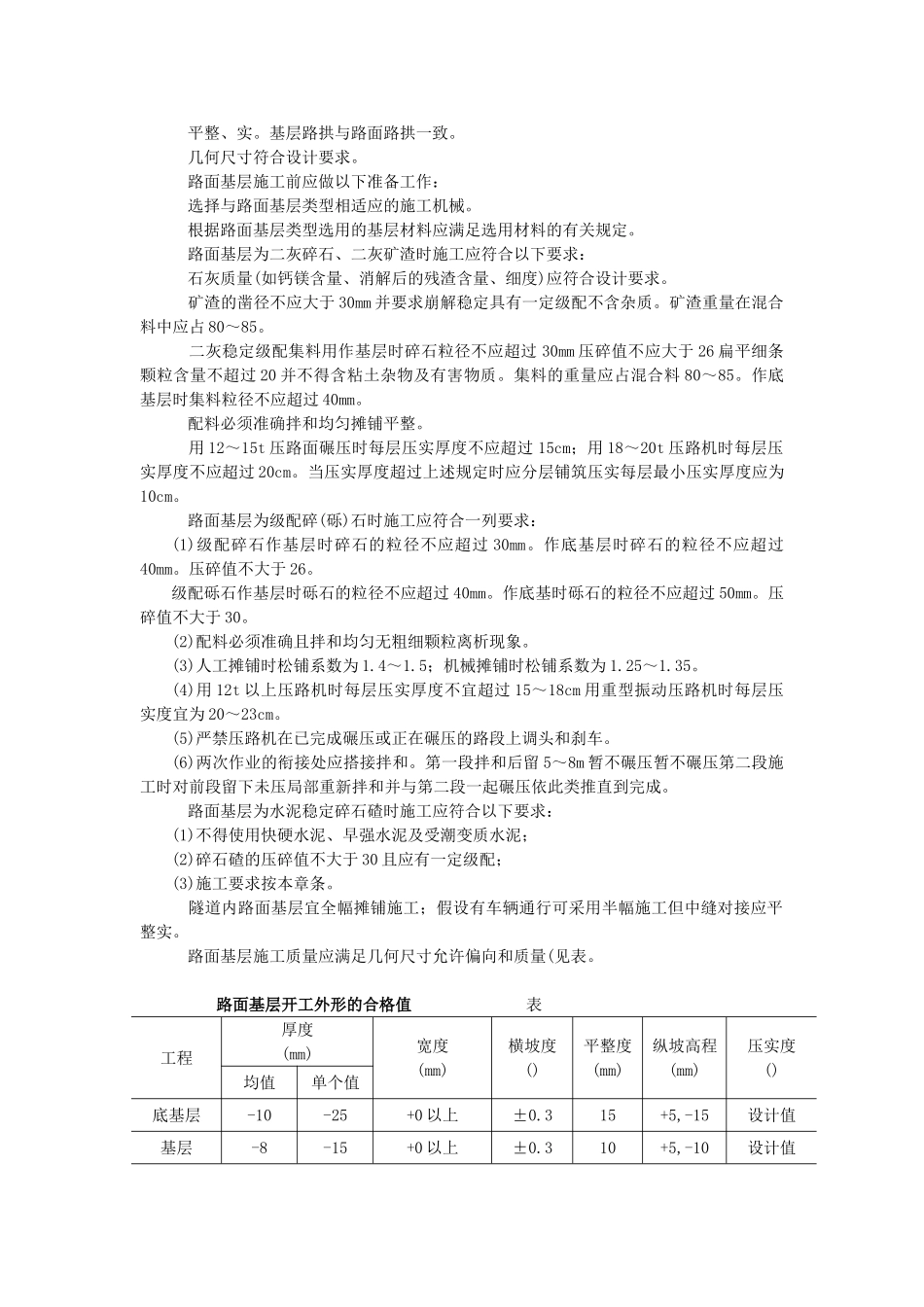

路面基层和路面在施工以前应根据设计类型通过铺筑试验段确定施工配合比、控制参数、松铺系数等
路基、路面基层和路面各工序理应符合以下规定:必须在上道工序验收合格后才可进入下道工序
交验时必须具备施工的自检、互检、专检手续、完好的施工交接记录、标高和坡度复核及其他各种测试记录
3如发现受检资料不符合要求必须补全改正否那么不予验收
在最后一道工序(路面)未完成时或未到达设计强度之前不得交通

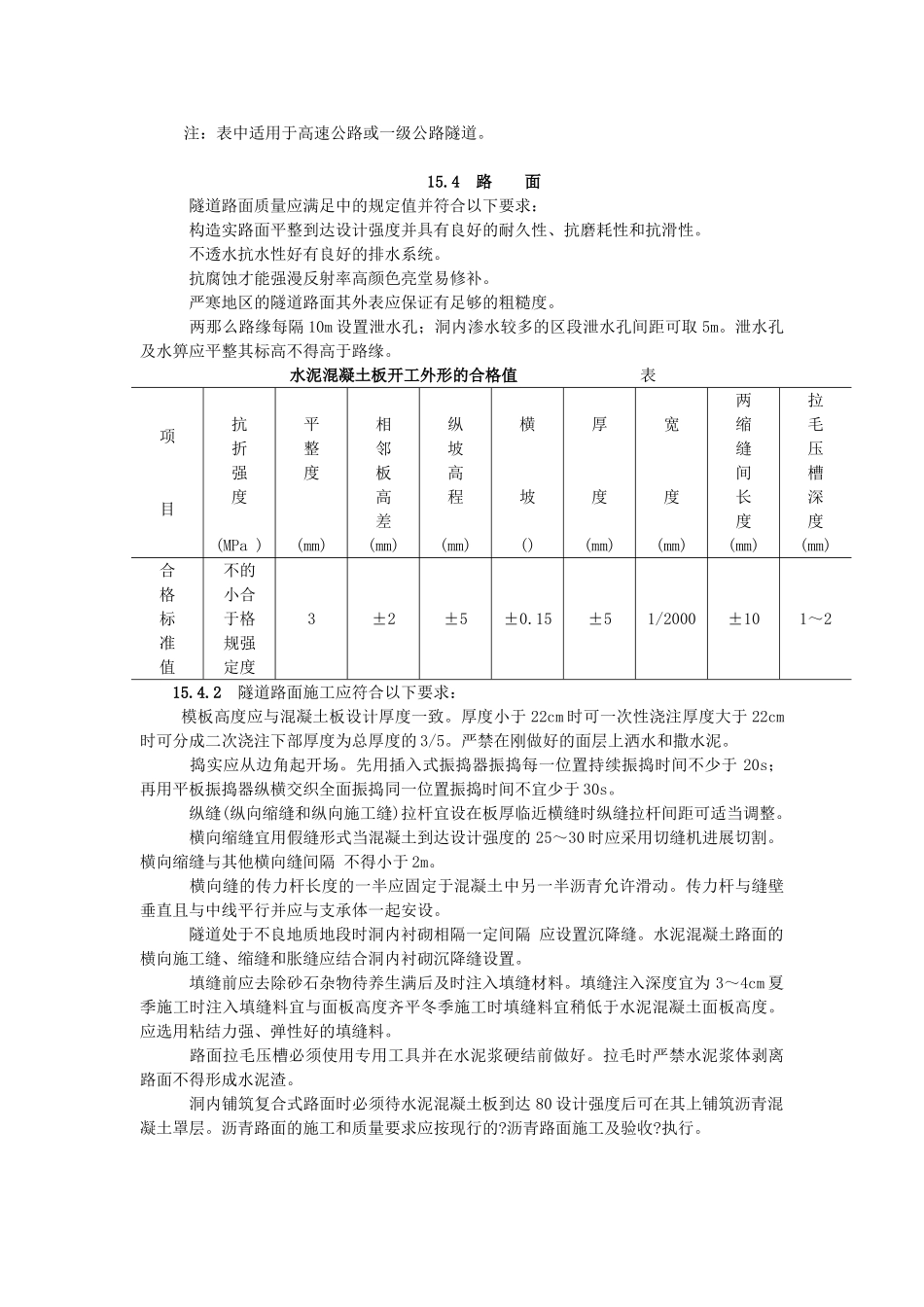

2路基路基排水的施工应符合本10章规定并符合以下定:盲沟、有渗沟以及掺水滤层的回填与夯实应满足路基施工压实度要求
路基通过暗河、溶洞时应采用桥涵跨越并进展加回处理亦可按本14
4节有关条款处理
渗水滤层应采用质地坚硬且纯洁的砂砾石、碎石或隧道石质弃渣等材料铺设渣体粒径不宜大于15cm滤层厚度宜为10~20cm
开挖水沟时严格控制装药量不得损坏隧道已有衬砌或其它设施
路基施工应与疏通横向盲沟、侧沟和水沟同时进展
做到排水沟顺直坡度均匀;排水接头平顺、稳固;排水系统内不积水排水流畅
硬质路段的超挖局部应先去除软石和杂物再用坚硬碎(砾)石材料或混凝土填补平整并碾压实
硬质岩欠挖路段宜进展浅孔爆破松动并应挖至设计标高处
在软弱围岩及断面破碎地带应先去除软石和淤泥再用硬质碎石、砂砾、
