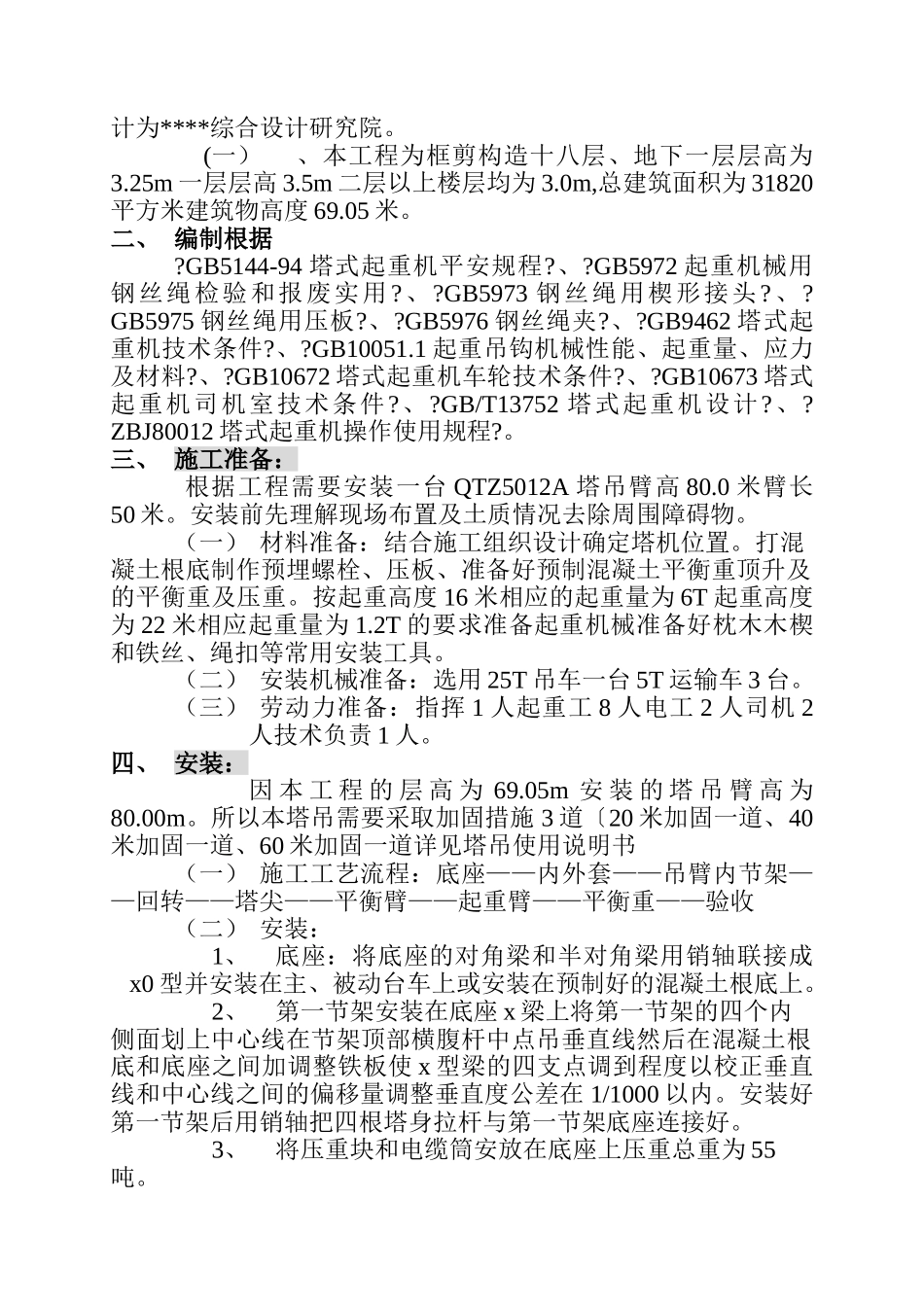

****大地建筑工程****1、2#楼工程塔吊安装、撤除方案编制:****1、2#楼工程工程部编制人:审核:审批:编制日:塔吊拆装方案一、工程概况:本工程为金源房地产开发****1、2楼工程位于****金湖路设计为****综合设计研究院
(一)、本工程为框剪构造十八层、地下一层层高为3
25m一层层高3
5m二层以上楼层均为3
0m,总建筑面积为31820平方米建筑物高度69
二、编制根据
GB5144-94塔式起重机平安规程
GB5972起重机械用钢丝绳检验和报废实用
GB5973钢丝绳用楔形接头
GB5975钢丝绳用压板
GB5976钢丝绳夹
GB9462塔式起重机技术条件
GB10051
1起重吊钩机械性能、起重量、应力及材料
GB10672塔式起重机车轮技术条件
GB10673塔式起重机司机室技术条件
GB/T13752塔式起重机设计
ZBJ80012塔式起重机操作使用规程
三、施工准备:根据工程需要安装一台QTZ5012A塔吊臂高80
0米臂长50米
安装前先理解现场布置及土质情况去除周围障碍物
(一)材料准备:结合施工组织设计确定塔机位置
打混凝土根底制作预埋螺栓、压板、准备好预制混凝土平衡重顶升及的平衡重及压重
按起重高度16米相应的起重量为6T起重高度为22米相应起重量为1
2T的要求准备起重机械准备好枕木木楔和铁丝、绳扣等常用安装工具
(二)安装机械准备:选用25T吊车一台5T运输车3台
(三)劳动力准备:指挥1人起重工8人电工2人司机2人技术负责1人
四、安装:因本工程的层高为69
05m安装的塔吊臂高为80
所以本塔吊需要采取加固措施3道〔20米加固一道、40米加固一道、60米加固一道详见塔吊使用说明书(一)施工工艺流程:底座——内外套——吊臂内节架——回转——塔尖——平衡臂——起重臂——平衡重
