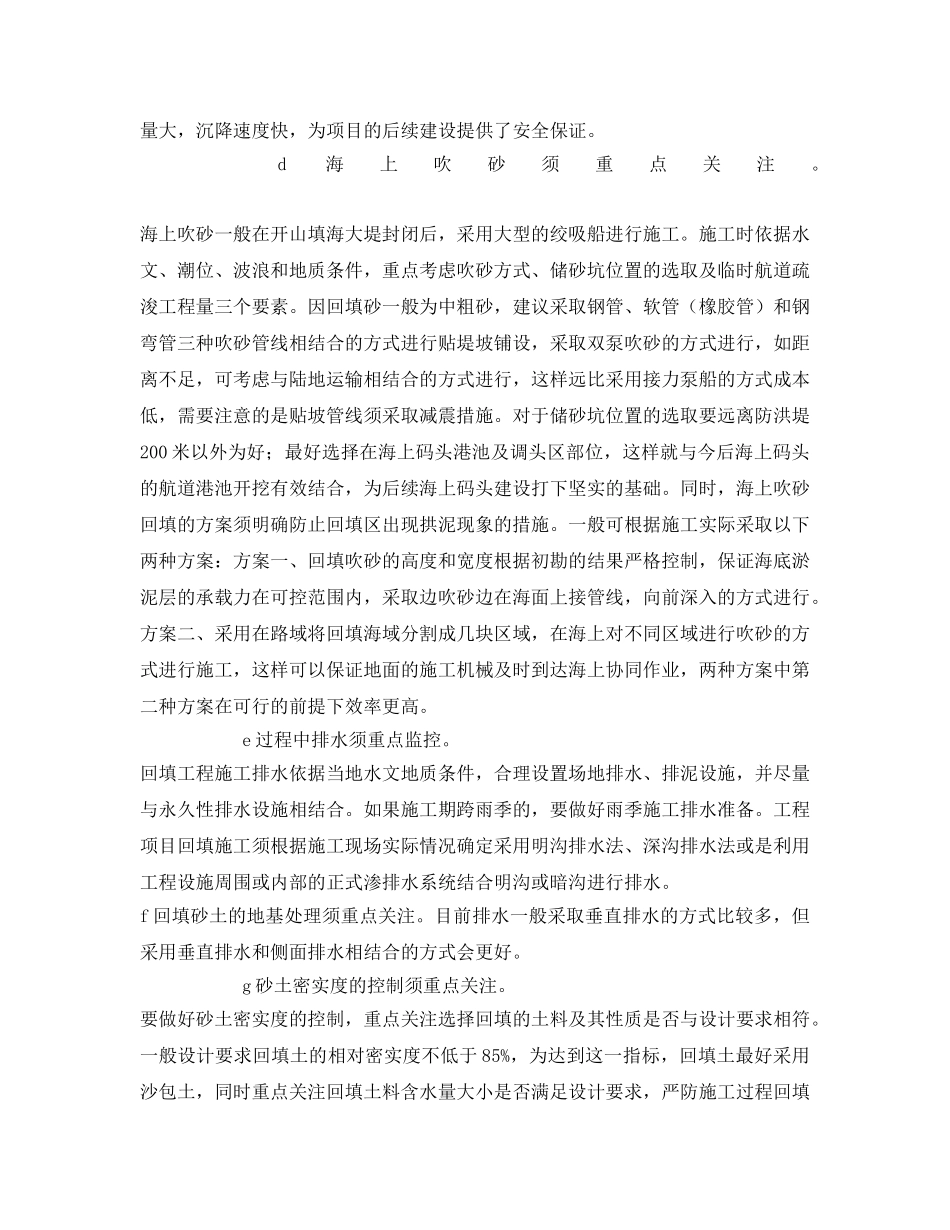

石化项目填海建设的思路决定建设质量、成本和安全摘要:开山填海进行石化项目建设已成为当今石化经济发展的一种新趋势,本文结合石化项目建设的自身特点,对项目回填建设的思路进行梳理,使管理者明确思路的设计是决定今后项目建设投资成本、质量和安全的关键。关键词:回填密实度沉降目前,石化项目建设选择依海而建的趋势越来越明显,企业采取开山填海的方式进行项目建设,不仅可以充分利用海边的滩涂,还可以有效利用大海这个天然的资源。但是,由于部分的管理者未能明确设计思路,造成项目建设的成本、质量和安全与当初设想出现较大偏离。本文认为,项目回填建设思路梳理须重点关注以下几点:1回填方式的选择为做好回填工作,对所要回填区域的地质条件的掌握至关重要。项目建设要考虑回填沉降对建设的影响,预留沉降量应考虑1-2年。开山填海工作一般在大堤合拢后,根据地质条件可以采取两种方式进行回填。一种方式就是在大堤合拢后将需要回填的场地内的淤泥全部清出,回填较好土质的土或好的砂土按照一定的比例进行回填,这种回填的缺点是回填需要时间长,好处是今后回填沉降的影响较小;另外一种方式就是根据回填场地内土质勘察的资料进行综合分析,在大堤合拢后直接将砂和土按照一定的比例进行回填;这种回填方式的优点是回填时间短,可以迅速开展下一步建设工作,缺点是项目建设时要充分考虑沉降对项目建设的影响。针对这两种回填方式,不同的企业可以根据不同的地质条件和项目建设要求进行选取,采用分层碾压或强夯置换的方式达到石化项目建设回填土表面的承载力为100KPA的基本要求。2项目建设总平面的要求项目回填时,要充分考虑项目建设总平面不同功能区划对回填的要求。石化炼油项目建设总平面一般分为装置区、罐区和铁路运输区等几部分,回填时可根据不同区块的要求分别对待,在满足项目建设的整体布局和工期节点要求的前提下,可优先满足装置区的回填要求,进而保证项目建设的同步完工;同时,针对罐区建设的特点,根据满足国家环保要求须铺防渗漏粘土层,这项工作可在回填过程中统一考虑完成;同时,回填过程中为提高回填效率和施工安全,一般采取不同功能区块分块招标,分别回填的方式进行,根据项目建设总平面的要求,在结合今后项目的建设的前提下,建议不同区块的分割堤最好设置在厂区总平面的道路上;在回填过程中,还要充分考虑总平面对厂区的坡度的要求。3项目周边环境的考虑项目回填时要充分考虑周边的环境。大堤的防洪标准是关键,要严格依据环评的要求,目前大型石化项目建设一般按照200年一遇的防洪防潮标准考虑,这须在回填时重点考虑;场地的回填标高是重点,建议场地标高要在考虑周边环境的基础上进行详细的设计并说明,应考虑与今后项目扩建和其他配套项目建设相结合;另外,石化项目回填时还要考虑排涝问题,一般将建设期和建成运行期统筹来考虑。对于石化项目的海上码头一般根据海水深度及地址条件依大堤而建,海边的消防道路要与场内的消防道路结合在一起。需要注意的是石化项目在回填时还须将回填运输对海上养殖业的影响降到最低。4项目回填工序关注点回填方案的好坏不仅关系到项目建设的成本和质量,还关系到回填工作的安全。根据填海造地的特点,结合施工工艺要求,建议回填工程须处理好以下关键工序:a开山填海时大堤的稳定性至关重要。在开山填海筑堤的过程中,重点考虑大堤的稳定性。因海边淤泥一般较深,根据地质勘查结果,一般可采取强夯挤淤或爆破挤淤的方法进行。爆破挤淤时间短效果好,对大堤的安稳性至关重要。b做好大堤的防渗工作对项目建设的安全至关重要。c回填砂土的选择须重点关注。方案的选择一般是依据项目周边的自然条件,就近选择的原则进行。开山填海时一般石头资源充足,砂资源和土资源依据当地情况、设计要求和施工工期特点而定。目前,我国填海建设广泛采取的是回填砂土,如果项目建设工期紧,建议砂土的比例为4:1较好,这样不仅建设成本低,而且施工速度快,作业面大。同时由于填砂量大,沉降速度快,为项目的后续建设提供了安全保证。d海上吹砂须重点关注。海上吹砂一般在开山填海大堤封闭后,采用大型的绞吸船进行施...
