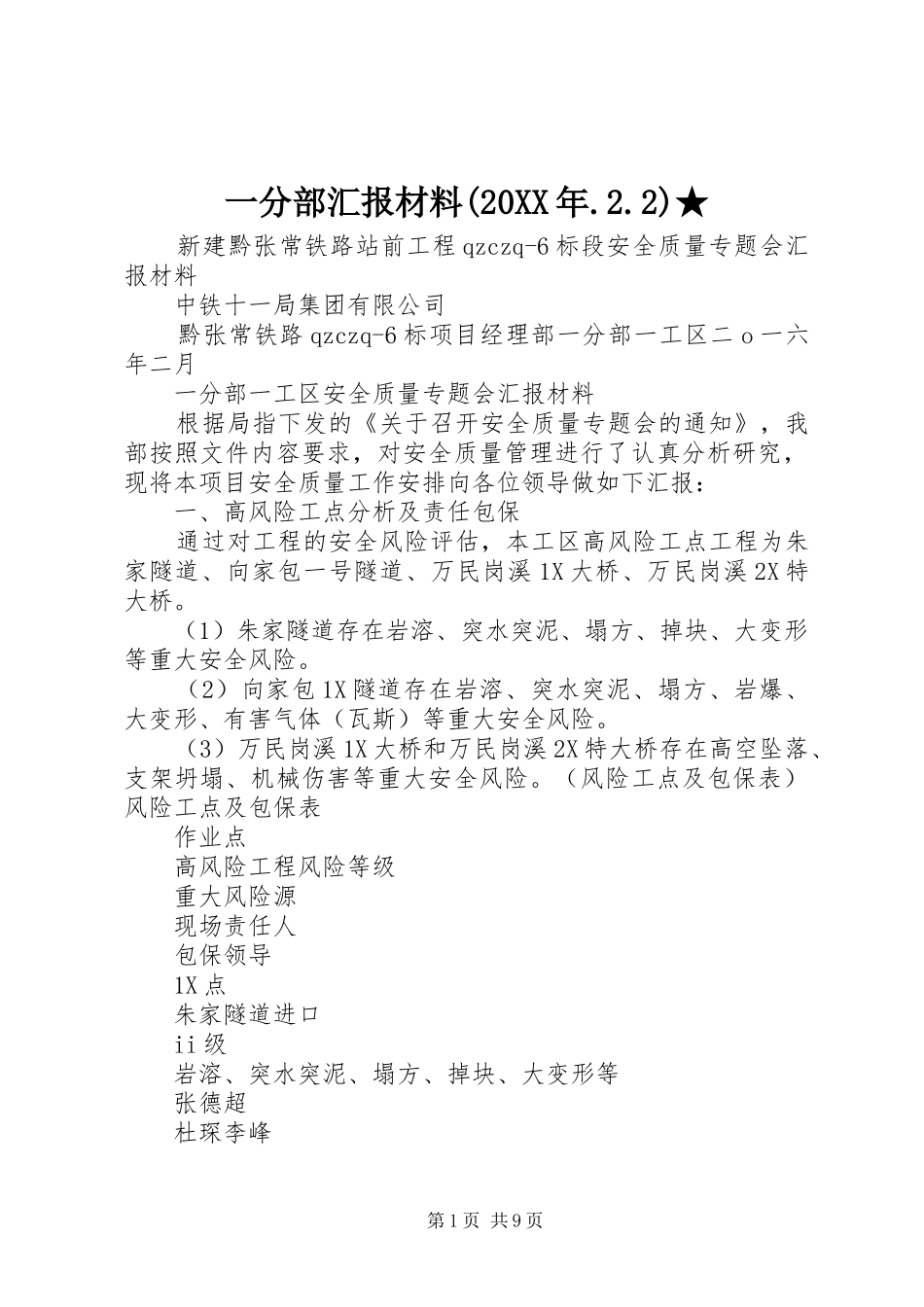

一分部汇报材料(20XX年
2)★新建黔张常铁路站前工程qzczq-6标段安全质量专题会汇报材料中铁十一局集团有限公司黔张常铁路qzczq-6标项目经理部一分部一工区二o一六年二月一分部一工区安全质量专题会汇报材料根据局指下发的《关于召开安全质量专题会的通知》,我部按照文件内容要求,对安全质量管理进行了认真分析研究,现将本项目安全质量工作安排向各位领导做如下汇报:一、高风险工点分析及责任包保通过对工程的安全风险评估,本工区高风险工点工程为朱家隧道、向家包一号隧道、万民岗溪1X大桥、万民岗溪2X特大桥
(1)朱家隧道存在岩溶、突水突泥、塌方、掉块、大变形等重大安全风险
(2)向家包1X隧道存在岩溶、突水突泥、塌方、岩爆、大变形、有害气体(瓦斯)等重大安全风险
(3)万民岗溪1X大桥和万民岗溪2X特大桥存在高空坠落、支架坍塌、机械伤害等重大安全风险

(风险工点及包保表)风险工点及包保表作业点高风险工程风险等级重大风险源现场责任人包保领导1X点朱家隧道进口ii级岩溶、突水突泥、塌方、掉块、大变形等张德超杜琛李峰第1页共9页万民岗溪1X大桥iii级高空坠落、支架坍塌、机械伤害万民岗溪2X特大桥iii级高空坠落、支架坍塌、机械伤害2X点朱家隧道出口ii级岩溶、突水突泥、塌方、掉块、大变形等李世红秦茂军宋政平向家包1X隧道进口ii级岩溶、突水突泥、塌方、岩爆、大变形等3X点向家包1X隧道出口ii级岩溶、突水突泥、塌方、岩爆、大变形、有害气体(瓦斯)陈炎宁钱元骏二、本年度安全质量控制要点1、安全控制要点随着高墩、连续梁、三线大跨隧道、长大风险隧道、高边坡等施工,我部现场安全将呈现风险点多,安全风险高的特点
安全控制要点主要有:(1)隧道不良地质段施工(主要是岩溶区突水突泥施工,浅埋、破碎、偏压、岩爆、大跨地段塌方掉块施工,含有害气体和瓦斯的地段施工)
(2)桥梁深基坑施工、连续梁施工
