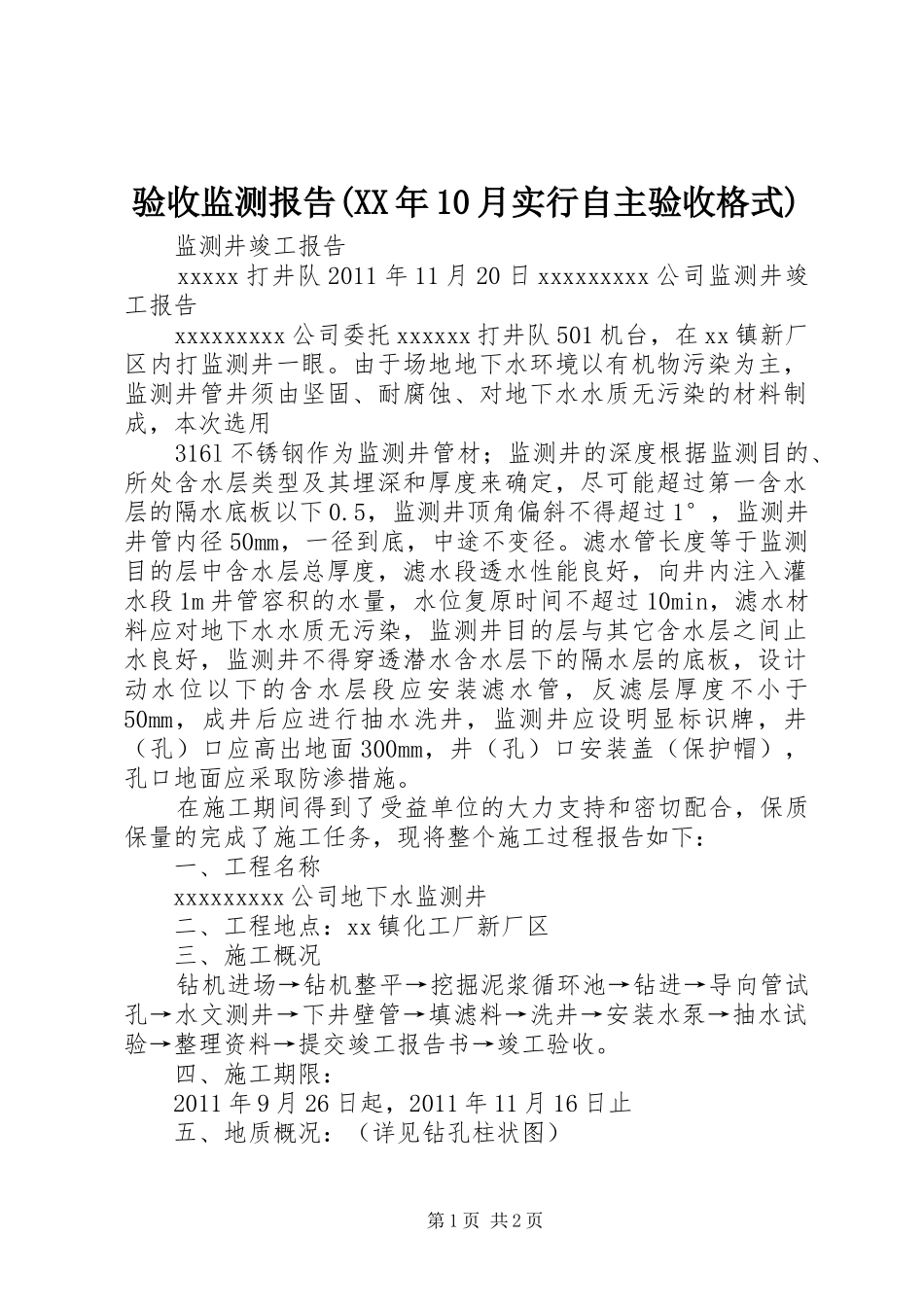

验收监测报告(XX年10月实行自主验收格式)监测井竣工报告xxxxx打井队2011年11月20日xxxxxxxxx公司监测井竣工报告xxxxxxxxx公司委托xxxxxx打井队501机台,在xx镇新厂区内打监测井一眼
由于场地地下水环境以有机物污染为主,监测井管井须由坚固、耐腐蚀、对地下水水质无污染的材料制成,本次选用316l不锈钢作为监测井管材;监测井的深度根据监测目的、所处含水层类型及其埋深和厚度来确定,尽可能超过第一含水层的隔水底板以下0
5,监测井顶角偏斜不得超过1°,监测井井管内径50mm,一径到底,中途不变径
滤水管长度等于监测目的层中含水层总厚度,滤水段透水性能良好,向井内注入灌水段1m井管容积的水量,水位复原时间不超过10min,滤水材料应对地下水水质无污染,监测井目的层与其它含水层之间止水良好,监测井不得穿透潜水含水层下的隔水层的底板,设计动水位以下的含水层段应安装滤水管,反滤层厚度不小于50mm,成井后应进行抽水洗井,监测井应设明显标识牌,井(孔)口应高出地面300mm,井(孔)口安装盖(保护帽),孔口地面应采取防渗措施
在施工期间得到了受益单位的大力支持和密切配合,保质保量的完成了施工任务,现将整个施工过程报告如下:一、工程名称xxxxxxxxx公司地下水监测井二、工程地点:xx镇化工厂新厂区三、施工概况钻机进场→钻机整平→挖掘泥浆循环池→钻进→导向管试孔→水文测井→下井壁管→填滤料→洗井→安装水泵→抽水试验→整理资料→提交竣工报告书→竣工验收

四、施工期限:2011年9月26日起,2011年11月16日止五、地质概况:(详见钻孔柱状图)第1页共2页六、施工过程简述:砌筑钢筋混凝土井台基座
井管高出地面部分修筑水泥基座作为井台
井台设计为圆柱体混凝土台,高度根据井管高出地面情况,一般不低于0
基座采用c30钢筋混凝土和Φ8mm纵筋在一个圆
