上车小学班班通实验室工程实施方案为了推进我校“班班通、实验室”工作,有效利用有现资金,做到有的放矢、有条不紊,特制订本工作实施方案
一、班班通工程的模式与规模1、模式:电子白板模式2、规模:教学楼共12个教室
(一楼4个,二楼4个,三楼4个)综合楼3个(二楼2个,三楼1个实验室)3、15个教室及走道全部粉刷做涂料、油漆

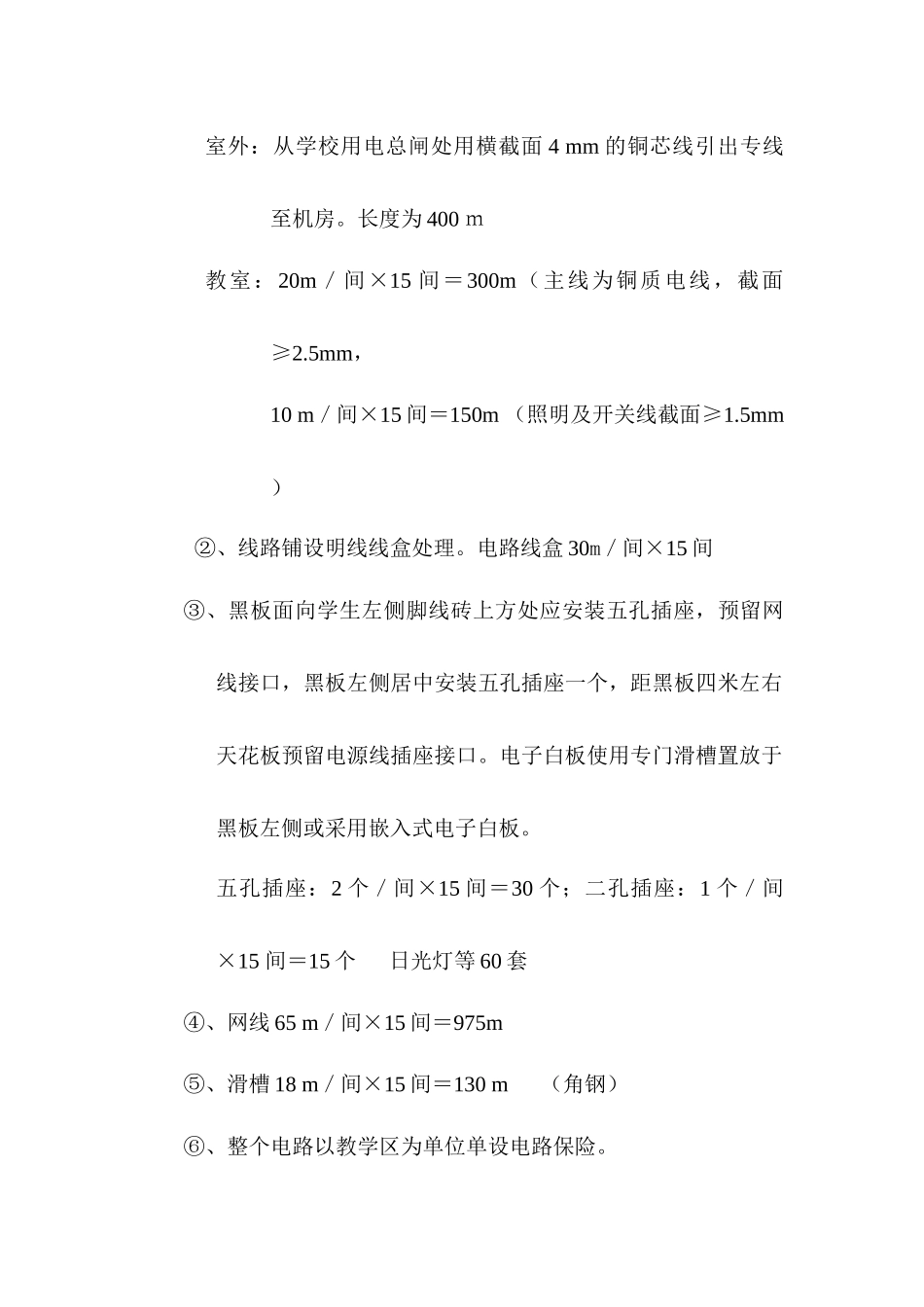

二、班班通实验室工程硬件建设1、电机与配套系列投入经费12000元/室×13室=156000元2、机房①、服务器、路由器、交换机、②、网络的输入输出系统等3、电源线路布设①、电线:上海“日光”牌电线室外:从学校用电总闸处用横截面4mm的铜芯线引出专线至机房
长度为400m教室:20m/间×15间=300m(主线为铜质电线,截面≥2
5mm,10m/间×15间=150m(照明及开关线截面≥1
5mm)②、线路铺设明线线盒处理
电路线盒30m/间×15间③、黑板面向学生左侧脚线砖上方处应安装五孔插座,预留网线接口,黑板左侧居中安装五孔插座一个,距黑板四米左右天花板预留电源线插座接口
电子白板使用专门滑槽置放于黑板左侧或采用嵌入式电子白板
五孔插座:2个/间×15间=30个;二孔插座:1个/间×15间=15个日光灯等60套④、网线65m/间×15间=975m⑤、滑槽18m/间×15间=130m(角钢)⑥、整个电路以教学区为单位单设电路保险
空开五个:规格60A⑦、教室照明电路由原电路不变不另行设计,且应与设备专用电线、网线保持适度距离
⑧、完工后教学区域应不见裸露线路,线路铺设应安全、简洁、实用、美观
⑨、中置式黑板:13块⑩、多媒体讲桌:13套4、防盗设施①每室更换两块防盗门2块/间×15间=30块具体规格:200cm×90cm旺富牌②防盗网大小规格:200cm×200cm
钢筋规格:12#布筋要求:13根×13根合计:6张/间×15间=90张,5、室内装修每个
