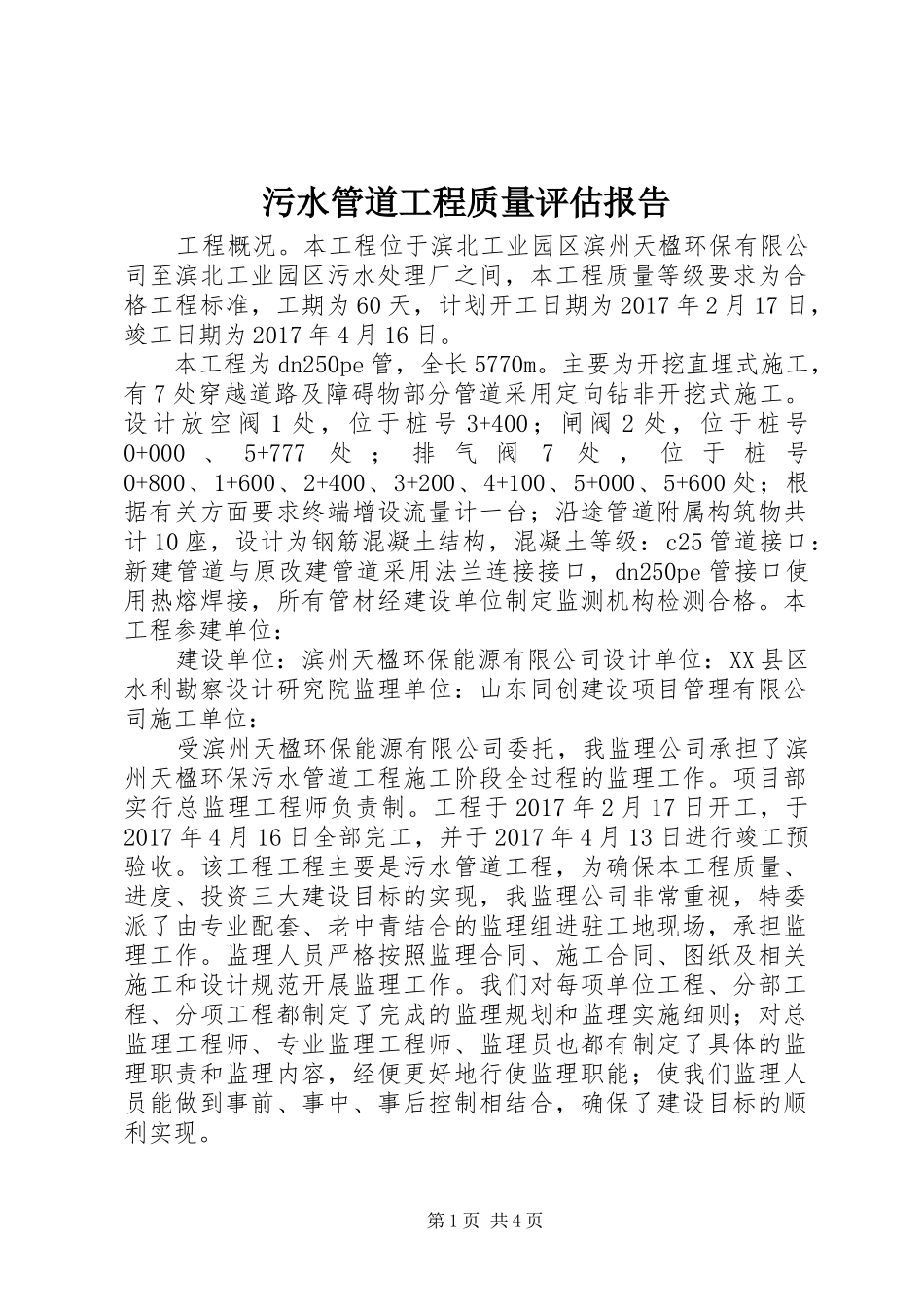

污水管道工程质量评估报告工程概况
本工程位于滨北工业园区滨州天楹环保有限公司至滨北工业园区污水处理厂之间,本工程质量等级要求为合格工程标准,工期为60天,计划开工日期为2017年2月17日,竣工日期为2017年4月16日
本工程为dn250pe管,全长5770m
主要为开挖直埋式施工,有7处穿越道路及障碍物部分管道采用定向钻非开挖式施工
设计放空阀1处,位于桩号3+400;闸阀2处,位于桩号0+000、5+777处;排气阀7处,位于桩号0+800、1+600、2+400、3+200、4+100、5+000、5+600处;根据有关方面要求终端增设流量计一台;沿途管道附属构筑物共计10座,设计为钢筋混凝土结构,混凝土等级:c25管道接口:新建管道与原改建管道采用法兰连接接口,dn250pe管接口使用热熔焊接,所有管材经建设单位制定监测机构检测合格
本工程参建单位:建设单位:滨州天楹环保能源有限公司设计单位:XX县区水利勘察设计研究院监理单位:山东同创建设项目管理有限公司施工单位:受滨州天楹环保能源有限公司委托,我监理公司承担了滨州天楹环保污水管道工程施工阶段全过程的监理工作
项目部实行总监理工程师负责制
工程于2017年2月17日开工,于2017年4月16日全部完工,并于2017年4月13日进行竣工预验收
该工程工程主要是污水管道工程,为确保本工程质量、进度、投资三大建设目标的实现,我监理公司非常重视,特委派了由专业配套、老中青结合的监理组进驻工地现场,承担监理工作
监理人员严格按照监理合同、施工合同、图纸及相关施工和设计规范开展监理工作
我们对每项单位工程、分部工程、分项工程都制定了完成的监理规划和监理实施细则;对总监理工程师、专业监理工程师、监理员也都有制定了具体的监理职责和监理内容,经便更好地行使监理职能;使我们监理人员能做到事前、事中、事后控制相结合,确保了建设目标的顺
