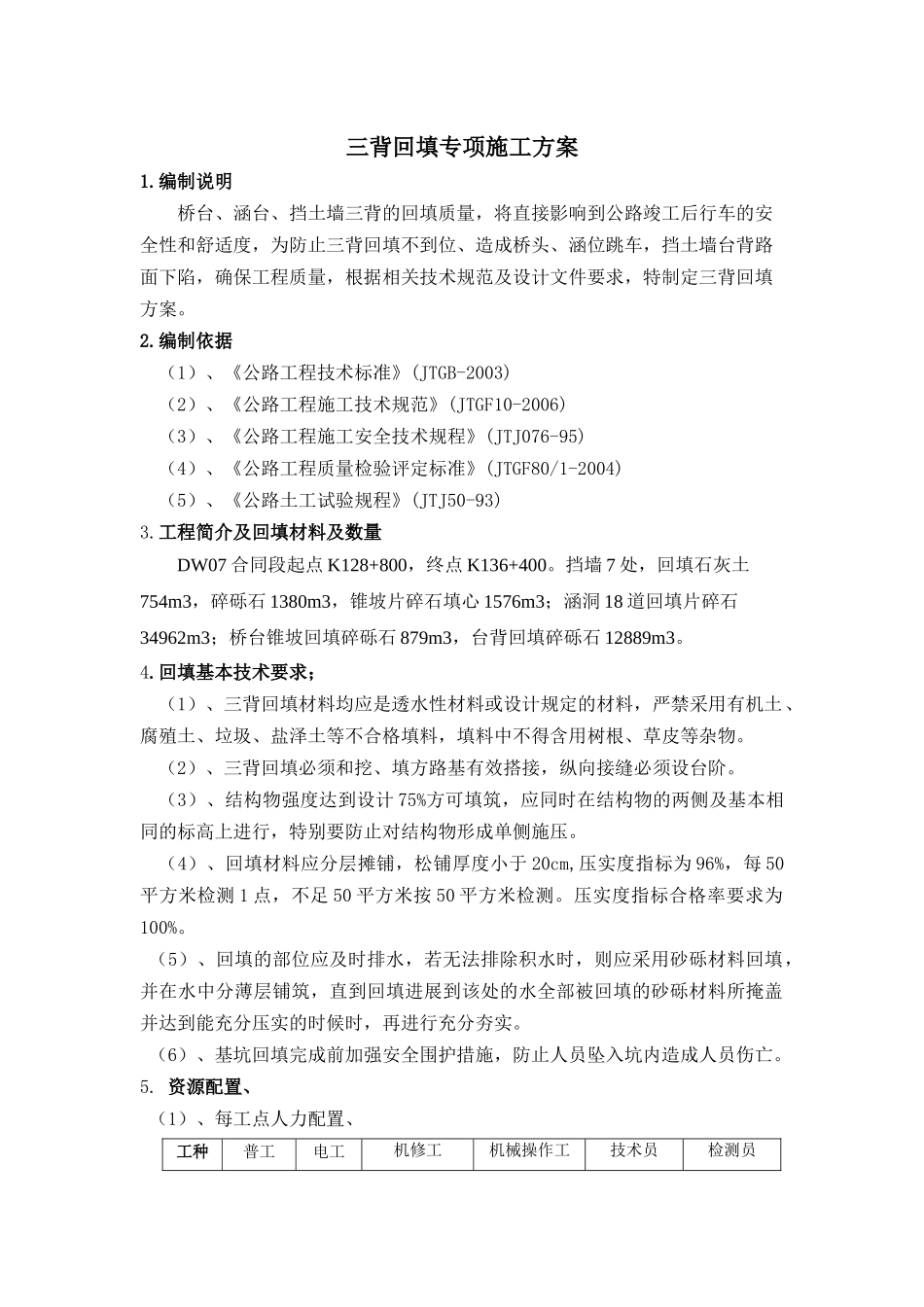

三背回填专项施工方案1
编制说明桥台、涵台、挡土墙三背的回填质量,将直接影响到公路竣工后行车的安全性和舒适度,为防止三背回填不到位、造成桥头、涵位跳车,挡土墙台背路面下陷,确保工程质量,根据相关技术规范及设计文件要求,特制定三背回填方案
编制依据(1)、《公路工程技术标准》(JTGB-2003)(2)、《公路工程施工技术规范》(JTGF10-2006)(3)、《公路工程施工安全技术规程》(JTJ076-95)(4)、《公路工程质量检验评定标准》(JTGF80/1-2004)(5)、《公路土工试验规程》(JTJ50-93)3
工程简介及回填材料及数量DW07合同段起点K128+800,终点K136+400
挡墙7处,回填石灰土754m3,碎砾石1380m3,锥坡片碎石填心1576m3;涵洞18道回填片碎石34962m3;桥台锥坡回填碎砾石879m3,台背回填碎砾石12889m3
回填基本技术要求;(1)、三背回填材料均应是透水性材料或设计规定的材料,严禁采用有机土、腐殖土、垃圾、盐泽土等不合格填料,填料中不得含用树根、草皮等杂物
(2)、三背回填必须和挖、填方路基有效搭接,纵向接缝必须设台阶
(3)、结构物强度达到设计75%方可填筑,应同时在结构物的两侧及基本相同的标高上进行,特别要防止对结构物形成单侧施压
(4)、回填材料应分层摊铺,松铺厚度小于20cm,压实度指标为96%,每50平方米检测1点,不足50平方米按50平方米检测
压实度指标合格率要求为100%
(5)、回填的部位应及时排水,若无法排除积水时,则应采用砂砾材料回填,并在水中分薄层铺筑,直到回填进展到该处的水全部被回填的砂砾材料所掩盖并达到能充分压实的时候时,再进行充分夯实
(6)、基坑回填完成前加强安全围护措施,防止人员坠入坑内造成人员伤亡

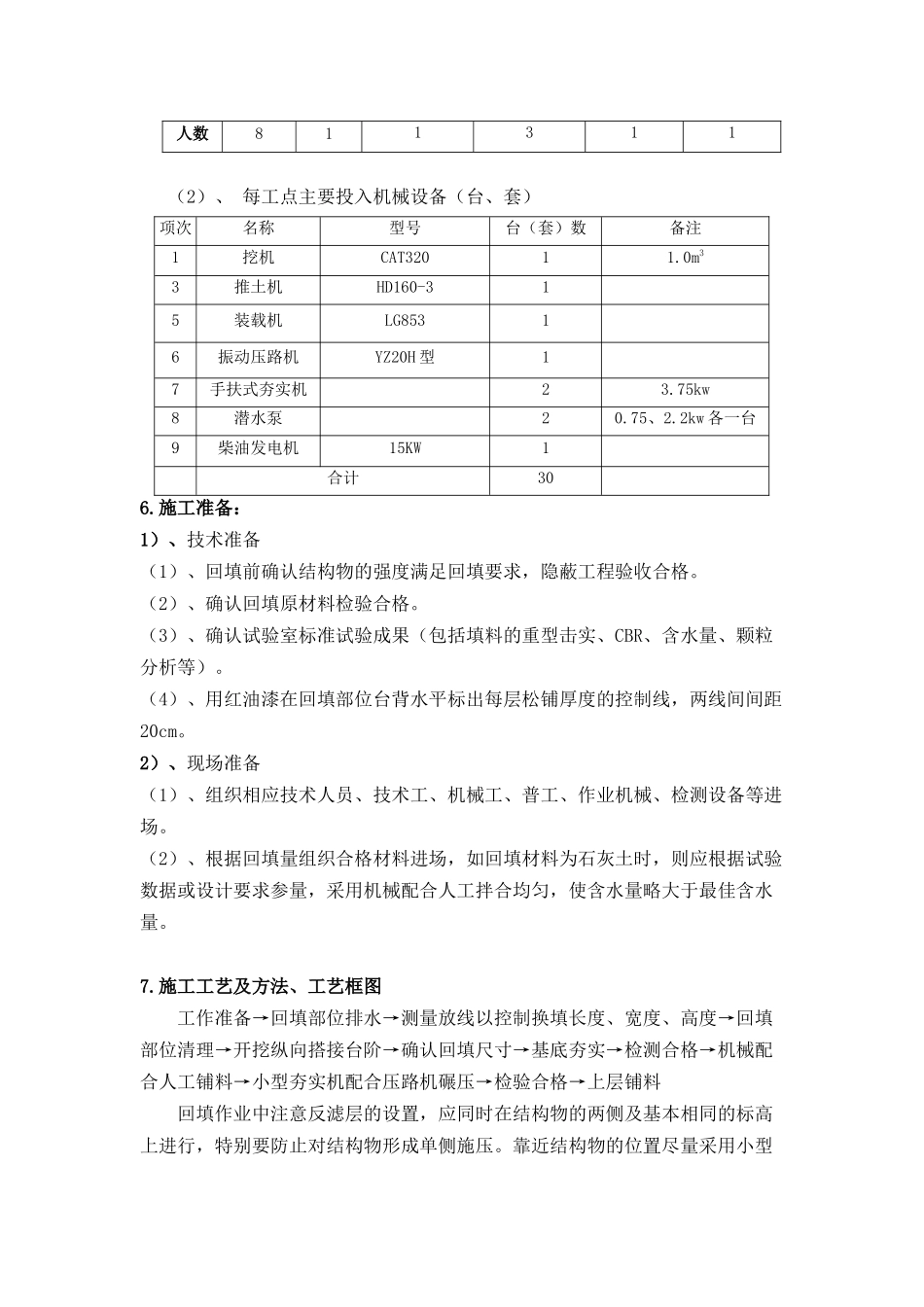

资源配置、(1)、每工点人力配置、工种普工电工机修工机械操
