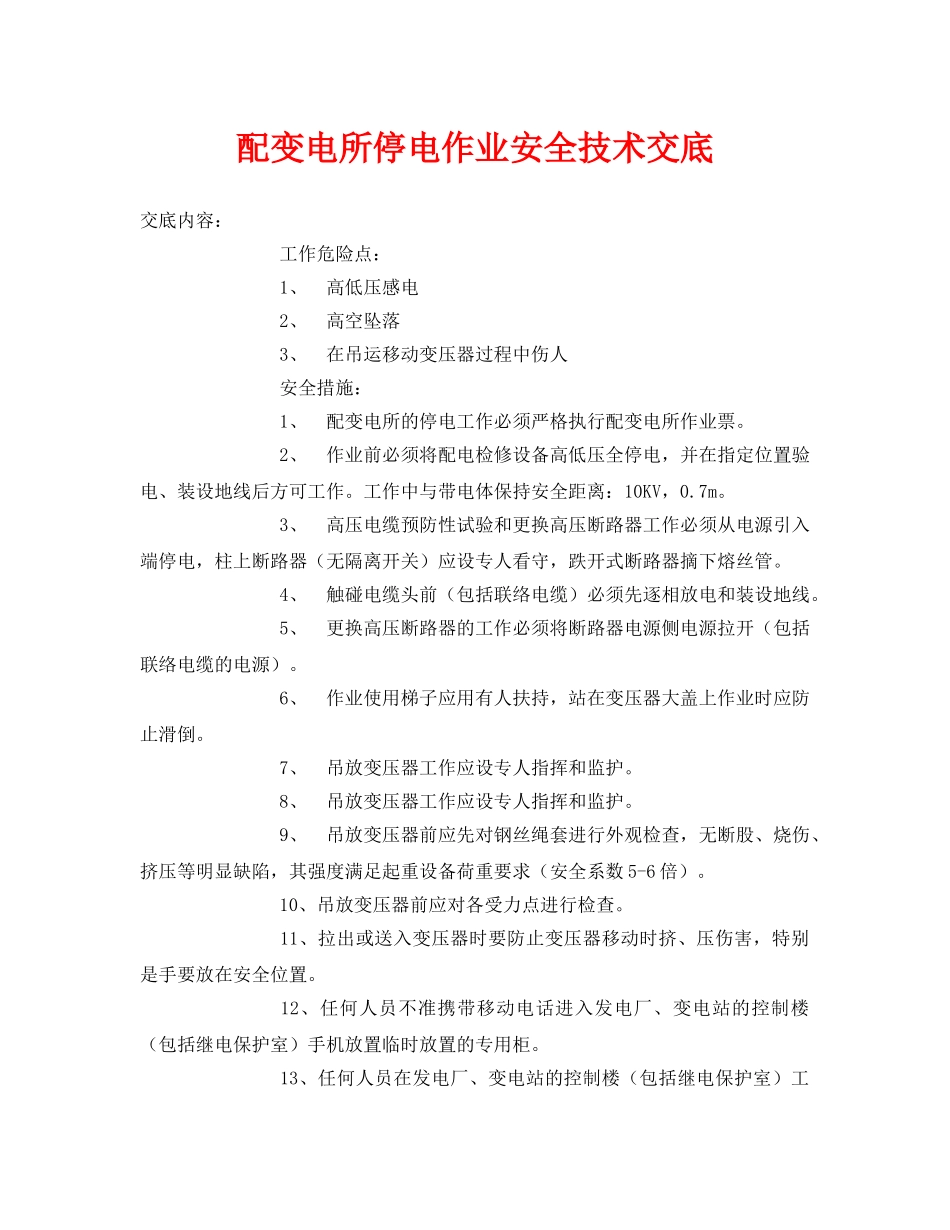

配变电所停电作业安全技术交底交底内容:工作危险点:1、高低压感电2、高空坠落3、在吊运移动变压器过程中伤人安全措施:1、配变电所的停电工作必须严格执行配变电所作业票。2、作业前必须将配电检修设备高低压全停电,并在指定位置验电、装设地线后方可工作。工作中与带电体保持安全距离:10KV,0.7m。3、高压电缆预防性试验和更换高压断路器工作必须从电源引入端停电,柱上断路器(无隔离开关)应设专人看守,跌开式断路器摘下熔丝管。4、触碰电缆头前(包括联络电缆)必须先逐相放电和装设地线。5、更换高压断路器的工作必须将断路器电源侧电源拉开(包括联络电缆的电源)。6、作业使用梯子应用有人扶持,站在变压器大盖上作业时应防止滑倒。7、吊放变压器工作应设专人指挥和监护。8、吊放变压器工作应设专人指挥和监护。9、吊放变压器前应先对钢丝绳套进行外观检查,无断股、烧伤、挤压等明显缺陷,其强度满足起重设备荷重要求(安全系数5-6倍)。10、吊放变压器前应对各受力点进行检查。11、拉出或送入变压器时要防止变压器移动时挤、压伤害,特别是手要放在安全位置。12、任何人员不准携带移动电话进入发电厂、变电站的控制楼(包括继电保护室)手机放置临时放置的专用柜。13、任何人员在发电厂、变电站的控制楼(包括继电保护室)工作,需要进行电话联系时,只能使用专设的内部电话。
