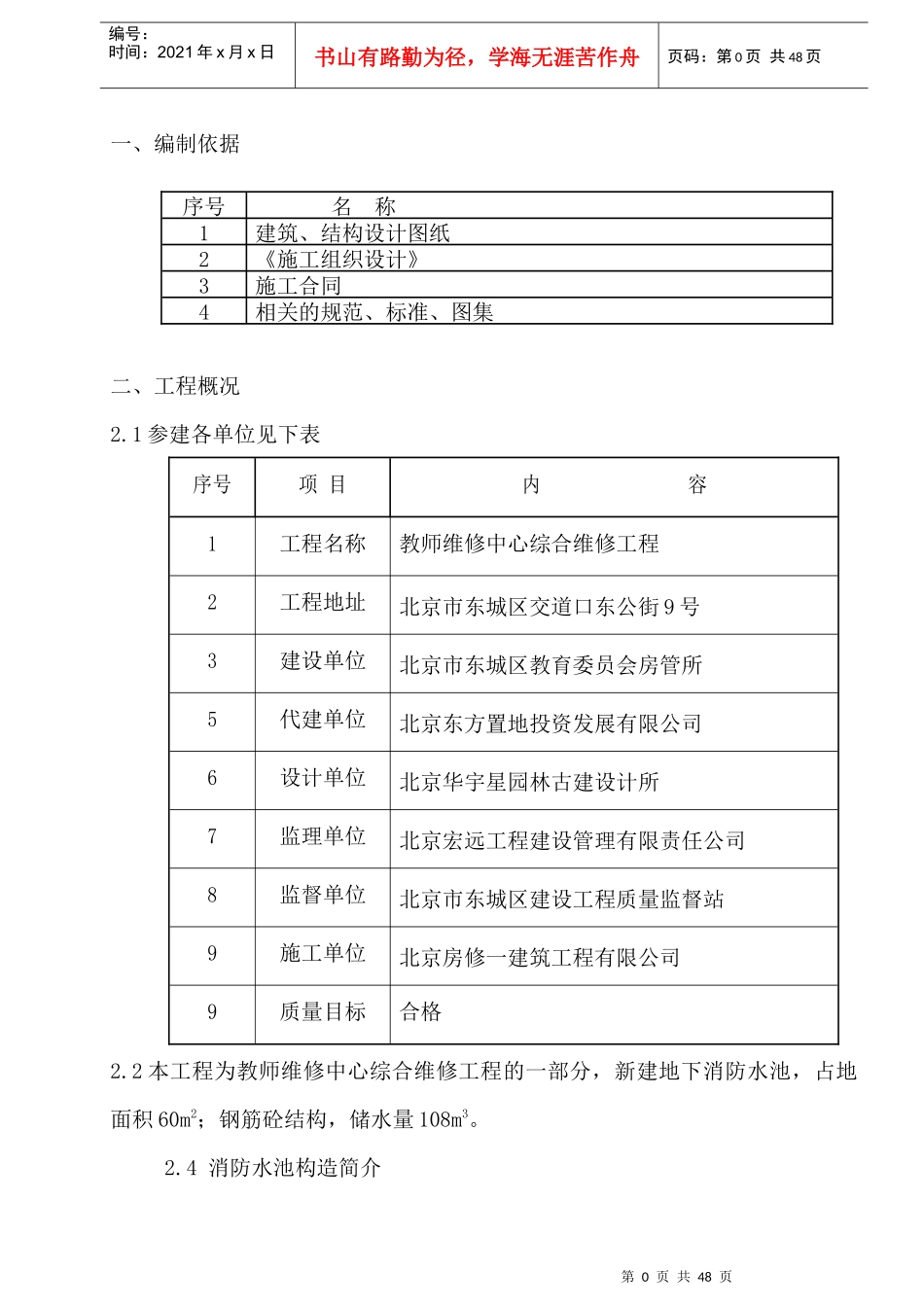

第0页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共48页一、编制依据二、工程概况2
1参建各单位见下表序号项目内容1工程名称教师维修中心综合维修工程2工程地址北京市东城区交道口东公街9号3建设单位北京市东城区教育委员会房管所5代建单位北京东方置地投资发展有限公司6设计单位北京华宇星园林古建设计所7监理单位北京宏远工程建设管理有限责任公司8监督单位北京市东城区建设工程质量监督站9施工单位北京房修一建筑工程有限公司9质量目标合格2
2本工程为教师维修中心综合维修工程的一部分,新建地下消防水池,占地面积60m2;钢筋砼结构,储水量108m3
4消防水池构造简介序号名称1建筑、结构设计图纸2《施工组织设计》3施工合同4相关的规范、标准、图集第1页共48页第0页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页2

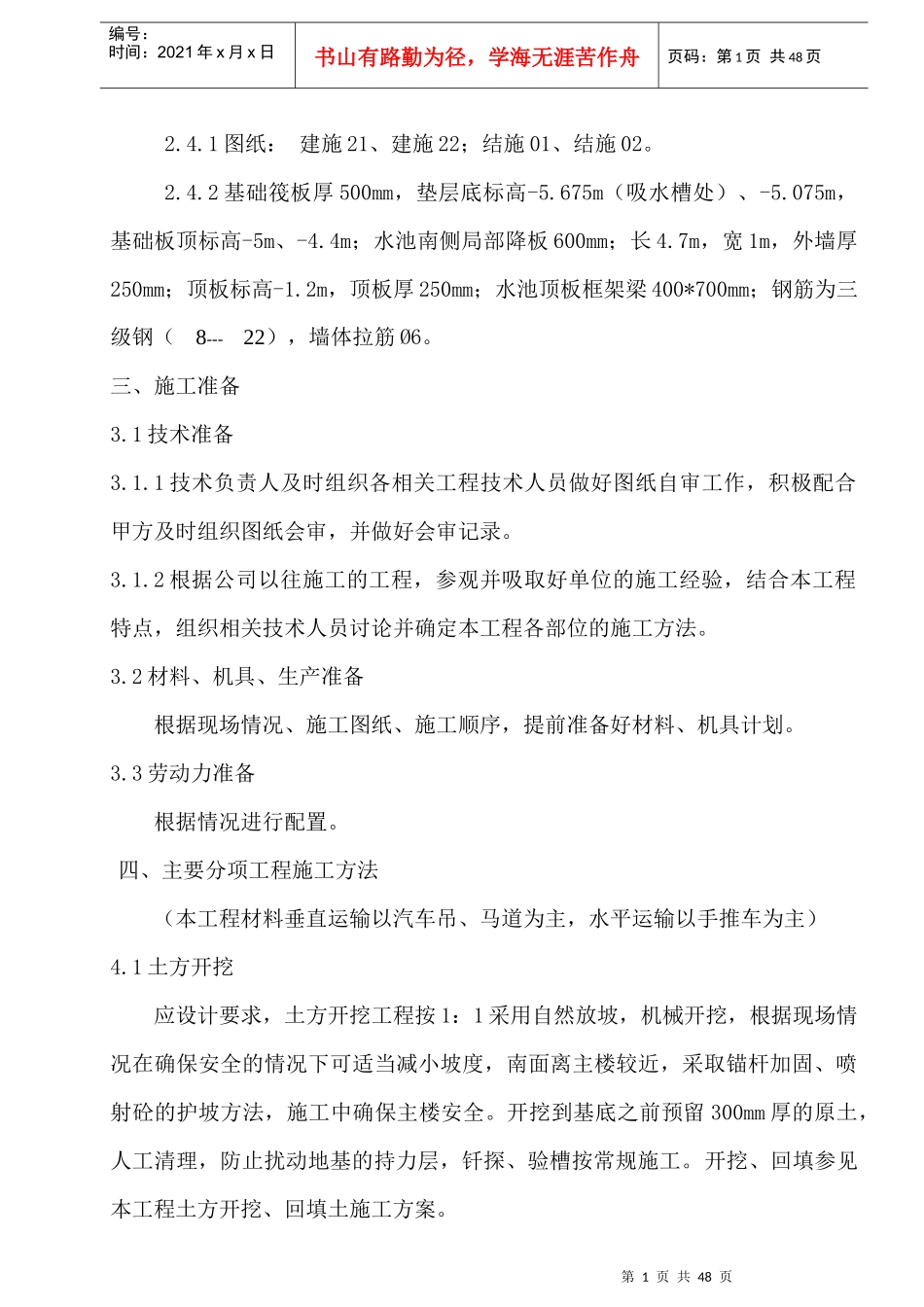

1图纸:建施21、建施22;结施01、结施02
2基础筏板厚500mm,垫层底标高-5
675m(吸水槽处)、-5
075m,基础板顶标高-5m、-4
4m;水池南侧局部降板600mm;长4
7m,宽1m,外墙厚250mm;顶板标高-1
2m,顶板厚250mm;水池顶板框架梁400*700mm;钢筋为三级钢(8---22),墙体拉筋Ø6
三、施工准备3
1技术准备3
1技术负责人及时组织各相关工程技术人员做好图纸自审工作,积极配合甲方及时组织图纸会审,并做好会审记录
2根据公司以往施工的工程,参观并吸取好单位的施工经验,结合本工程特点,组织相关技术人员讨论并确定本工程各部位的施工方法
2材料、机具、生产准备根据现场情况、施工图纸、施工顺序,提前准备好材料、机具计划
3劳动力准备根据情况进行配置
四、主要分项工程施工方法(本工程材料垂直运输以汽车吊、马道为主,水平运
