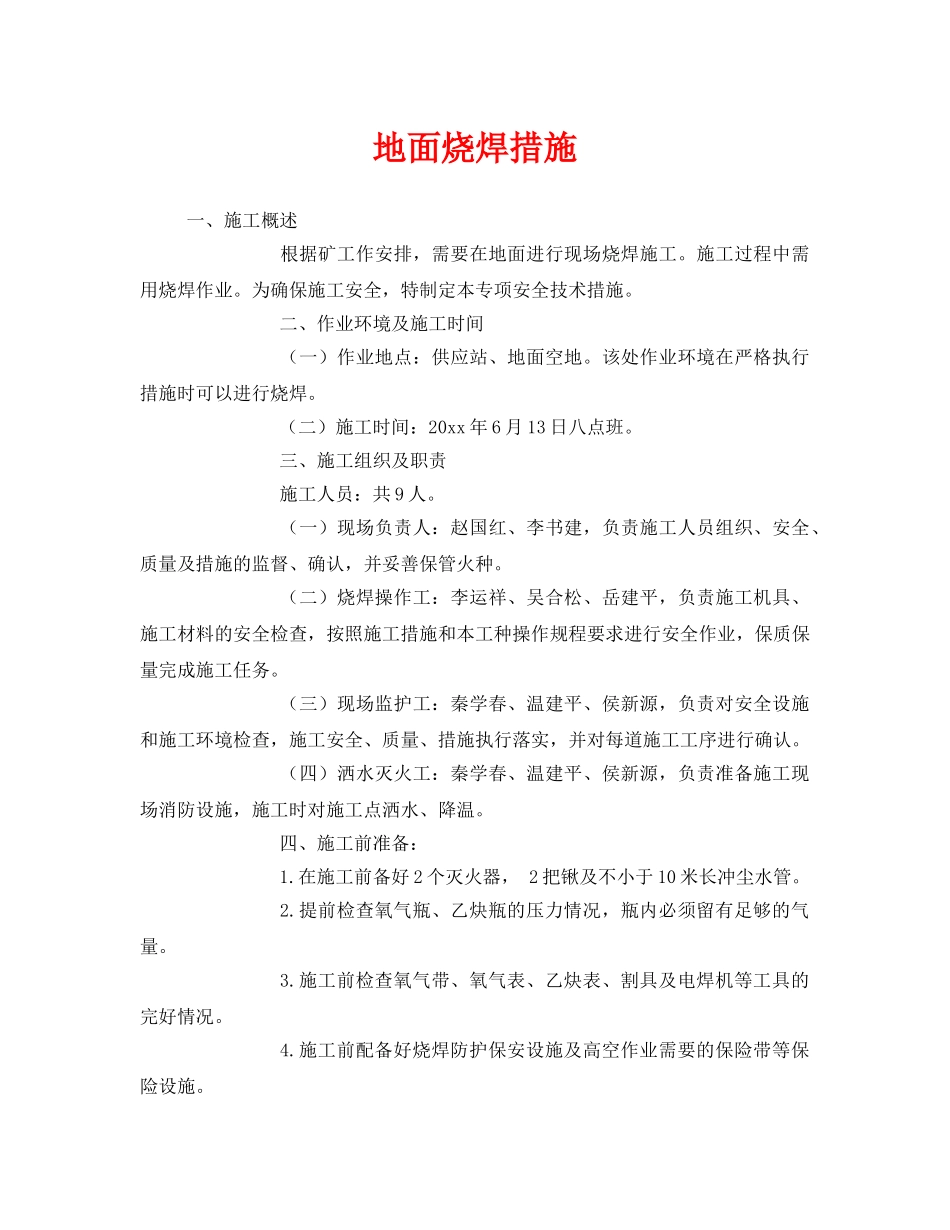

地面烧焊措施一、施工概述根据矿工作安排,需要在地面进行现场烧焊施工
施工过程中需用烧焊作业
为确保施工安全,特制定本专项安全技术措施
二、作业环境及施工时间(一)作业地点:供应站、地面空地
该处作业环境在严格执行措施时可以进行烧焊
(二)施工时间:20xx年6月13日八点班
三、施工组织及职责施工人员:共9人
(一)现场负责人:赵国红、李书建,负责施工人员组织、安全、质量及措施的监督、确认,并妥善保管火种
(二)烧焊操作工:李运祥、吴合松、岳建平,负责施工机具、施工材料的安全检查,按照施工措施和本工种操作规程要求进行安全作业,保质保量完成施工任务
(三)现场监护工:秦学春、温建平、侯新源,负责对安全设施和施工环境检查,施工安全、质量、措施执行落实,并对每道施工工序进行确认
(四)洒水灭火工:秦学春、温建平、侯新源,负责准备施工现场消防设施,施工时对施工点洒水、降温

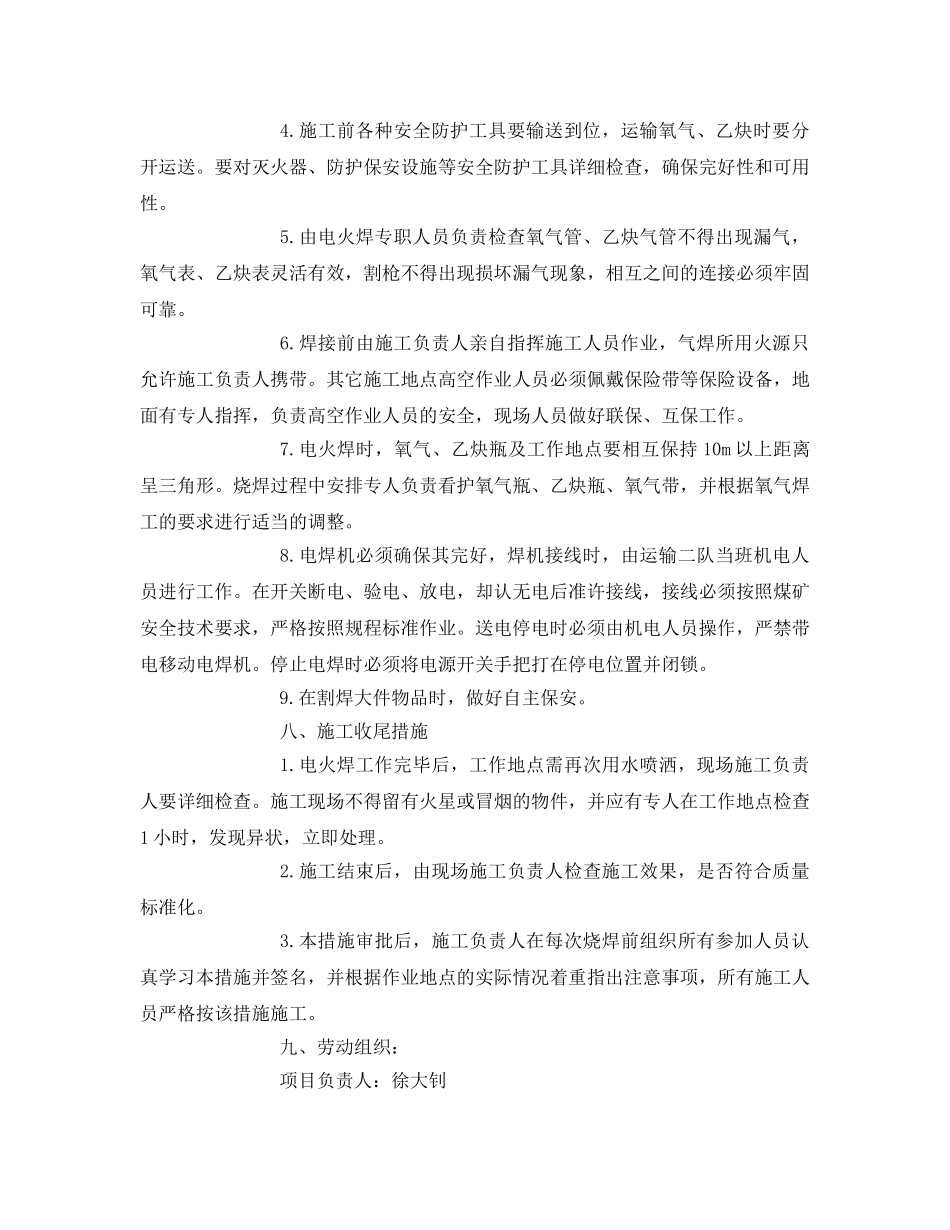

四、施工前准备:1
在施工前备好2个灭火器,2把锹及不小于10米长冲尘水管
提前检查氧气瓶、乙炔瓶的压力情况,瓶内必须留有足够的气量
施工前检查氧气带、氧气表、乙炔表、割具及电焊机等工具的完好情况
施工前配备好烧焊防护保安设施及高空作业需要的保险带等保险设施

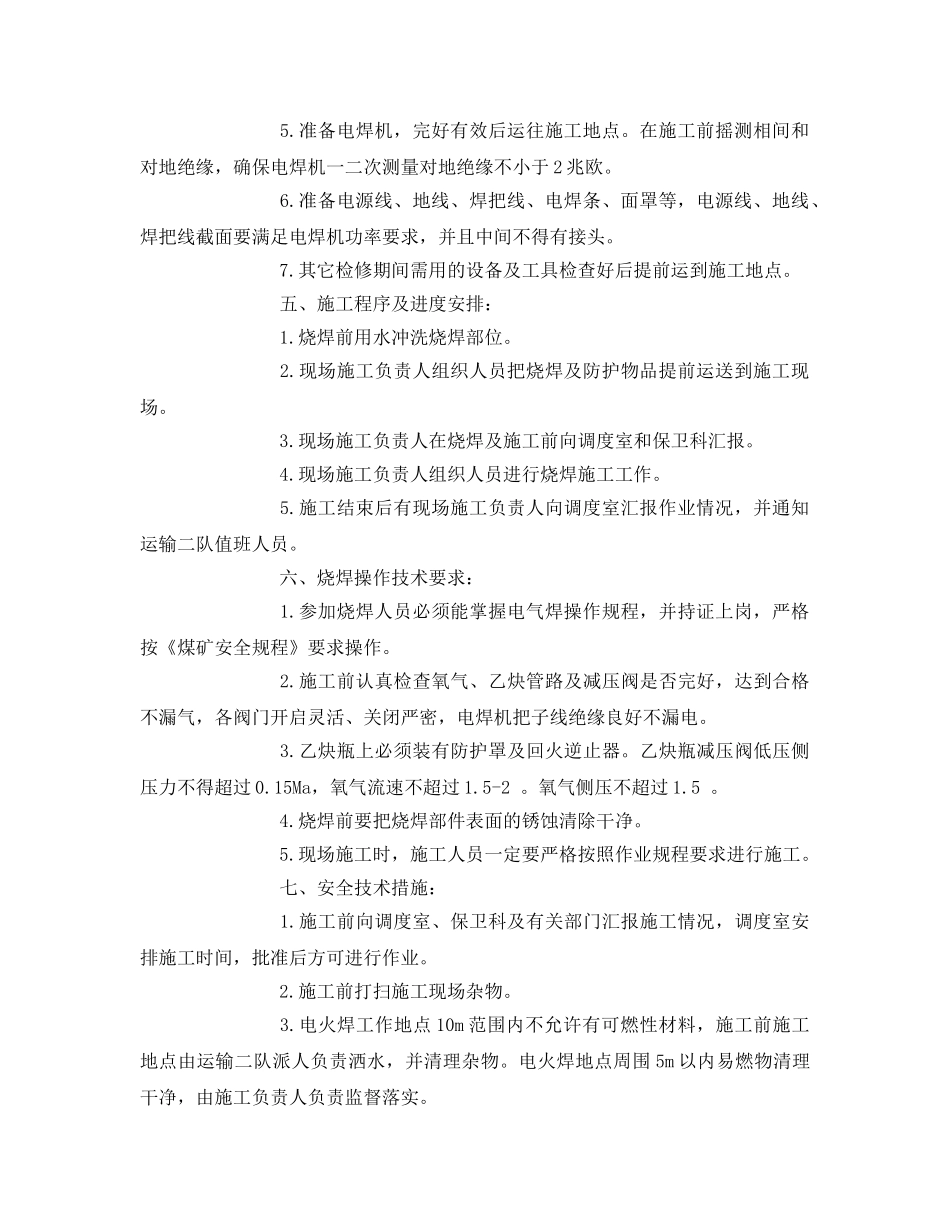

准备电焊机,完好有效后运往施工地点
在施工前摇测相间和对地绝缘,确保电焊机一二次测量对地绝缘不小于2兆欧
准备电源线、地线、焊把线、电焊条、面罩等,电源线、地线、焊把线截面要满足电焊机功率要求,并且中间不得有接头
其它检修期间需用的设备及工具检查好后提前运到施工地点
五、施工程序及进度安排:1
烧焊前用水冲洗烧焊部位
现场施工负责人组织人员把烧焊及防护物品提前运送到施工现场
现场施工负责人在烧焊及施工前向调度室和保卫科汇报
现场施工负责人组织人员进行烧焊施工工作
施工结束后有现场施工负责人向调度室汇报作业情况,并通知运
