目录一、工程概况及特点⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3二、施工现场组织机构⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5三、施工方案⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10四、工期及施工进度计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯24五、质量目标、质量保证体系及技术组织措施⋯⋯⋯⋯⋯⋯⋯⋯27六、安全目标、安全保证体系及技术组织措施⋯⋯⋯⋯⋯⋯⋯⋯35七、工程分包的管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯41八、环境保护及文明施工⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯43九、计划、统计和信息管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯47附图:《110KV**变电所工程施工进度横道图》一、工程概况及特点110KV**变电所工程是**城网建设与主网改造共同建设项目之一
由**电力勘测设计院设计,项目法人是湖北省**公司,承建单位是**供电局,监理单位是湖北**建设监理有限责任公司
工程计划于2001年12月至2002年5月底,日历工期为150天
1.1.工程概况1.1.1.工程简述工程名称:110KV**变电所建筑安装工程工程地点:位于**市城区
1.1.2.工程规模本变电所工程占地2200平方米,建筑物占地面积792
2平方米,建筑占地面积904
73平方米,主控室面积81平方米,建筑系数为6
本工程终期规模为80兆伏安三相二卷有载调压变压器两台,本期两台,电压等级为110KV/10KV;llOKV出线终期2回,本期两回,内桥结线,采用GIS电气设备;10KV采用单母分段带旁母结线,出线终期24回,本期24回;10KV电容补偿装置终(本)期为2×60MVar

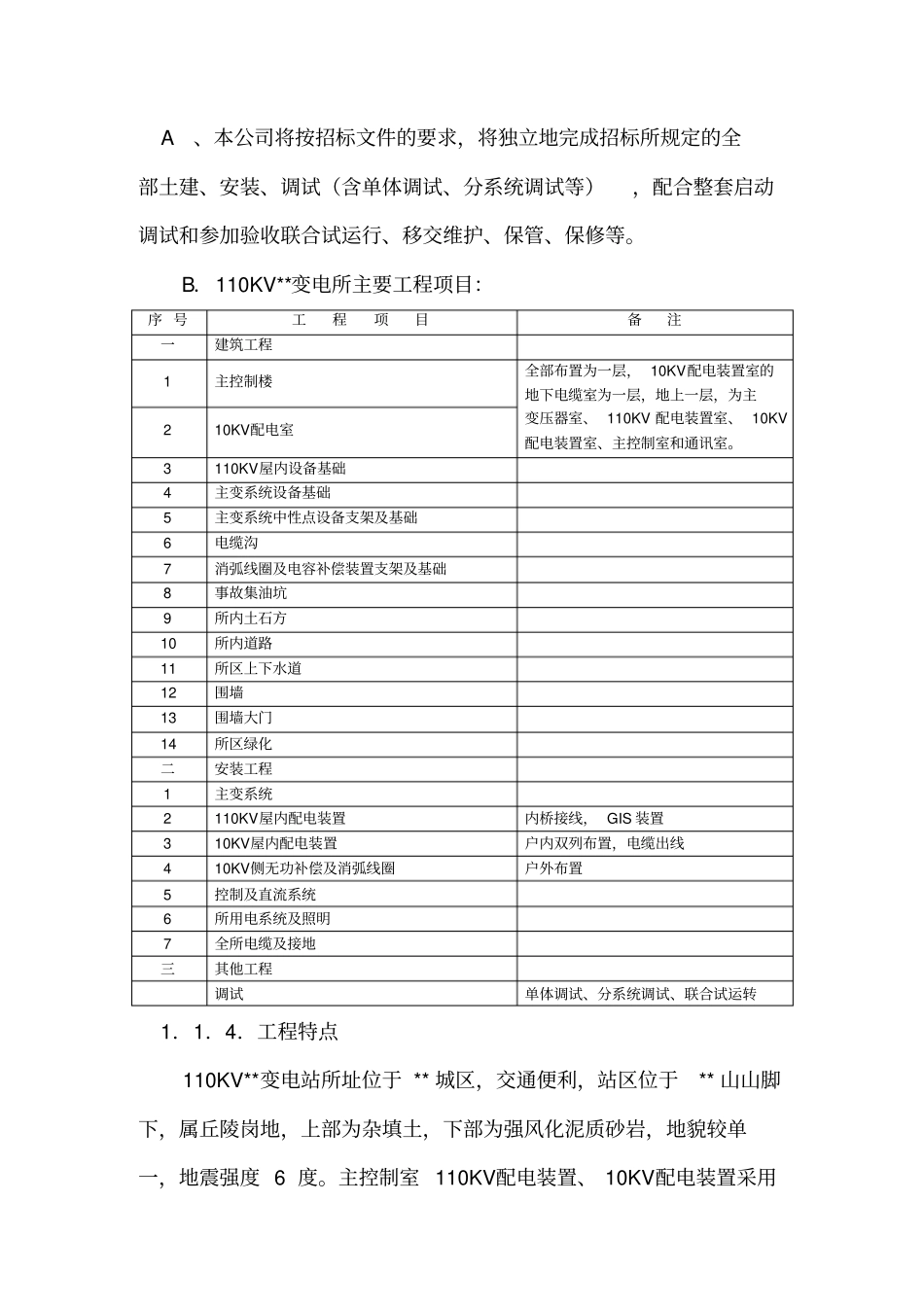

1.1.3.施工承包范围及主要工作量:A、本公司将按招标文件的要求,将独立地完成招标所规定的全部土建、安装、调试(含单体调试、分系统调试等),配合整套启动调试和参加验收联合试运行、移交维护、保管、保修等
B.110KV**变电所主
