1―1邯钢股份有限公司2000m3高炉系统工程邯钢是国家大型重点钢铁企业,也是河北省最大的钢铁联合企业之一
近年来,邯钢抢抓机遇,加强管理,不断推进技术进步,铁钢材产品产量和企业经济效益大幅攀升,企业发展形势十分喜人

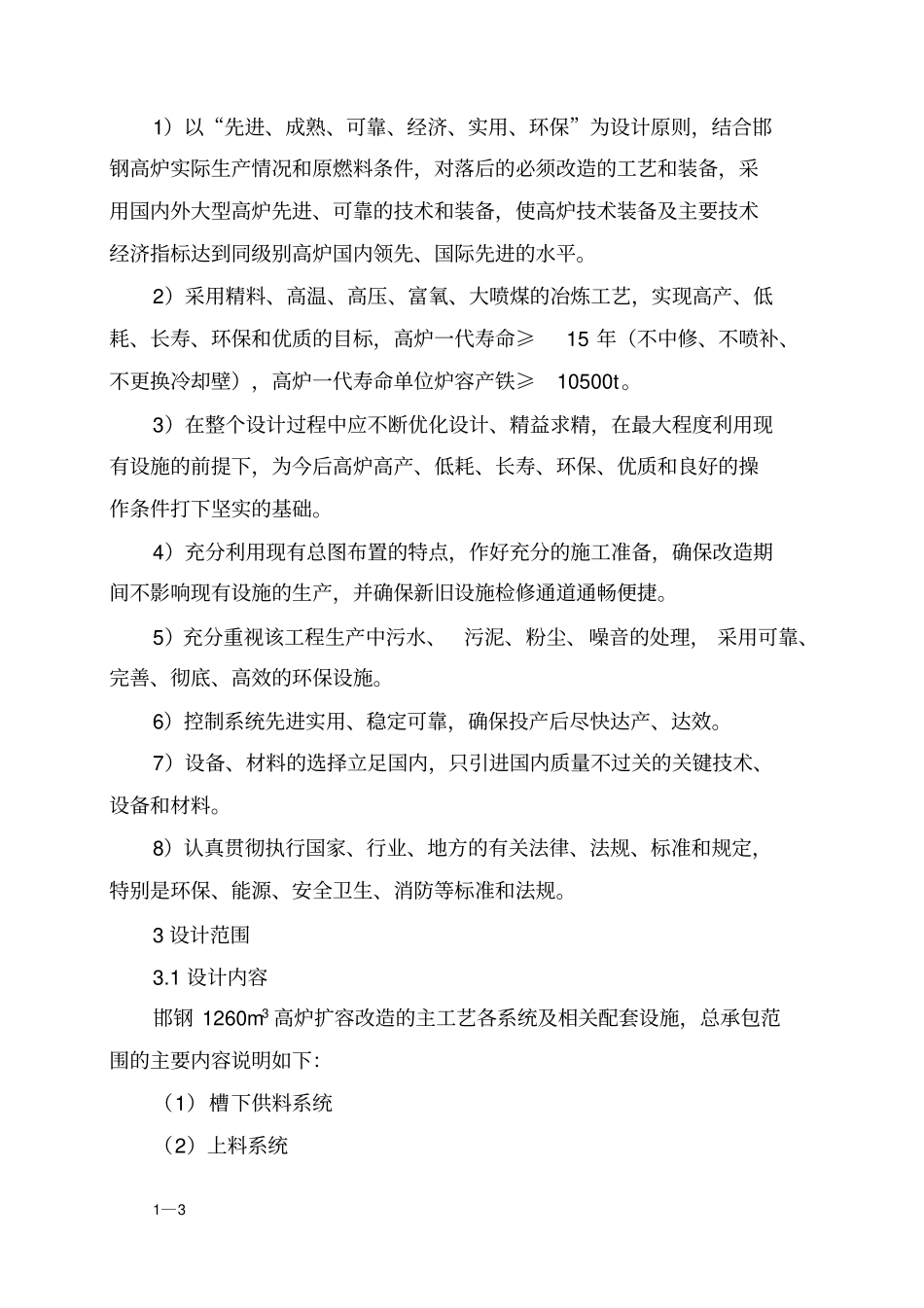

为适应市场经济发展,应对日趋激烈的市场竞争,邯钢将90年设计,93年6月竣工投产使用的五号高炉实施了以装备升级、产品换代为主要内容的结构调整工作,项目主要内容是在原1260m3高炉基础上扩容大修改造到2000m3级高炉
炉子本体荷载及炉体框架、平台上的框架均有较大幅度增加
根据合同工期规定,从程序上看,工期不允许,施工安全、施工质量难以保证,工期费用难以保证
在规定的时间内,必须无条件完成高炉大修扩容改造,又不能出差错,又要控制费用,为此必须有新的思路
受国内高炉推移,楼房平移的启发,中冶南方工程技术有限公司提出了立式整体推移高炉的施工设想,受到业主认可
在施工过程中,业主强烈要求,将原合同工期45天改为35天,在35天风对风绝对工期内拆除旧高炉,并将新高炉推移到旧高炉位置,同时完成配套改造高炉辅助设施
在高炉推移实施中,采用铺设轨道滑动,液压整体推移方式,将重达5200吨的高炉本体(含热风围管)平移37
4米,炉身高度为33
1米,创造了目前国内同类型高炉休风时间最短、高炉推移重量最重的新记录
而实际完成施工工期为33天12小时
该项目为我院,同时也是国内首个高炉整体推移总包工程,其高炉整体推移方案创造了国内同类高炉整体推移时间最短和重量最重的记录
对中冶南方工程技术有限公司抢先占领国内乃至国外高炉整体推移改造项目具有战略意义,同时也是我公司占领并巩固邯钢市场的重要步骤
本文较详细地介绍了邯钢5号高炉扩容大修采用国内外领先的高炉整体五号高炉本体框架是北京钢铁设计研究总院90年设计、一冶施工,93年6月竣工投产使用
高炉本体框架结构按6度/Ⅱ类场地进行抗震设防
