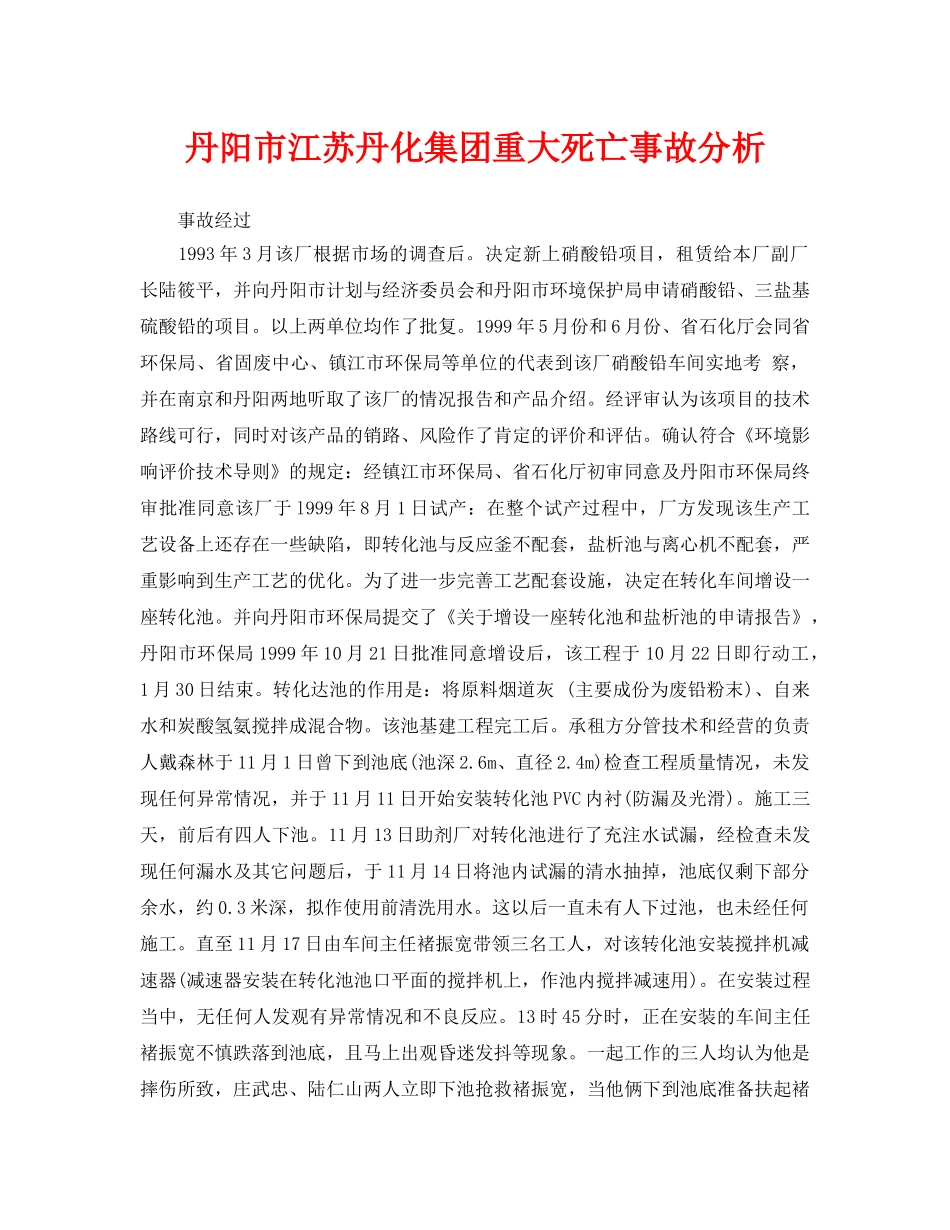

丹阳市江苏丹化集团重大死亡事故分析事故经过1993年3月该厂根据市场的调查后
决定新上硝酸铅项目,租赁给本厂副厂长陆筱平,并向丹阳市计划与经济委员会和丹阳市环境保护局申请硝酸铅、三盐基硫酸铅的项目
以上两单位均作了批复
1999年5月份和6月份、省石化厅会同省环保局、省固废中心、镇江市环保局等单位的代表到该厂硝酸铅车间实地考察,并在南京和丹阳两地听取了该厂的情况报告和产品介绍
经评审认为该项目的技术路线可行,同时对该产品的销路、风险作了肯定的评价和评估
确认符合《环境影响评价技术导则》的规定:经镇江市环保局、省石化厅初审同意及丹阳市环保局终审批准同意该厂于l999年8月1日试产:在整个试产过程中,厂方发现该生产工艺设备上还存在一些缺陷,即转化池与反应釜不配套,盐析池与离心机不配套,严重影响到生产工艺的优化
为了进一步完善工艺配套设施,决定在转化车间增设一座转化池
并向丹阳市环保局提交了《关于增设一座转化池和盐析池的申请报告》,丹阳市环保局1999年10月21日批准同意增设后,该工程于10月22日即行动工,1月30日结束
转化达池的作用是:将原料烟道灰(主要成份为废铅粉末)、自来水和炭酸氢氨搅拌成混合物
该池基建工程完工后
承租方分管技术和经营的负责人戴森林于11月1日曾下到池底(池深2
6m、直径2
4m)检查工程质量情况,未发现任何异常情况,并于11月11日开始安装转化池PVC内衬(防漏及光滑)
施工三天,前后有四人下池
11月13日助剂厂对转化池进行了充注水试漏,经检查未发现任何漏水及其它问题后,于11月14日将池内试漏的清水抽掉,池底仅剩下部分余水,约0
3米深,拟作使用前清洗用水
这以后一直未有人下过池,也未经任何施工

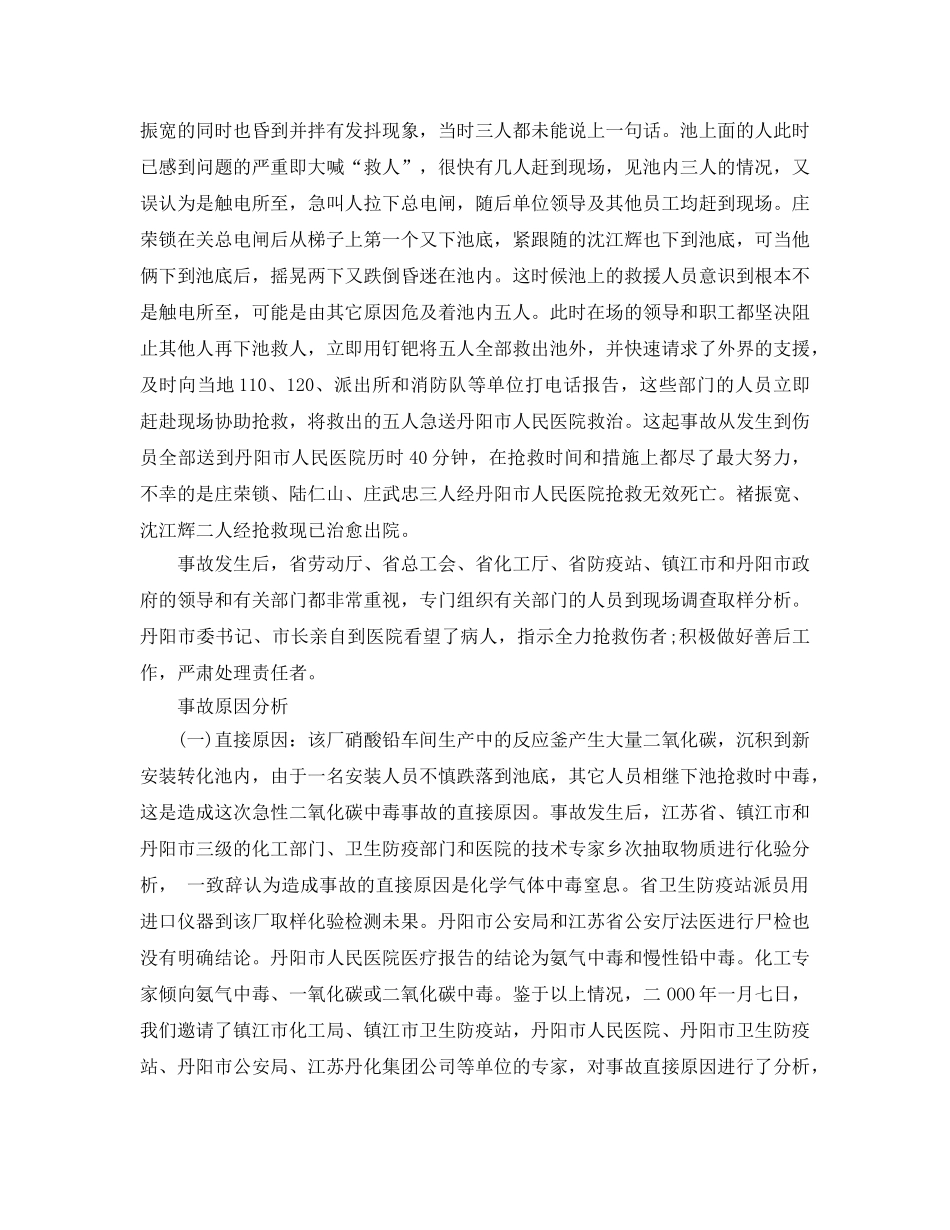

直至11月17日由车间主任褚振宽带领三名工人,对该转化池安装搅拌机减速器(减速器安装在转化池池口平面的搅拌机上,作池内搅拌减速用)

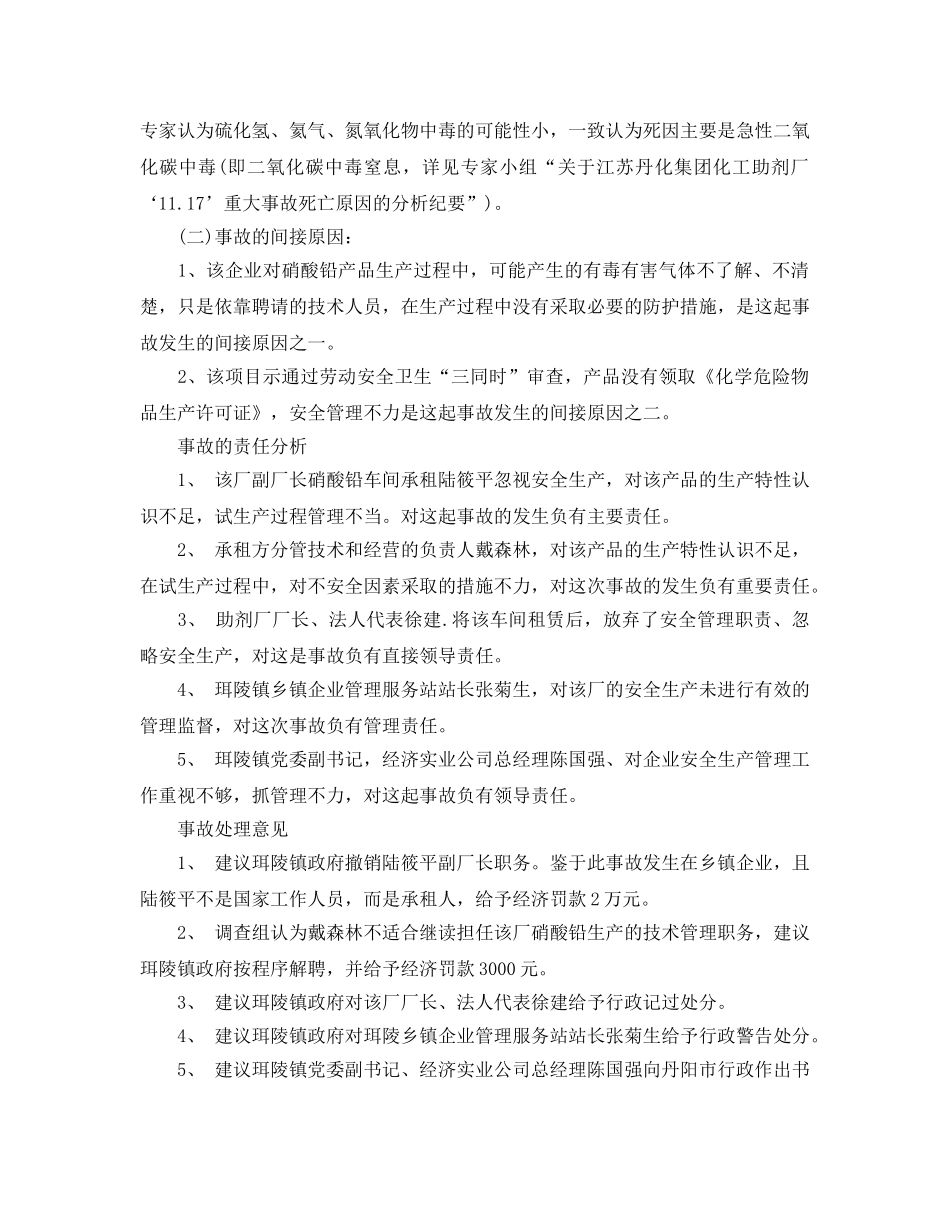

在安装过程当中,
