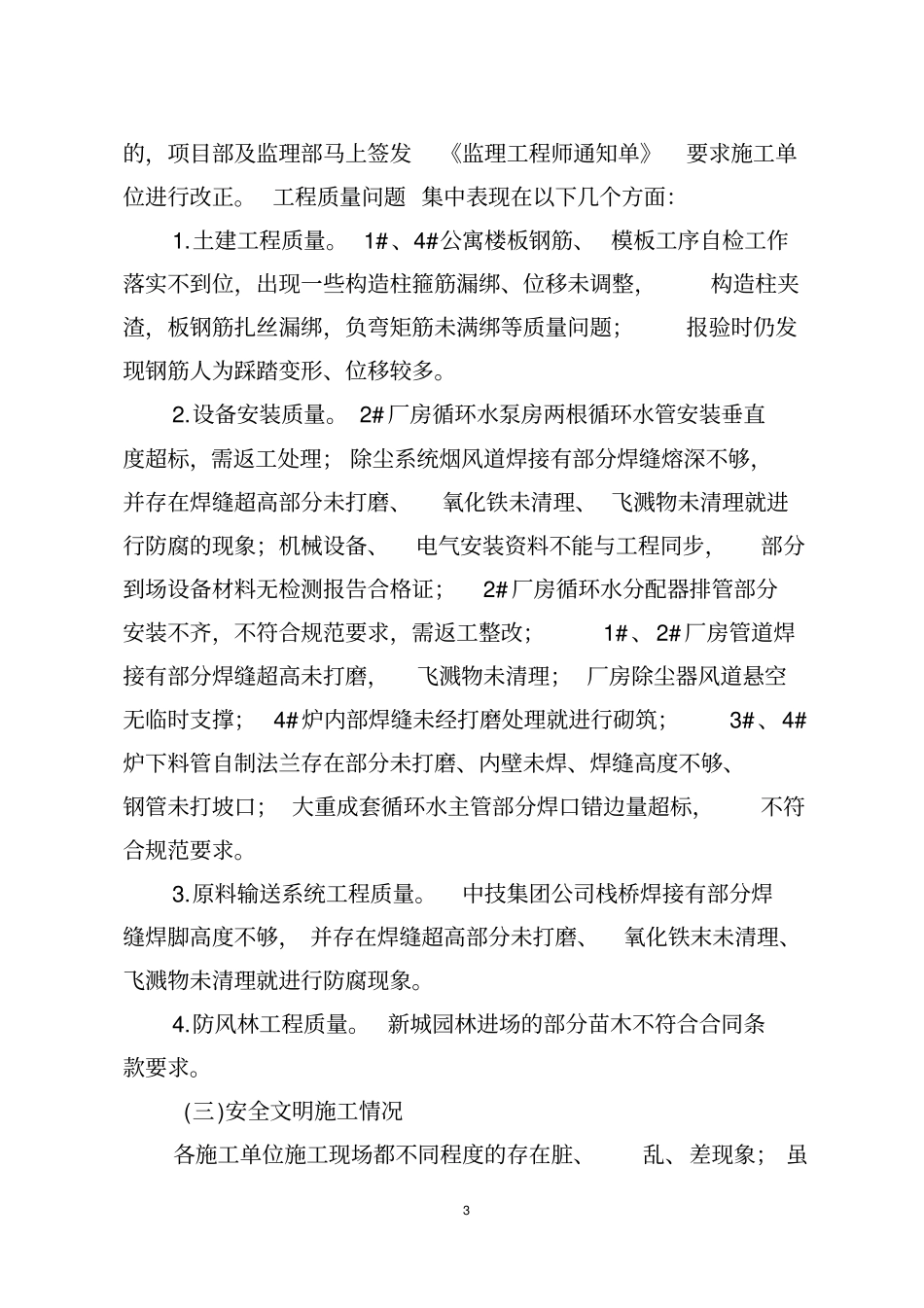

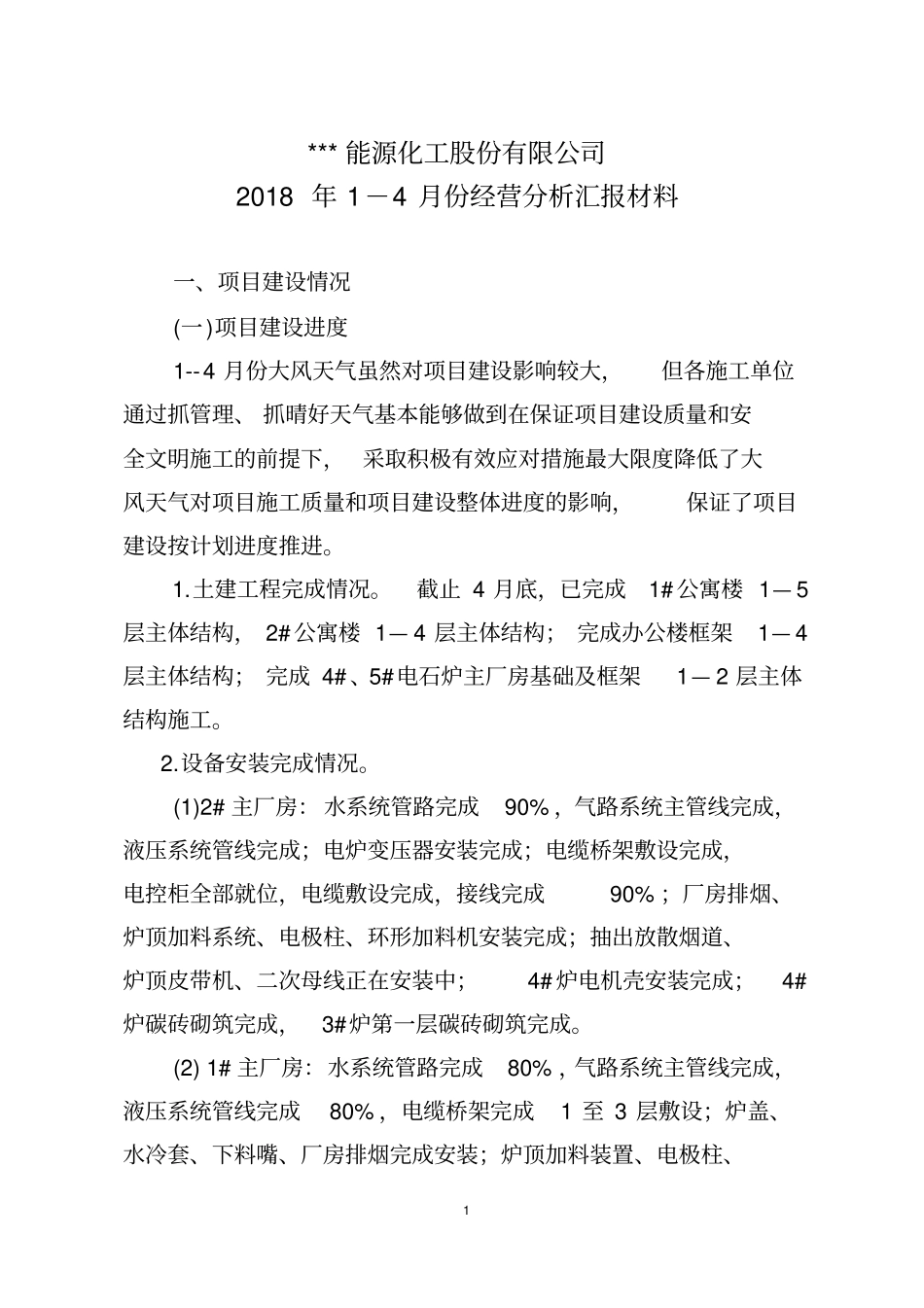

1***能源化工股份有限公司2018年1-4月份经营分析汇报材料一、项目建设情况(一)项目建设进度1--4月份大风天气虽然对项目建设影响较大,但各施工单位通过抓管理、抓晴好天气基本能够做到在保证项目建设质量和安全文明施工的前提下,采取积极有效应对措施最大限度降低了大风天气对项目施工质量和项目建设整体进度的影响,保证了项目建设按计划进度推进
土建工程完成情况
截止4月底,已完成1#公寓楼1—5层主体结构,2#公寓楼1—4层主体结构;完成办公楼框架1—4层主体结构;完成4#、5#电石炉主厂房基础及框架1—2层主体结构施工
设备安装完成情况
(1)2#主厂房:水系统管路完成90%,气路系统主管线完成,液压系统管线完成;电炉变压器安装完成;电缆桥架敷设完成,电控柜全部就位,电缆敷设完成,接线完成90%;厂房排烟、炉顶加料系统、电极柱、环形加料机安装完成;抽出放散烟道、炉顶皮带机、二次母线正在安装中;4#炉电机壳安装完成;4#炉碳砖砌筑完成,3#炉第一层碳砖砌筑完成

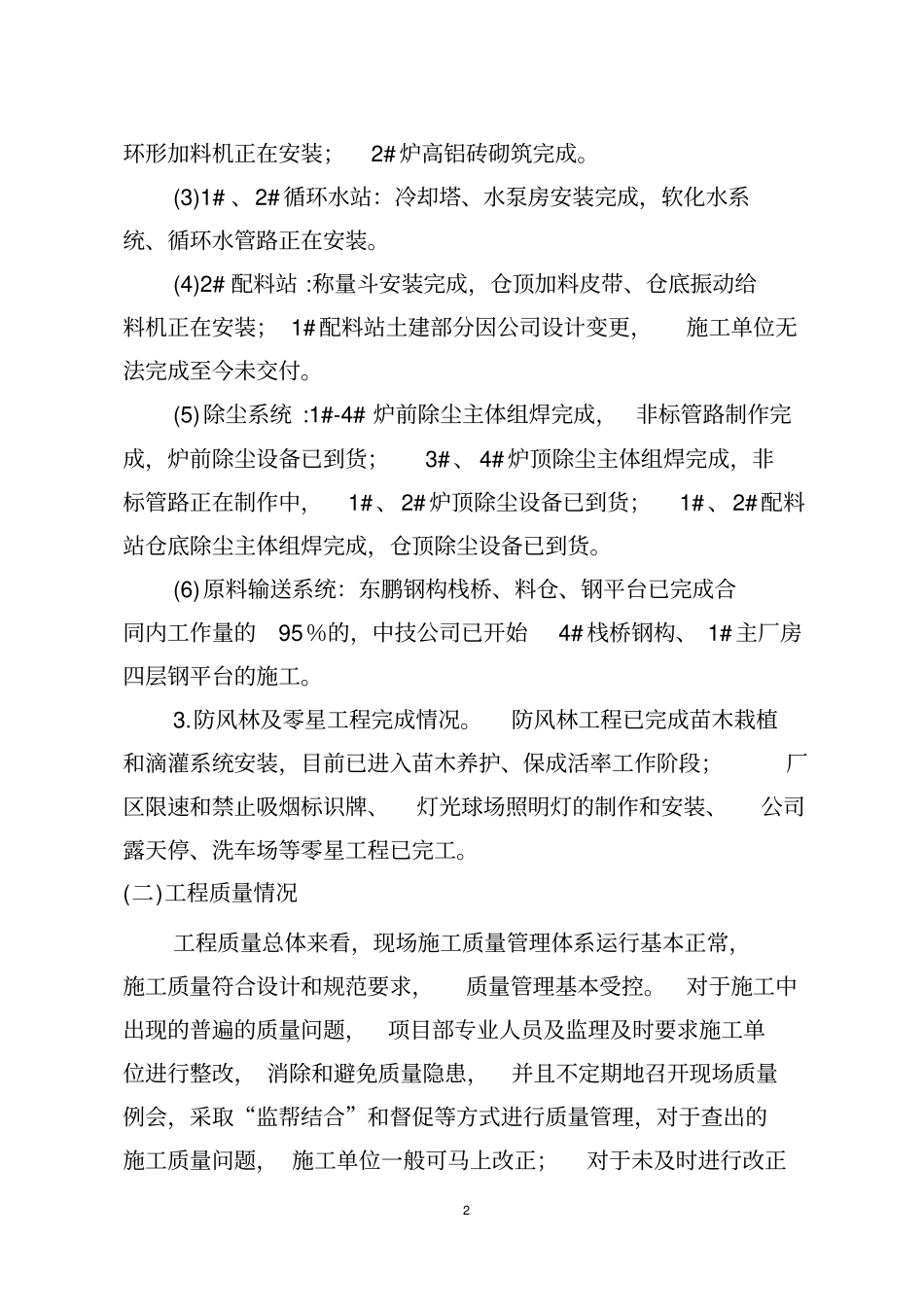

(2)1#主厂房:水系统管路完成80%,气路系统主管线完成,液压系统管线完成80%,电缆桥架完成1至3层敷设;炉盖、水冷套、下料嘴、厂房排烟完成安装;炉顶加料装置、电极柱、2环形加料机正在安装;2#炉高铝砖砌筑完成
(3)1#、2#循环水站:冷却塔、水泵房安装完成,软化水系统、循环水管路正在安装
(4)2#配料站:称量斗安装完成,仓顶加料皮带、仓底振动给料机正在安装;1#配料站土建部分因公司设计变更,施工单位无法完成至今未交付
(5)除尘系统:1#-4#炉前除尘主体组焊完成,非标管路制作完成,炉前除尘设备已到货;3#、4#炉顶除尘主体组焊完成,非标管路正在制作中,1#、2#炉顶除尘设备已到货;1#、2#配料站仓底除尘主体组焊完成,仓顶除尘设备已到货
(6)原料输送系统:东鹏钢构栈桥、料仓、钢平台已完成合同内工作量
