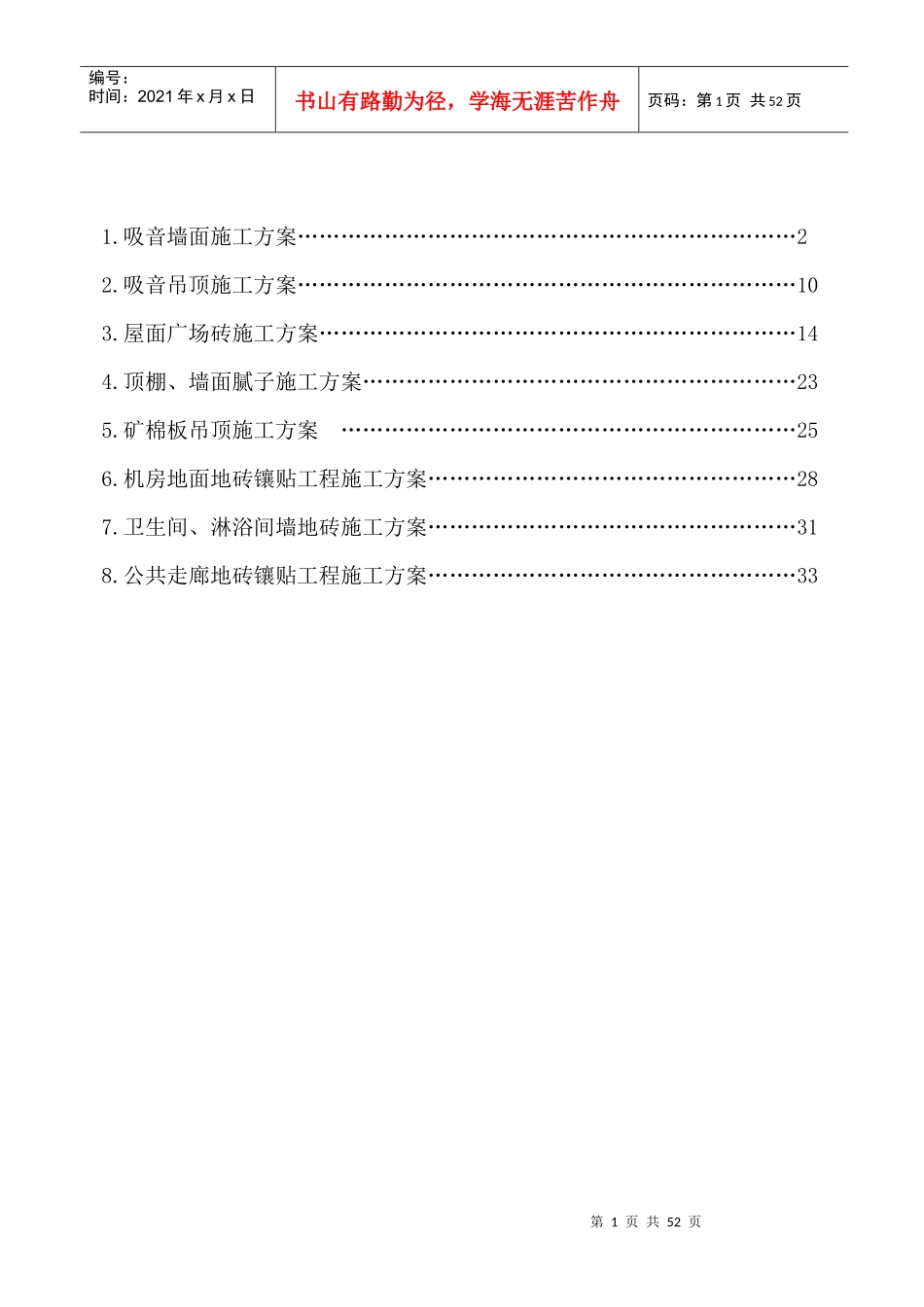

第29届奥运会青岛国际帆船中心陆域建筑Ⅱ标段(奥运村、运动员中心工程)精装修工程施工方案编制:审核:批准:青岛建设集团置业有限公司二○○六年三月目次第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共52页1
吸音墙面施工方案……………………………………………………………22
吸音吊顶施工方案……………………………………………………………103
屋面广场砖施工方案…………………………………………………………144
顶棚、墙面腻子施工方案……………………………………………………235
矿棉板吊顶施工方案………………………………………………………256
机房地面地砖镶贴工程施工方案……………………………………………287
卫生间、淋浴间墙地砖施工方案……………………………………………318

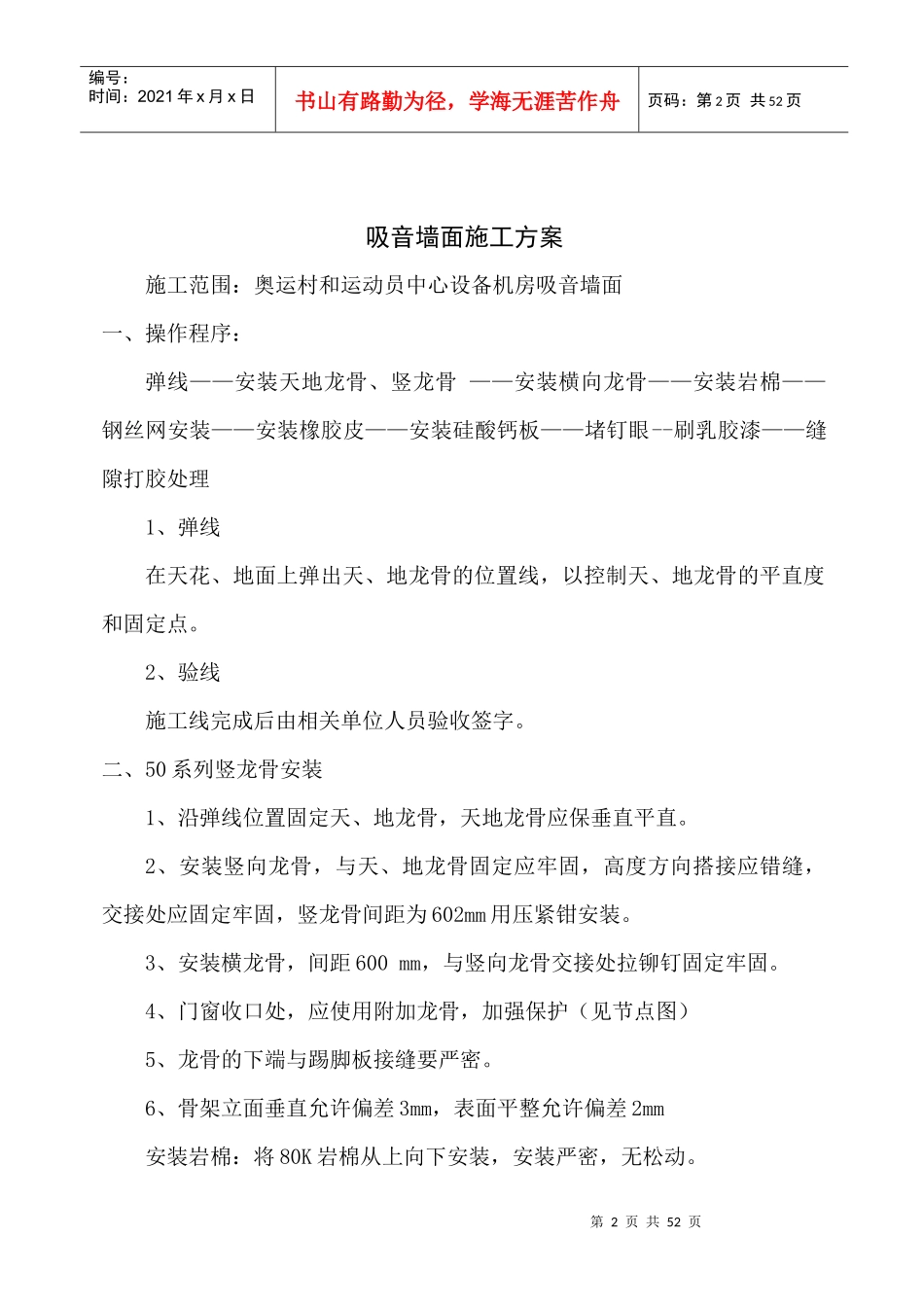

公共走廊地砖镶贴工程施工方案……………………………………………33第2页共52页第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共52页吸音墙面施工方案施工范围:奥运村和运动员中心设备机房吸音墙面一、操作程序:弹线——安装天地龙骨、竖龙骨——安装横向龙骨——安装岩棉——钢丝网安装——安装橡胶皮——安装硅酸钙板——堵钉眼--刷乳胶漆——缝隙打胶处理1、弹线在天花、地面上弹出天、地龙骨的位置线,以控制天、地龙骨的平直度和固定点
2、验线施工线完成后由相关单位人员验收签字
二、50系列竖龙骨安装1、沿弹线位置固定天、地龙骨,天地龙骨应保垂直平直
2、安装竖向龙骨,与天、地龙骨固定应牢固,高度方向搭接应错缝,交接处应固定牢固,竖龙骨间距为602mm用压紧钳安装
3、安装横龙骨,间距600mm,与竖向龙骨交接处拉铆钉固定牢固
4、门窗收口处,应使用附加龙骨,加强保护(见节点图)5、龙骨的下端与踢脚板接缝要严密
6、骨架立面垂直允
