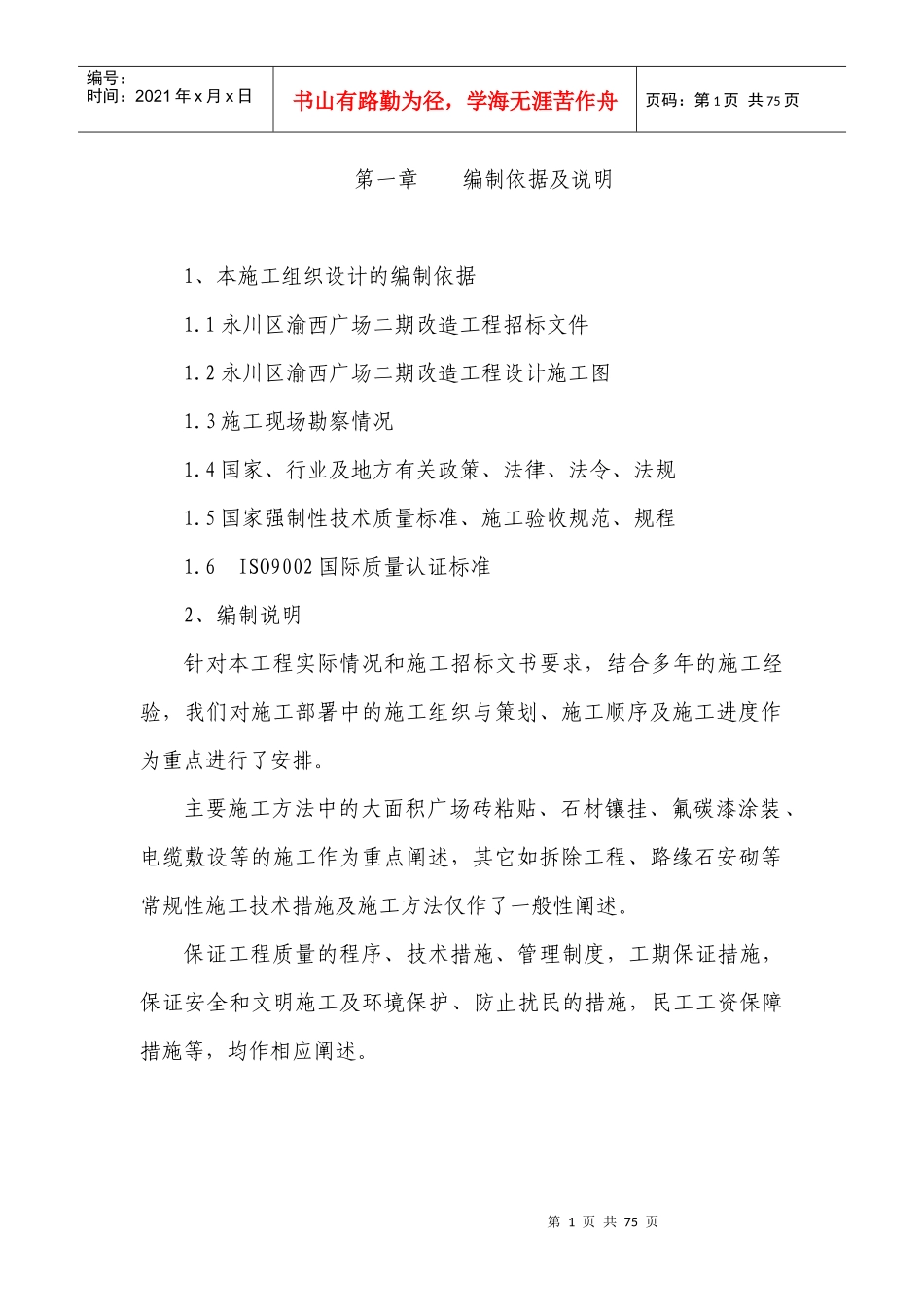

第1页共75页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共75页第一章编制依据及说明1、本施工组织设计的编制依据1
1永川区渝西广场二期改造工程招标文件1
2永川区渝西广场二期改造工程设计施工图1
3施工现场勘察情况1
4国家、行业及地方有关政策、法律、法令、法规1
5国家强制性技术质量标准、施工验收规范、规程1
6ISO9002国际质量认证标准2、编制说明针对本工程实际情况和施工招标文书要求,结合多年的施工经验,我们对施工部署中的施工组织与策划、施工顺序及施工进度作为重点进行了安排
主要施工方法中的大面积广场砖粘贴、石材镶挂、氟碳漆涂装、电缆敷设等的施工作为重点阐述,其它如拆除工程、路缘石安砌等常规性施工技术措施及施工方法仅作了一般性阐述
保证工程质量的程序、技术措施、管理制度,工期保证措施,保证安全和文明施工及环境保护、防止扰民的措施,民工工资保障措施等,均作相应阐述

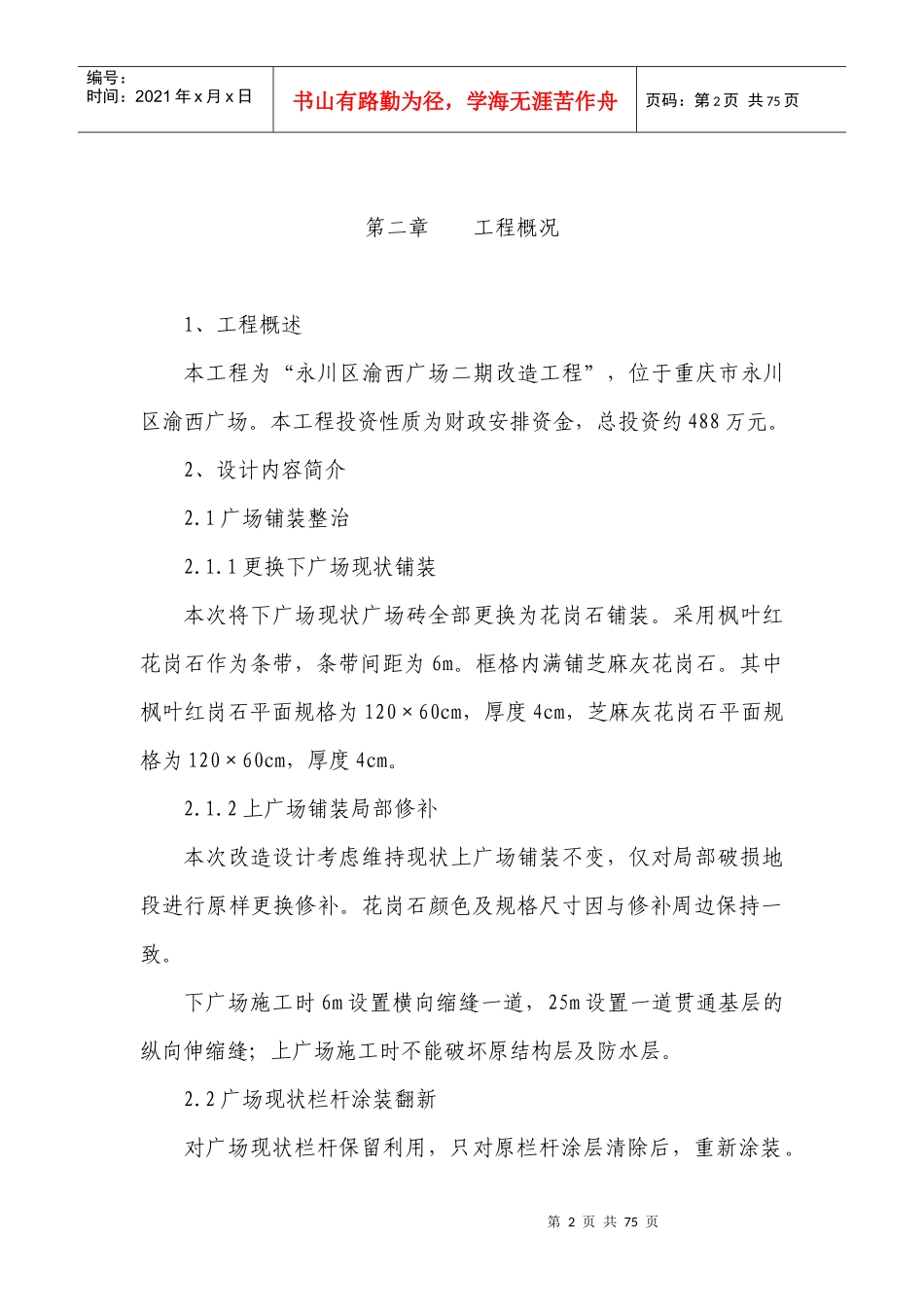

第2页共75页第1页共75页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共75页第二章工程概况1、工程概述本工程为“永川区渝西广场二期改造工程”,位于重庆市永川区渝西广场
本工程投资性质为财政安排资金,总投资约488万元

2、设计内容简介2
1广场铺装整治2
1更换下广场现状铺装本次将下广场现状广场砖全部更换为花岗石铺装
采用枫叶红花岗石作为条带,条带间距为6m
框格内满铺芝麻灰花岗石
其中枫叶红岗石平面规格为120×60cm,厚度4cm,芝麻灰花岗石平面规格为120×60cm,厚度4cm
2上广场铺装局部修补本次改造设计考虑维持现状上广场铺装不变,仅对局部破损地段进行原样更换修补
花岗石颜色及规格尺寸因与修补周边保持一致
下广场施工时6m设置横向缩缝一道,25m设置一道贯通基层的纵向伸缩缝;上广场施工时不能破坏原结构层及防水层
